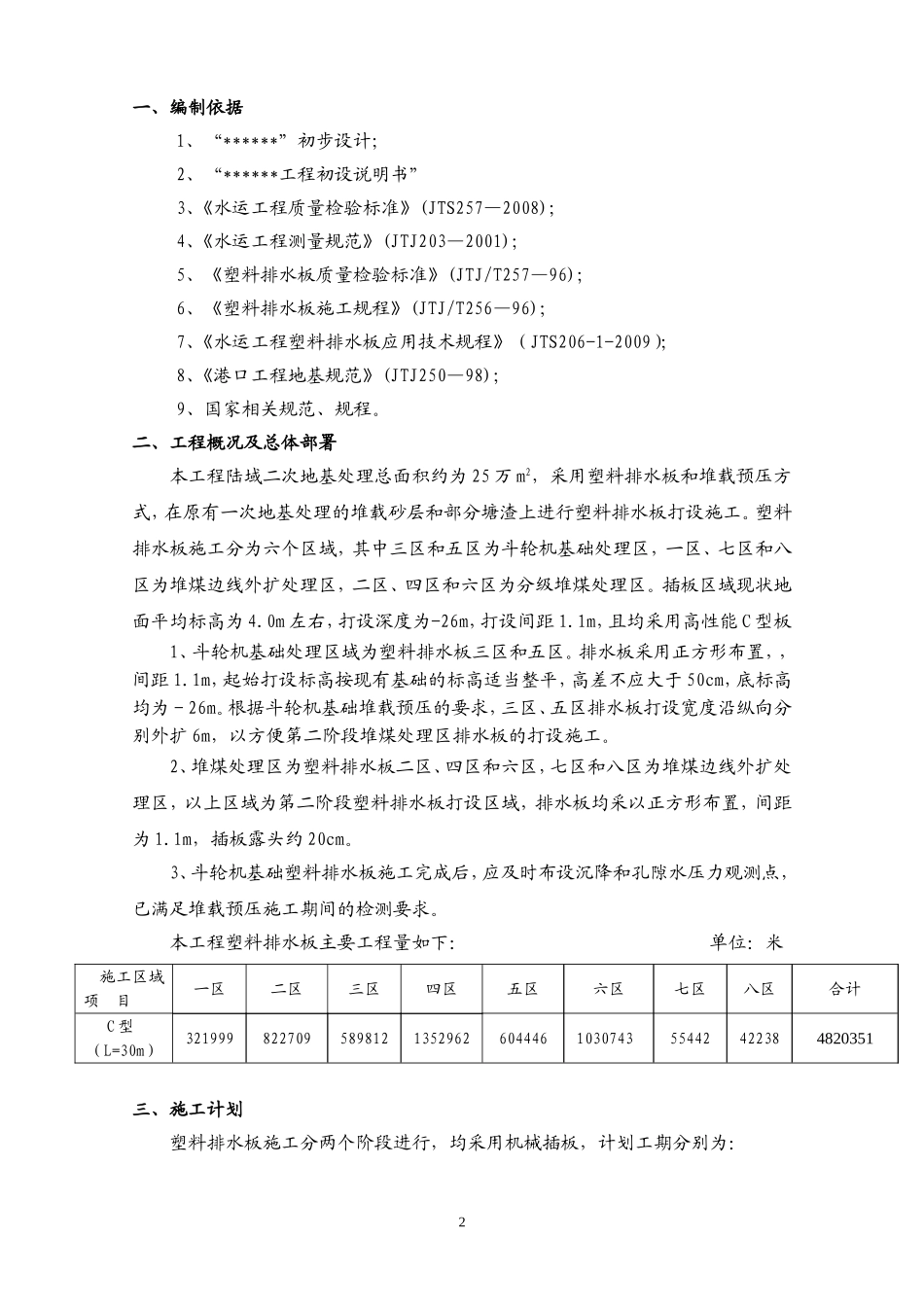

*******工程插打塑料排水板施工方案编制人员:审核人:批准人:编制单位:编制日期:1一、编制依据1、“******”初步设计;2、“******工程初设说明书”3、《水运工程质量检验标准》(JTS257—2008);4、《水运工程测量规范》(JTJ203—2001);5、《塑料排水板质量检验标准》(JTJ/T257—96);6、《塑料排水板施工规程》(JTJ/T256—96);7、《水运工程塑料排水板应用技术规程》(JTS206-1-2009);8、《港口工程地基规范》(JTJ250—98);9、国家相关规范、规程
二、工程概况及总体部署本工程陆域二次地基处理总面积约为25万m2,采用塑料排水板和堆载预压方式,在原有一次地基处理的堆载砂层和部分塘渣上进行塑料排水板打设施工
塑料排水板施工分为六个区域,其中三区和五区为斗轮机基础处理区,一区、七区和八区为堆煤边线外扩处理区,二区、四区和六区为分级堆煤处理区
插板区域现状地面平均标高为4
0m左右,打设深度为-26m,打设间距1
1m,且均采用高性能C型板1、斗轮机基础处理区域为塑料排水板三区和五区
排水板采用正方形布置,,间距1
1m,起始打设标高按现有基础的标高适当整平,高差不应大于50cm,底标高均为-26m
根据斗轮机基础堆载预压的要求,三区、五区排水板打设宽度沿纵向分别外扩6m,以方便第二阶段堆煤处理区排水板的打设施工
2、堆煤处理区为塑料排水板二区、四区和六区,七区和八区为堆煤边线外扩处理区,以上区域为第二阶段塑料排水板打设区域,排水板均采以正方形布置,间距为1
1m,插板露头约20cm
3、斗轮机基础塑料排水板施工完成后,应及时布设沉降和孔隙水压力观测点,已满足堆载预压施工期间的检测要求

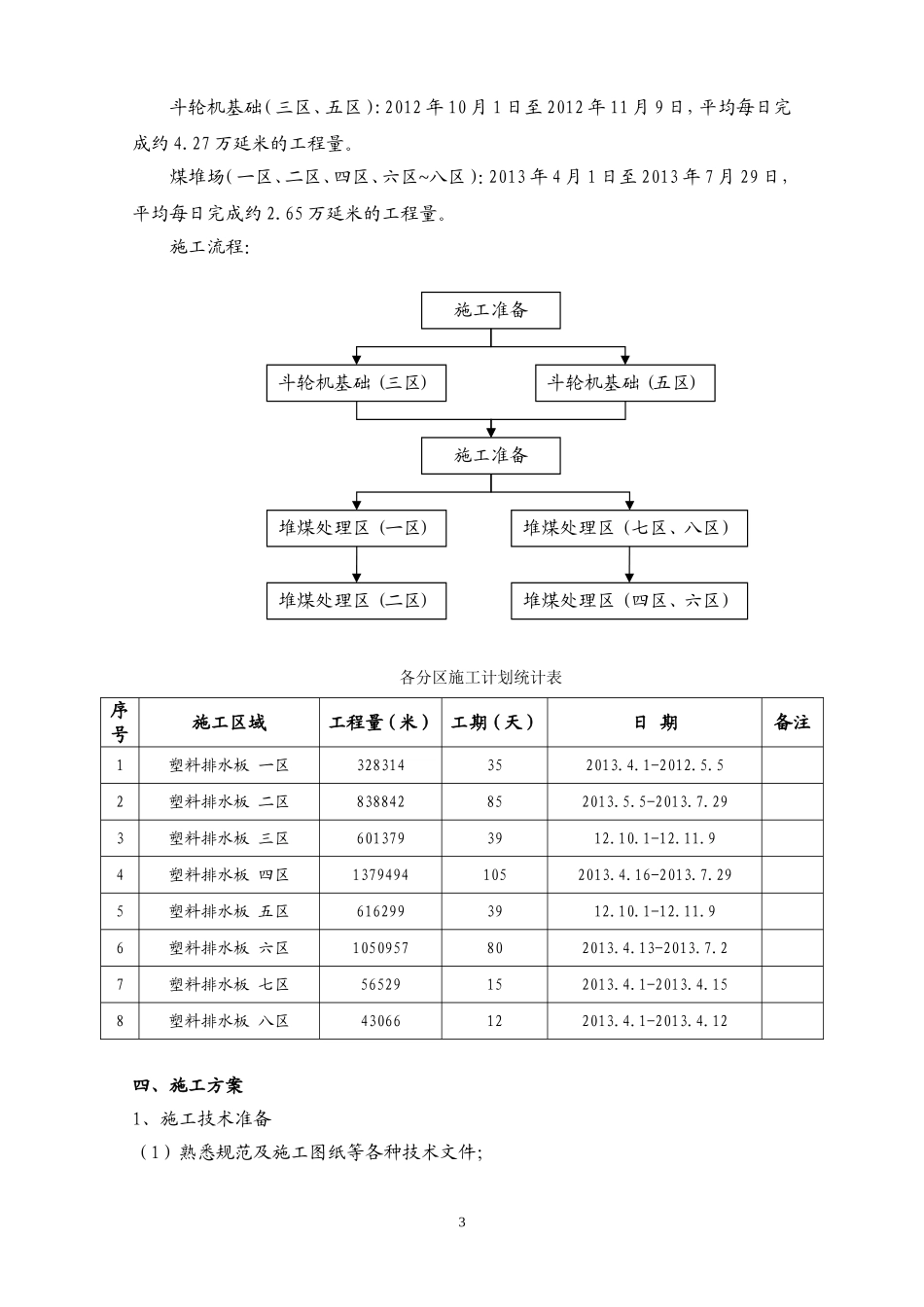

本工程塑料排水板主要工程量如下:单位:米施工区域项目一区二区三区四区五区六区七区八区合计C型(L=30m)321999822
