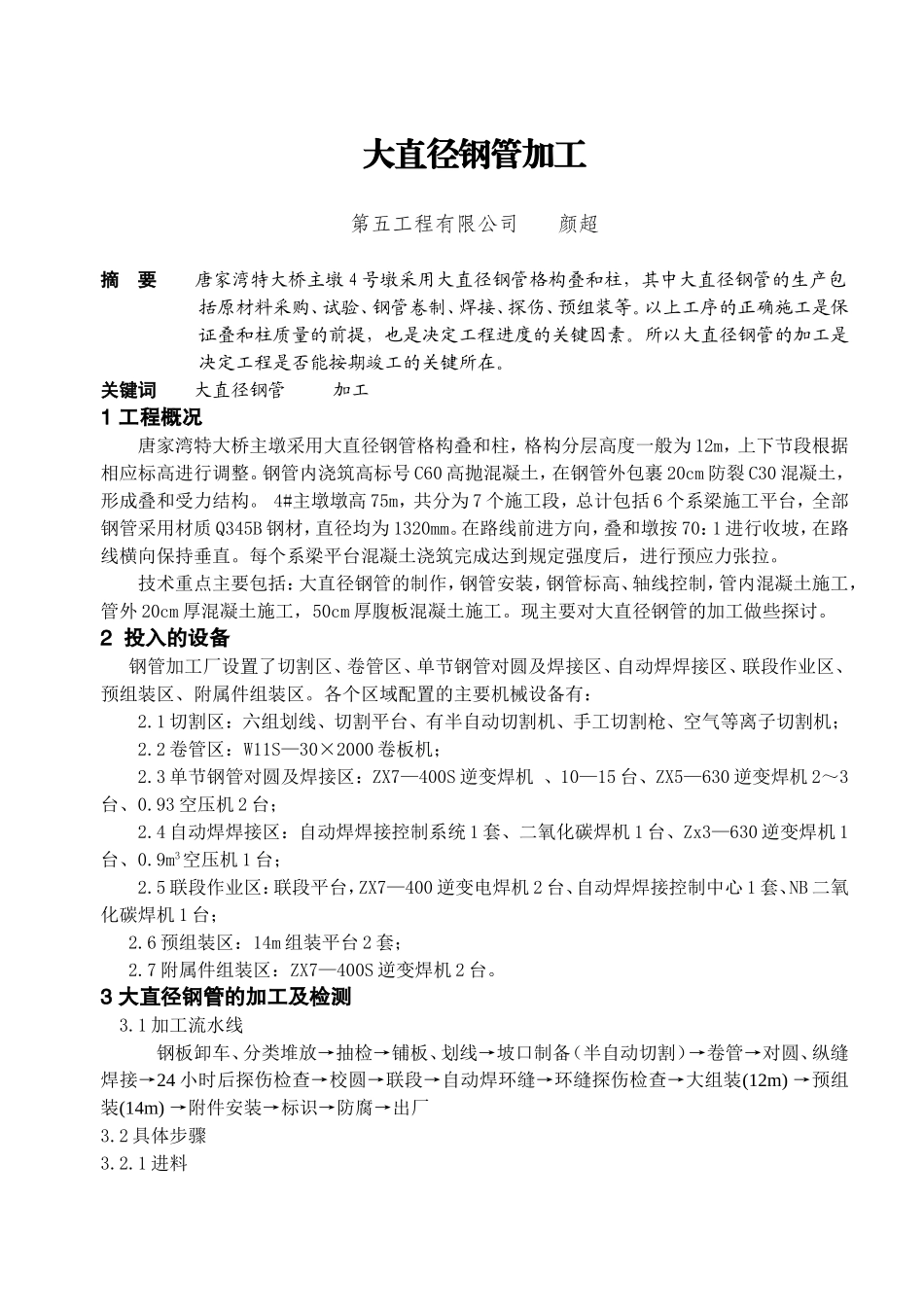

大直径钢管加工第五工程有限公司颜超摘要唐家湾特大桥主墩4号墩采用大直径钢管格构叠和柱,其中大直径钢管的生产包括原材料采购、试验、钢管卷制、焊接、探伤、预组装等
以上工序的正确施工是保证叠和柱质量的前提,也是决定工程进度的关键因素
所以大直径钢管的加工是决定工程是否能按期竣工的关键所在
关键词大直径钢管加工1工程概况唐家湾特大桥主墩采用大直径钢管格构叠和柱,格构分层高度一般为12m,上下节段根据相应标高进行调整
钢管内浇筑高标号C60高抛混凝土,在钢管外包裹20cm防裂C30混凝土,形成叠和受力结构
4#主墩墩高75m,共分为7个施工段,总计包括6个系梁施工平台,全部钢管采用材质Q345B钢材,直径均为1320mm
在路线前进方向,叠和墩按70:1进行收坡,在路线横向保持垂直
每个系梁平台混凝土浇筑完成达到规定强度后,进行预应力张拉
技术重点主要包括:大直径钢管的制作,钢管安装,钢管标高、轴线控制,管内混凝土施工,管外20cm厚混凝土施工,50cm厚腹板混凝土施工

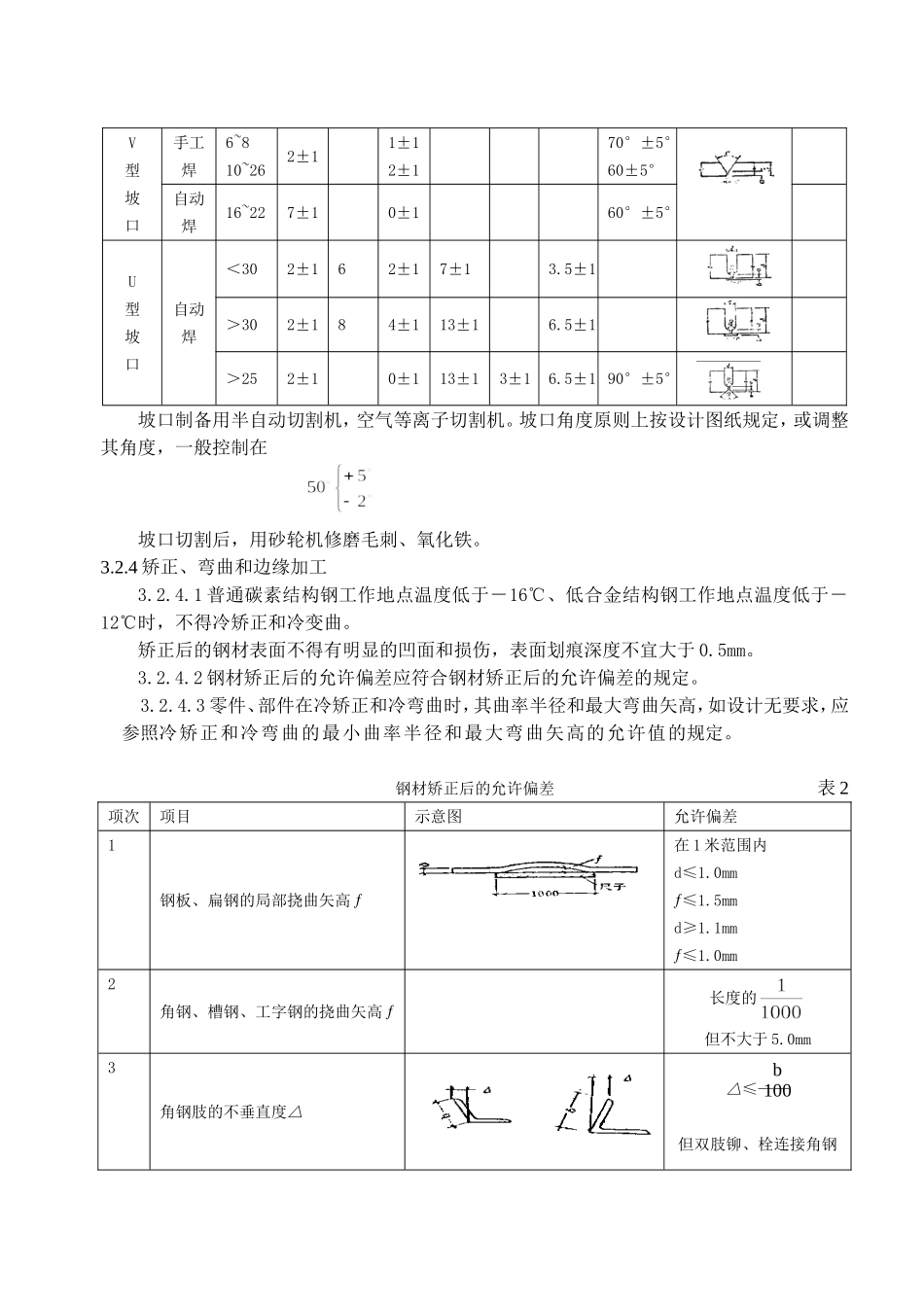

现主要对大直径钢管的加工做些探讨
2投入的设备钢管加工厂设置了切割区、卷管区、单节钢管对圆及焊接区、自动焊焊接区、联段作业区、预组装区、附属件组装区
各个区域配置的主要机械设备有:2
1切割区:六组划线、切割平台、有半自动切割机、手工切割枪、空气等离子切割机;2
2卷管区:W11S—30×2000卷板机;2
3单节钢管对圆及焊接区:ZX7—400S逆变焊机、10—15台、ZX5—630逆变焊机2~3台、0
93空压机2台;2
4自动焊焊接区:自动焊焊接控制系统1套、二氧化碳焊机1台、Zx3—630逆变焊机1台、0
9m3空压机1台;2
5联段作业区:联段平台,ZX7—400逆变电焊机2台、自动焊焊接控制中心1套、NB二氧化碳焊机1台;2
6预组装区:14m组装平台2套;2
7附属件组装区:ZX7—400S逆变焊机2
