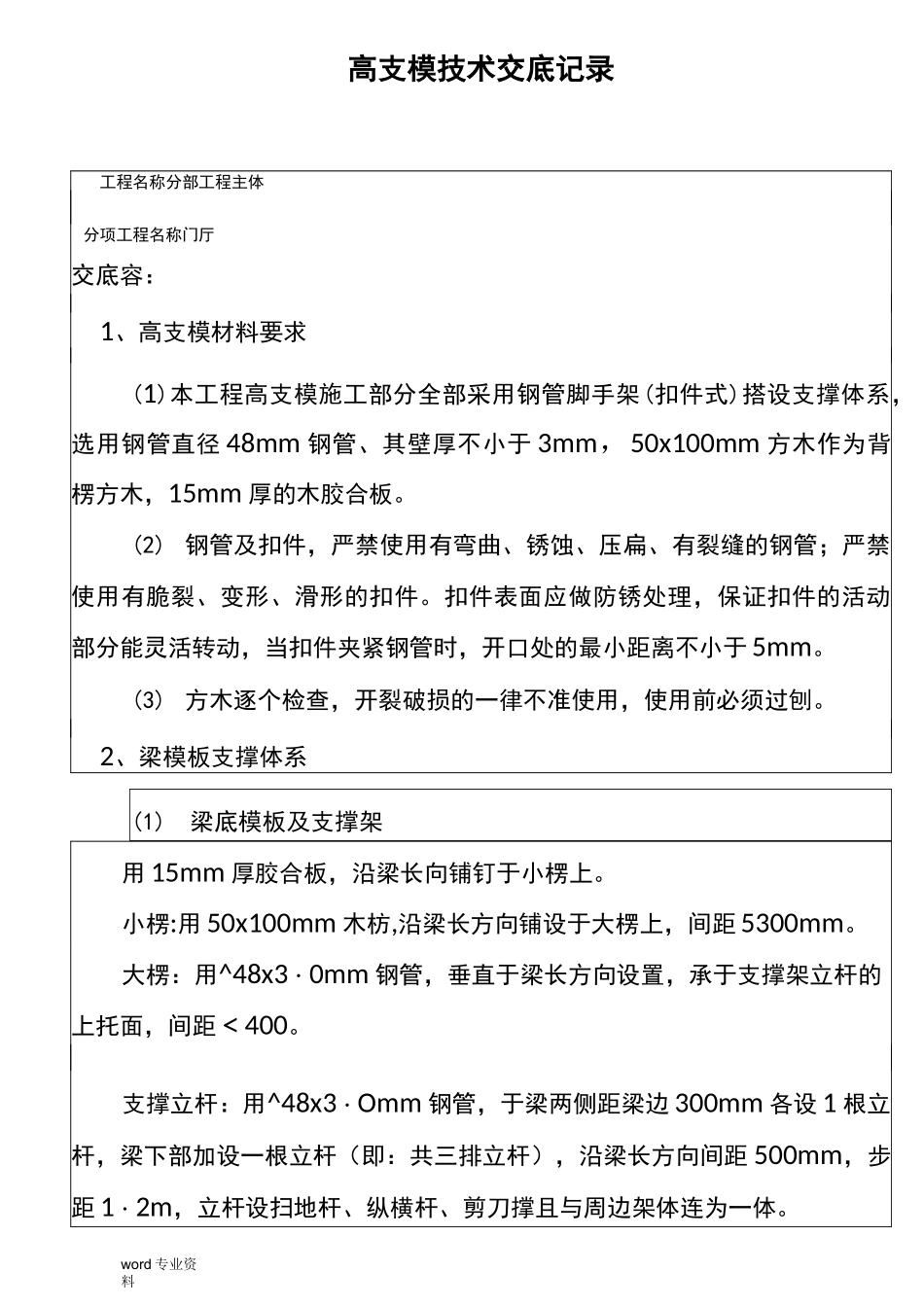

word专业资料高支模技术交底记录工程名称分部工程主体分项工程名称门厅交底容:1、高支模材料要求(1)本工程高支模施工部分全部采用钢管脚手架(扣件式)搭设支撑体系,选用钢管直径48mm钢管、其壁厚不小于3mm,50x100mm方木作为背楞方木,15mm厚的木胶合板
(2)钢管及扣件,严禁使用有弯曲、锈蚀、压扁、有裂缝的钢管;严禁使用有脆裂、变形、滑形的扣件
扣件表面应做防锈处理,保证扣件的活动部分能灵活转动,当扣件夹紧钢管时,开口处的最小距离不小于5mm
(3)方木逐个检查,开裂破损的一律不准使用,使用前必须过刨
2、梁模板支撑体系(1)梁底模板及支撑架用15mm厚胶合板,沿梁长向铺钉于小楞上
小楞:用50x100mm木枋,沿梁长方向铺设于大楞上,间距5300mm
大楞:用^48x3・0mm钢管,垂直于梁长方向设置,承于支撑架立杆的上托面,间距<400
支撑立杆:用^48x3・Omm钢管,于梁两侧距梁边300mm各设1根立杆,梁下部加设一根立杆(即:共三排立杆),沿梁长方向间距500mm,步距1・2m,立杆设扫地杆、纵横杆、剪刀撑且与周边架体连为一体

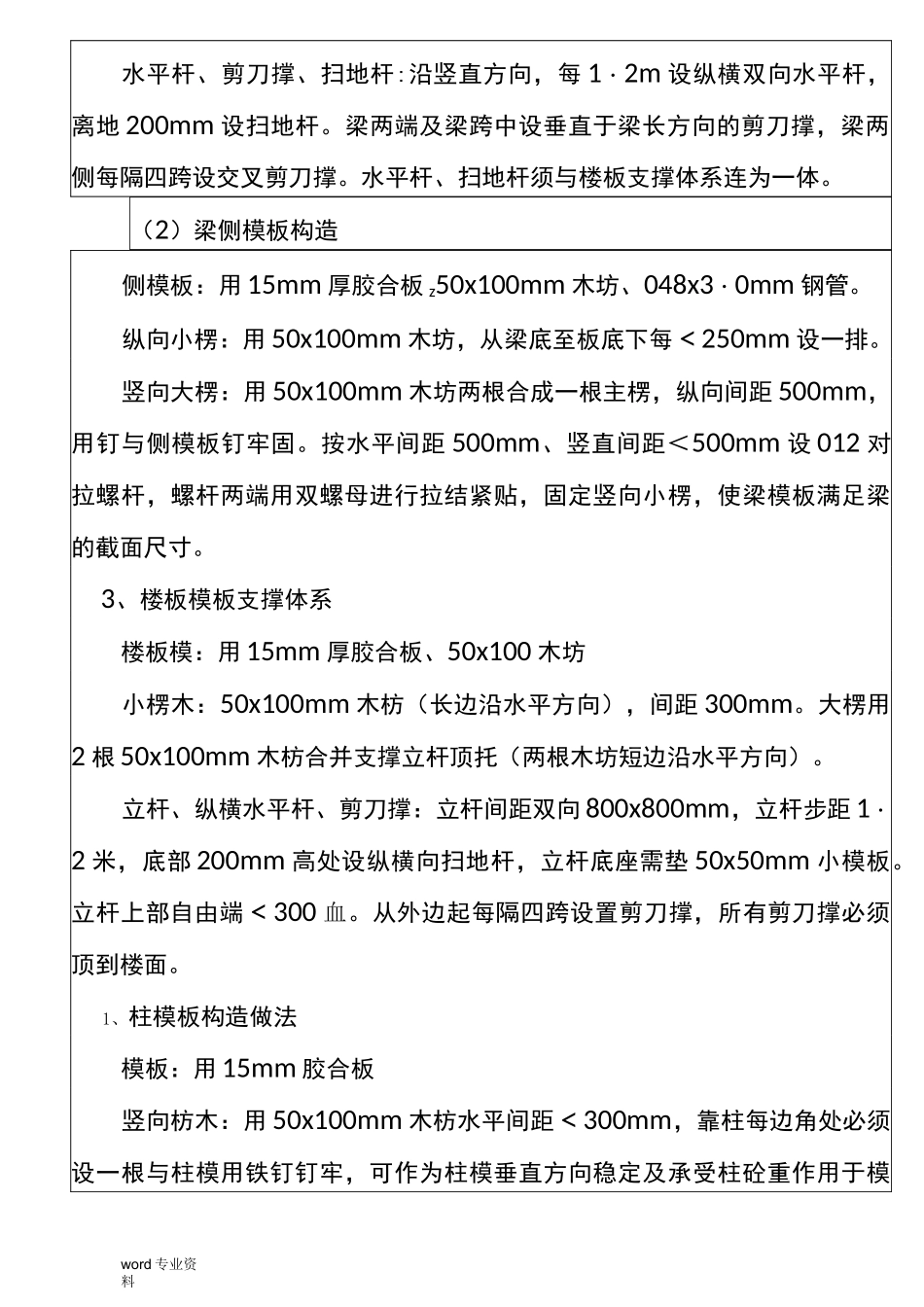

word专业资料水平杆、剪刀撑、扫地杆:沿竖直方向,每1・2m设纵横双向水平杆,离地200mm设扫地杆
梁两端及梁跨中设垂直于梁长方向的剪刀撑,梁两侧每隔四跨设交叉剪刀撑
水平杆、扫地杆须与楼板支撑体系连为一体
(2)梁侧模板构造侧模板:用15mm厚胶合板z50x100mm木坊、048x3・0mm钢管
纵向小楞:用50x100mm木坊,从梁底至板底下每<250mm设一排
竖向大楞:用50x100mm木坊两根合成一根主楞,纵向间距500mm,用钉与侧模板钉牢固
按水平间距500mm、竖直间距<500mm设012对拉螺杆,螺杆两端用双螺母进行拉结紧贴,固定竖向小楞,使梁模板满足梁的截面尺寸

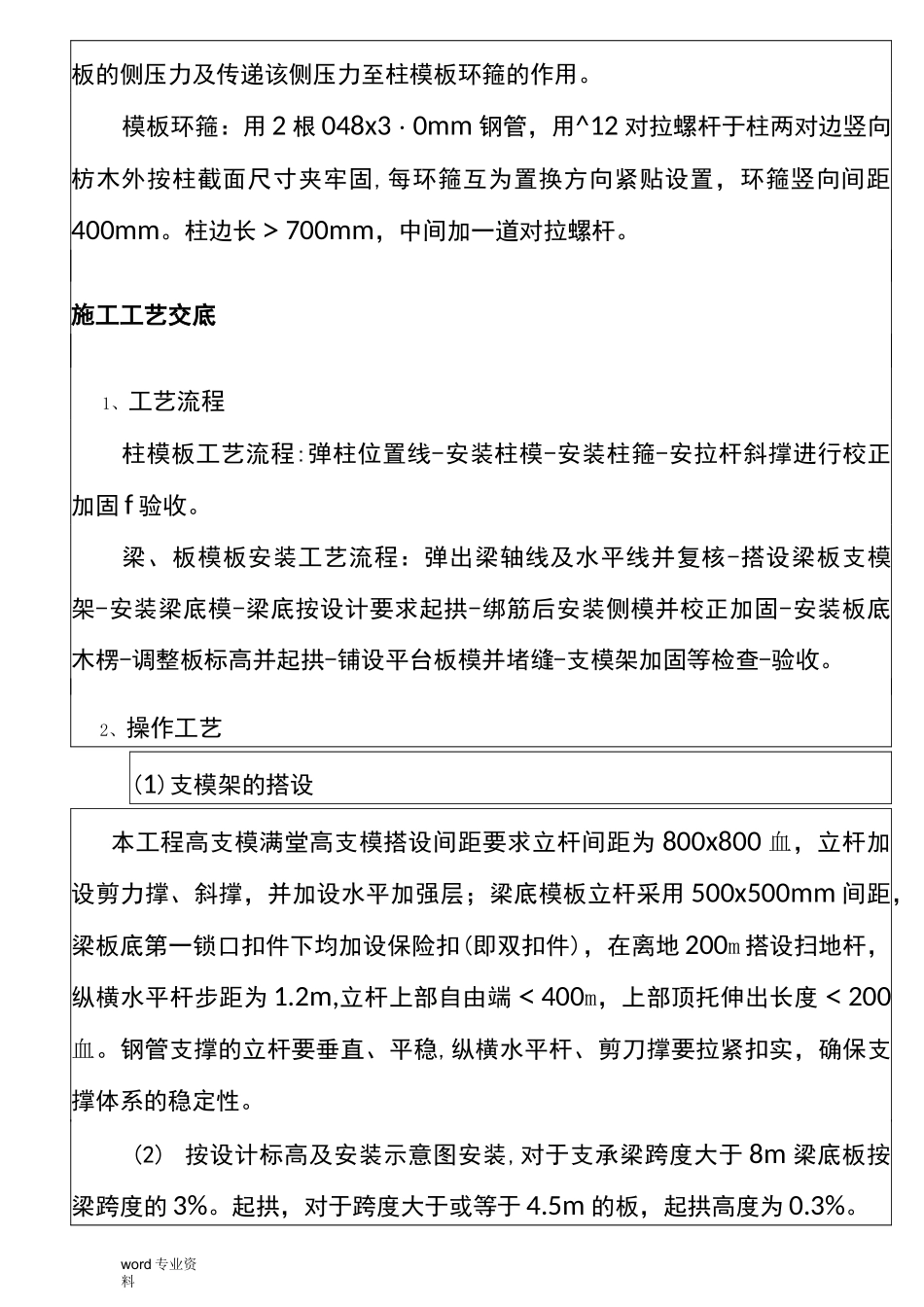

3、楼板模板支撑体系楼板模:用15mm厚
