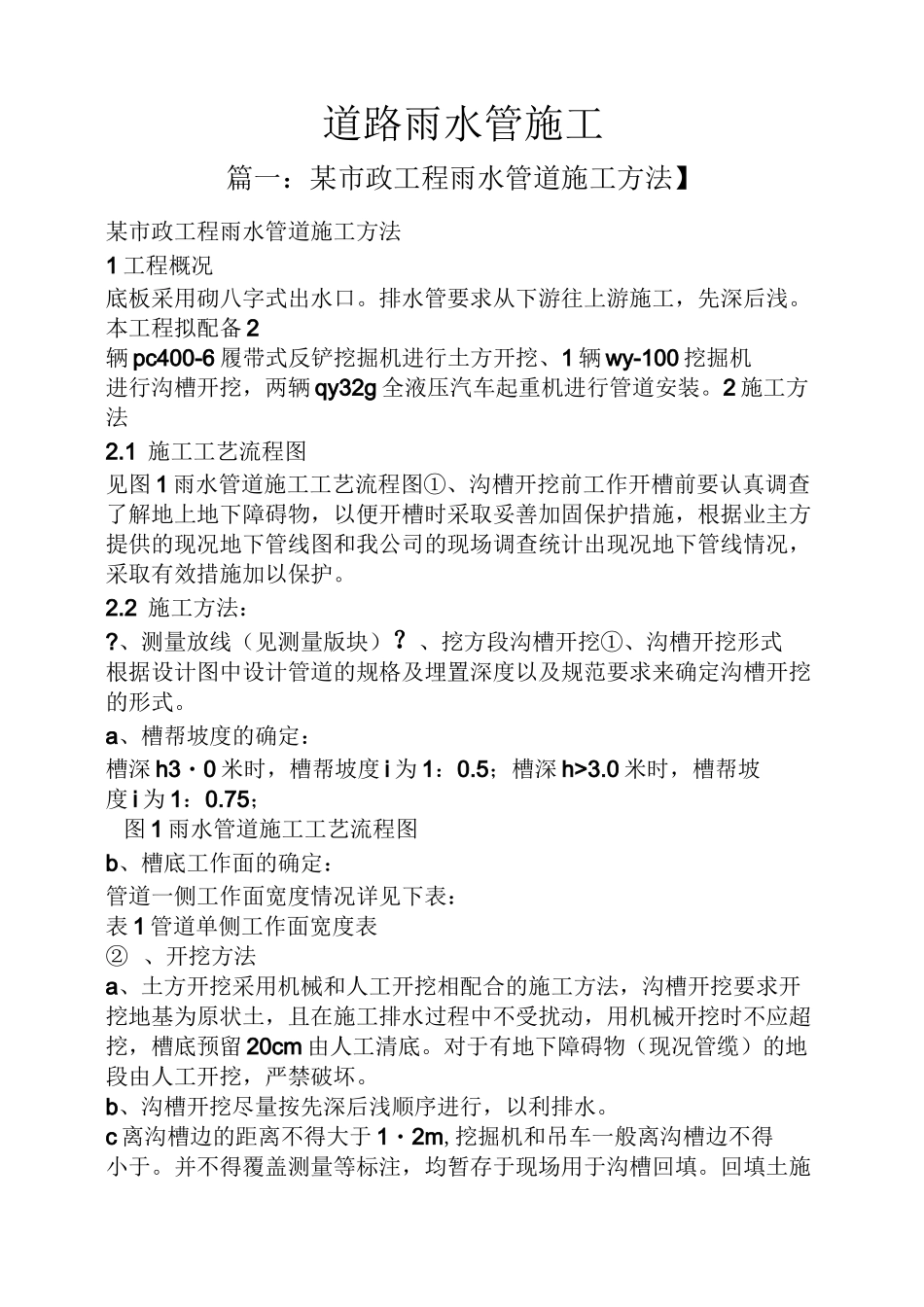

道路雨水管施工篇一:某市政工程雨水管道施工方法】某市政工程雨水管道施工方法1工程概况底板采用砌八字式出水口
排水管要求从下游往上游施工,先深后浅
本工程拟配备2辆pc400-6履带式反铲挖掘机进行土方开挖、1辆wy-100挖掘机进行沟槽开挖,两辆qy32g全液压汽车起重机进行管道安装
2施工方法2
1施工工艺流程图见图1雨水管道施工工艺流程图①、沟槽开挖前工作开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施,根据业主方提供的现况地下管线图和我公司的现场调查统计出现况地下管线情况,采取有效措施加以保护
2施工方法:
、测量放线(见测量版块)

、挖方段沟槽开挖①、沟槽开挖形式根据设计图中设计管道的规格及埋置深度以及规范要求来确定沟槽开挖的形式
a、槽帮坡度的确定:槽深h3・0米时,槽帮坡度i为1:0
5;槽深h>3
0米时,槽帮坡度i为1:0
75;图1雨水管道施工工艺流程图b、槽底工作面的确定:管道一侧工作面宽度情况详见下表:表1管道单侧工作面宽度表②、开挖方法a、土方开挖采用机械和人工开挖相配合的施工方法,沟槽开挖要求开挖地基为原状土,且在施工排水过程中不受扰动,用机械开挖时不应超挖,槽底预留20cm由人工清底
对于有地下障碍物(现况管缆)的地段由人工开挖,严禁破坏
b、沟槽开挖尽量按先深后浅顺序进行,以利排水
c离沟槽边的距离不得大于1・2m,挖掘机和吊车一般离沟槽边不得小于
并不得覆盖测量等标注,均暂存于现场用于沟槽回填
回填土施工前制定合理土方调配计划,作好土方平衡少土方外运及现场土方调运
d、开槽后要对基地做钎探,按地勘要求执行,遇局部地基问题,如墓穴、枯井、废弃构筑物等应及时通知设计并会同有关人员现场共同协商处理意见,不得擅自处理
e、开槽后及时约请各有关人员验槽,槽底合格后方可进行下道工序
如遇槽底土基不符合设计要求,及时与设计、监理单位及
