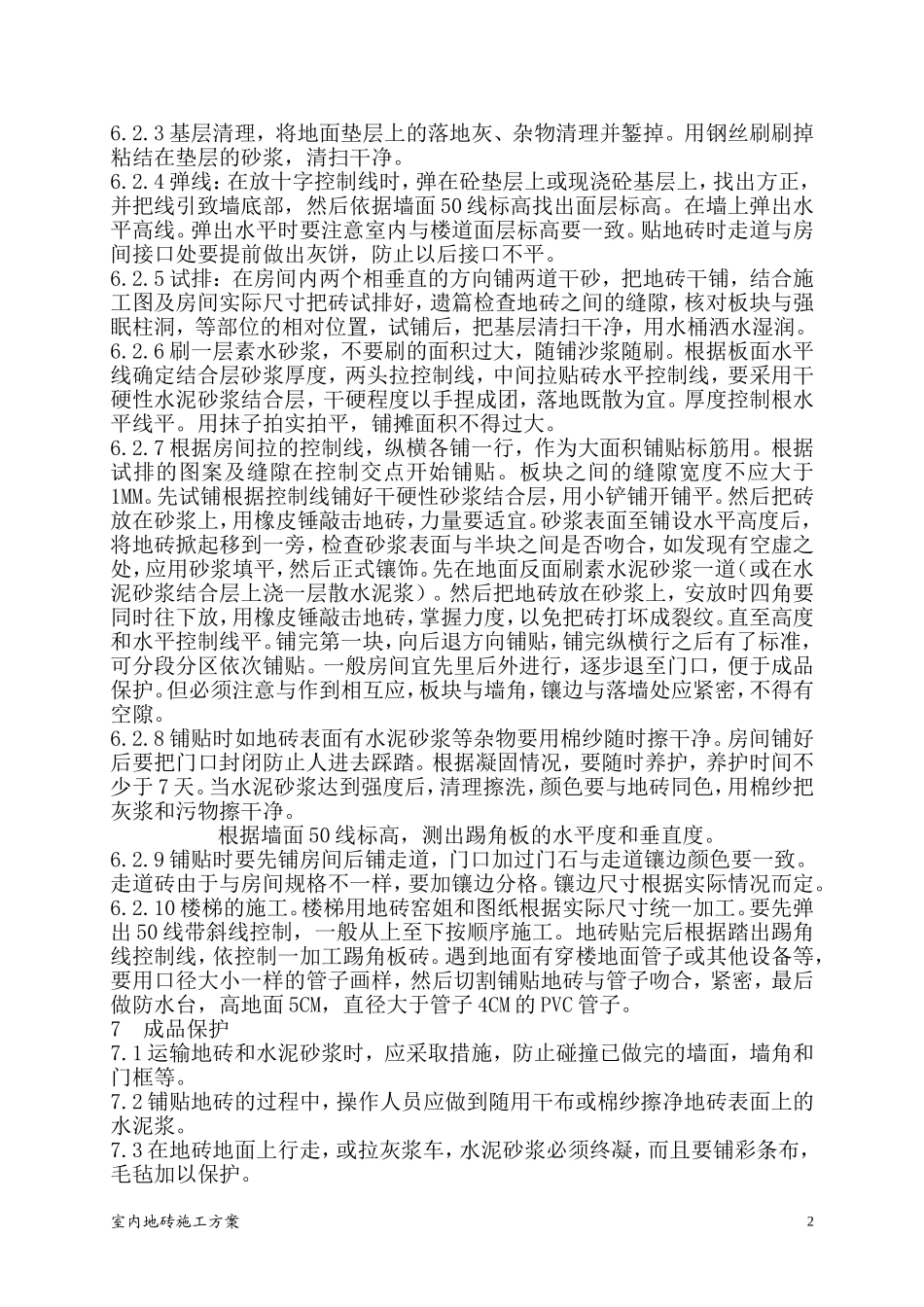

室内地砖施工方案审定:时间:审核:时间:编制:时间:潍坊大兴建筑有限公司永祥苑16#楼项目经理部年月日室内地砖施工方案1编制依据1
2装饰工程施工及验收规范1
3《工程建设标准强制性条文》2工程概况永祥苑16#高层住宅楼,位于永祥苑小区内,该工程户型多而复杂,施工难度大,所以要精心策划,精心组织,层层把关,技术交底到位
求创新,有特色,有特点,争创“长安杯”工程
3分项工程概况和施工条件分项工程概况:地面工程设计分地砖、复合木地板
地砖为800*800、600*600一般在客厅、餐厅铺设
卧室、书房等房间是复合木地板铺设,踢角线待定
1施工条件:3
1施工工期紧张;3
2施工工种多,穿插作业多;3
3工程质量要求高,确保“长安杯”工程,争创“鲁班奖”工程
4施工中必须保证安全和文明施工
4地砖质量规范要求:4
1地砖饰面工程质量的允许偏差序号项目允许偏差(MM)检查方法1表面平整1用2M靠尺和契形塞尺检查2缝格平直1
0拉5M线,不足5M拉通线和尺量检查3接缝高低0
5尺量和契形塞尺检查4块间宽度1尺量检查4
2地砖的技术等级,光泽度,外观质量符合设计要求和规范要求
3地砖有裂缝、掉角、翘曲和表面有缺陷的严禁使用
4镶贴必须牢固,无空鼓、裂缝现象
表面平整,砖缝均匀一致
5施工整体安排5
1材料进场计划序号名称数量进场日期1地砖6400块2镶边、踢角线砖4426块3.103地砖7956块4镶边、踢角线砖3475块4.155
2劳动力计划序号工种人数进场日期1普工102月18日2瓦工152月18日3普工203月10日4瓦工1303月1至8日5
3劳动人员培训计划对包工队进场时进行口头技术交底,书面技术交底,方案、施工技术及细部做法交底
由技术部和质量部参与
4进度计划6施工方法6
1首先应把所有房间50线弹出,房间要实测实量
