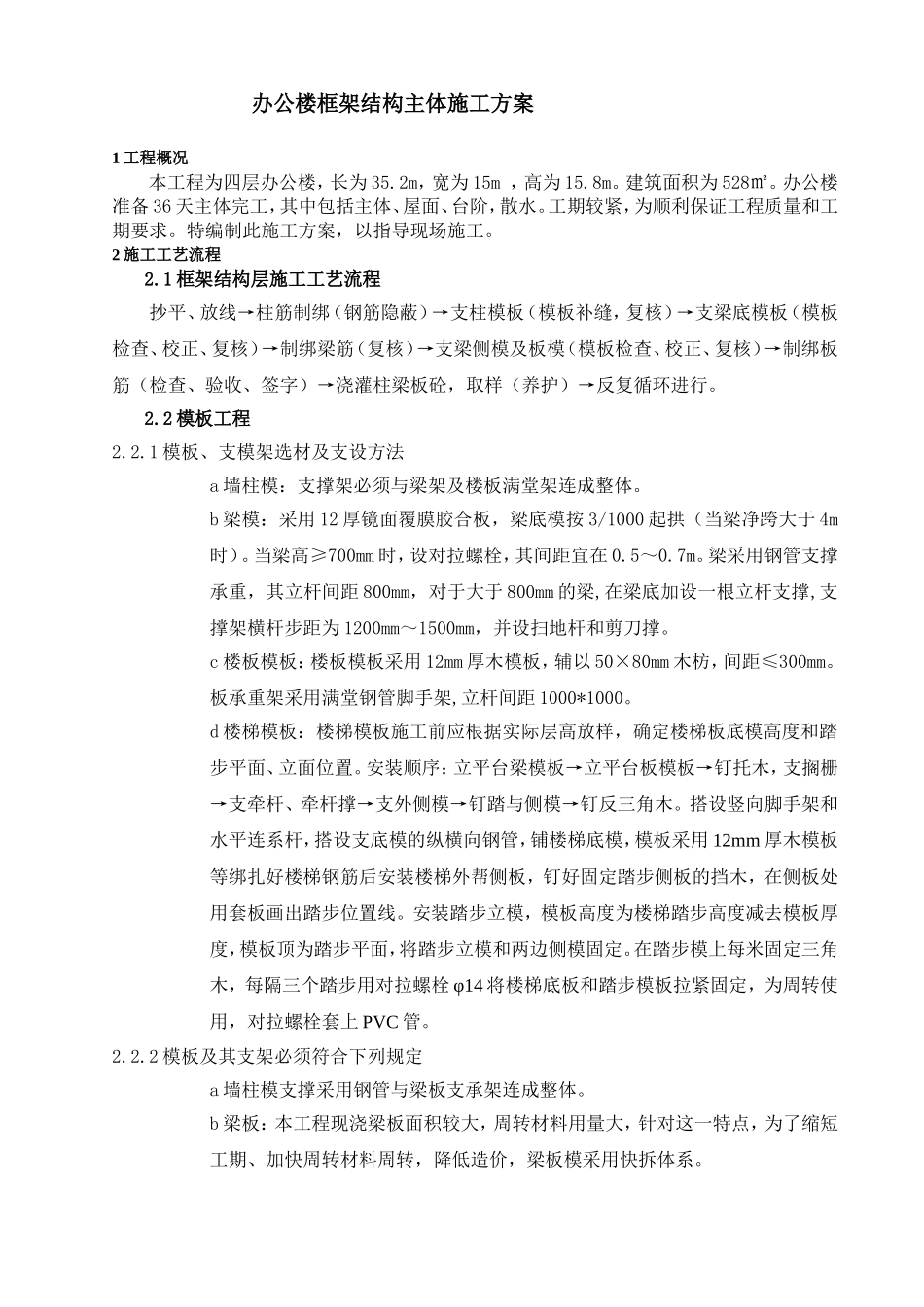

办公楼框架结构主体施工方案1工程概况本工程为四层办公楼,长为35
2m,宽为15m,高为15
建筑面积为528㎡
办公楼准备36天主体完工,其中包括主体、屋面、台阶,散水
工期较紧,为顺利保证工程质量和工期要求
特编制此施工方案,以指导现场施工
2施工工艺流程2
1框架结构层施工工艺流程抄平、放线→柱筋制绑(钢筋隐蔽)→支柱模板(模板补缝,复核)→支梁底模板(模板检查、校正、复核)→制绑梁筋(复核)→支梁侧模及板模(模板检查、校正、复核)→制绑板筋(检查、验收、签字)→浇灌柱梁板砼,取样(养护)→反复循环进行
2模板工程2

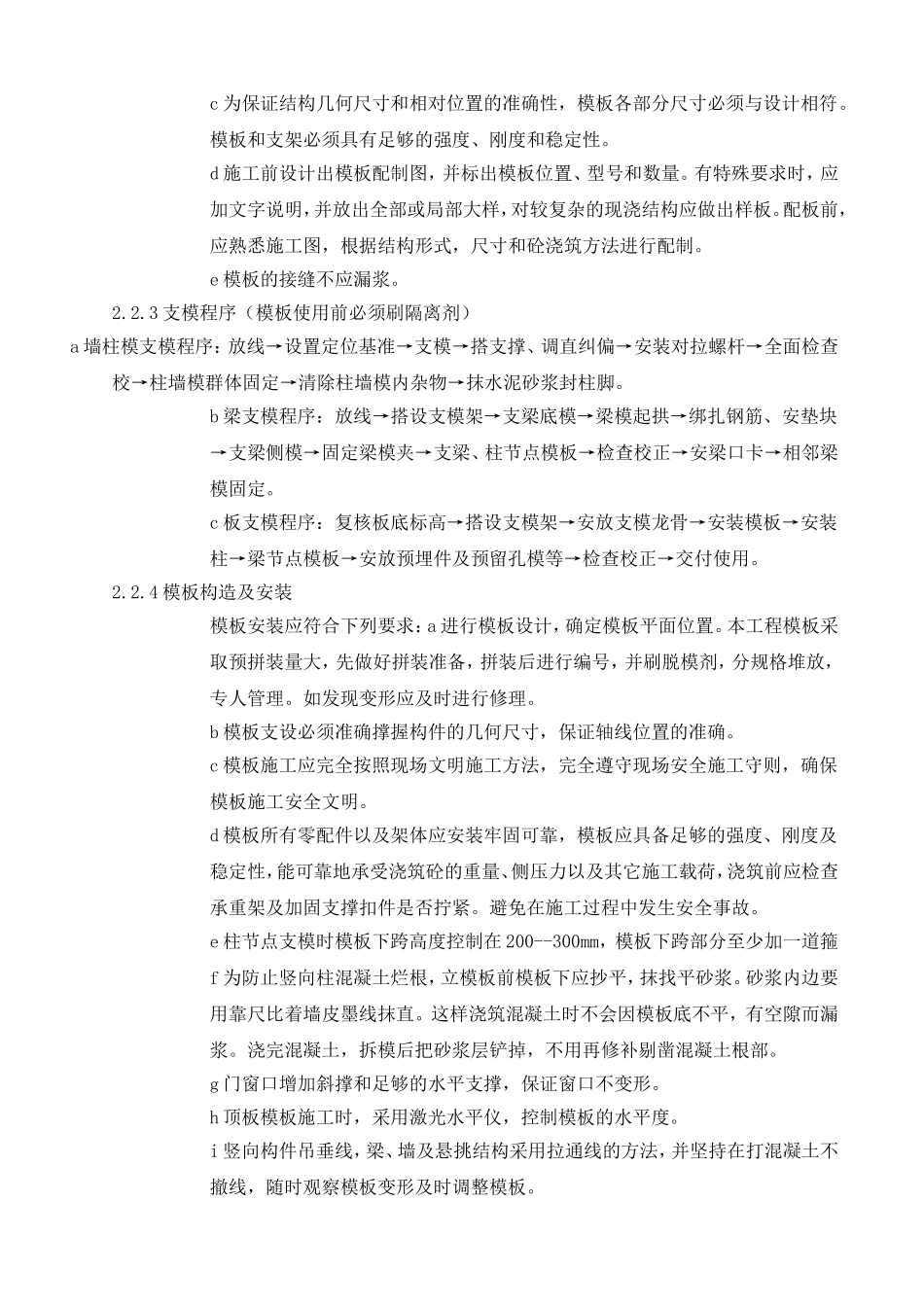

1模板、支模架选材及支设方法a墙柱模:支撑架必须与梁架及楼板满堂架连成整体
b梁模:采用12厚镜面覆膜胶合板,梁底模按3/1000起拱(当梁净跨大于4m时)

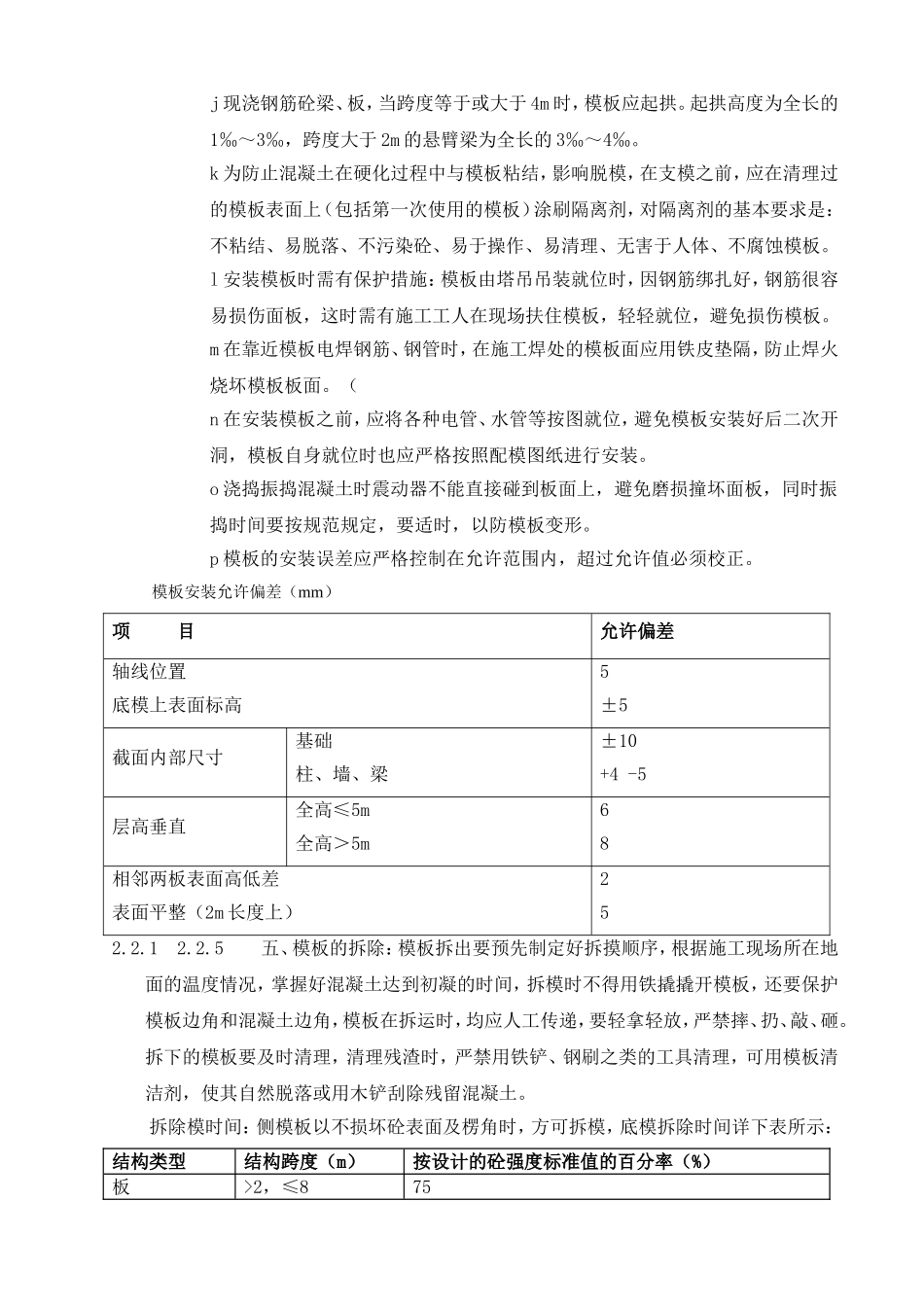

当梁高≥700mm时,设对拉螺栓,其间距宜在0
梁采用钢管支撑承重,其立杆间距800mm,对于大于800mm的梁,在梁底加设一根立杆支撑,支撑架横杆步距为1200mm~1500mm,并设扫地杆和剪刀撑
c楼板模板:楼板模板采用12mm厚木模板,辅以50×80mm木枋,间距≤300mm
板承重架采用满堂钢管脚手架,立杆间距1000*1000
d楼梯模板:楼梯模板施工前应根据实际层高放样,确定楼梯板底模高度和踏步平面、立面位置
安装顺序:立平台梁模板→立平台板模板→钉托木,支搁栅→支牵杆、牵杆撑→支外侧模→钉踏与侧模→钉反三角木
搭设竖向脚手架和水平连系杆,搭设支底模的纵横向钢管,铺楼梯底模,模板采用12mm厚木模板等绑扎好楼梯钢筋后安装楼梯外帮侧板,钉好固定踏步侧板的挡木,在侧板处用套板画出踏步位置线
安装踏步立模,模板高度为楼梯踏步高度减去模板厚度,模板顶为踏步平面,将踏步立模和两边侧模固定
在踏步模上每米固定三角木,每隔三个踏步用对拉螺栓φ14将楼梯底板和踏步模板拉紧固
