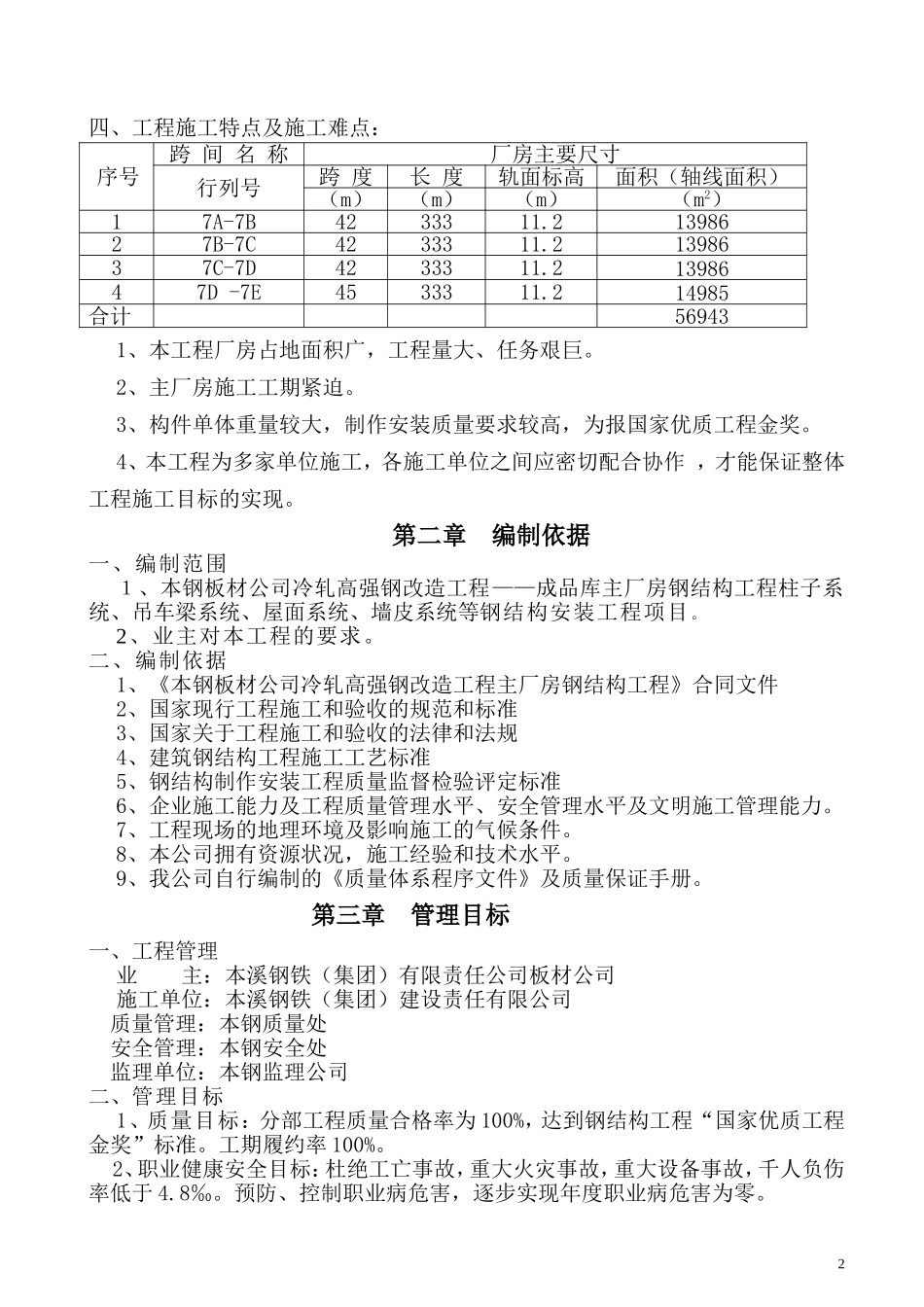

本钢冷轧高强钢改造工程——成品库主厂房钢结构安装施工方案项目名称:本钢冷轧高强钢改造工程建设单位:本钢冷轧高强钢改造项目部设计单位:中冶南方工程技术有限公司监理单位:本钢建设工程监理公司施工单位:本钢建设公司冷轧高强钢改造工程项目部编制人:2013年月日审核人:2013年月日审定人:2013年月日审批人:2013年月日目录第一章工程概况第二章编制依据第三章管理目标第四章施工管理组织机构第五章施工进度计划及人力安排第六章施工场地安排第七章钢结构安装方案第八章主要施工设备、机械设备计划表第九章质量保证措施第十章安全保障措施第十一章季节性施工措施第十二章成品保护与环境保护措施附图一、施工横道计划二、吊装平面图三、吊装立面图四、其他施工辅助工作用图第一章工程概况一、工程概况:本钢板材公司冷轧高强钢改造工程——成品库主厂房钢结构安装工程,该工程为新建厂房:A-B-C-D-E跨,各跨跨距42m×3、45m,总跨度171m
(1)—(23)行,总长度333m
包括钢构柱子系统、吊车梁系统、屋面系统、墙皮系统
总建筑面积56943m2
本工程为单层多跨工作制天车厂房,拟扩建建筑物为多跨大型厂房(总长333米),抗震设防烈度7度,场地类别为II类
成品库主厂房:基本柱距15米,吊车轨顶标高11
A、E列柱为边柱,顶高18
140米,B、C、D列柱为中列柱,顶高18
13线之间伸缩缝
二、厂房结构形式成品库主厂房:柱距15m,跨度42m和45m
钢结构柱,柱子最大截面3200mm×650mm,高度20
钢吊车梁系统,钢板组合H型钢吊车梁
主要构件外型尺寸和最大单重如下:1、柱子:柱子共120根,最大单重7
5吨;A列24根、B列24根、C列24根、D列24根、E列24根
柱子系统1100吨
2、吊车梁:共176根
吊车梁高度2250mm、最长18m、重11
