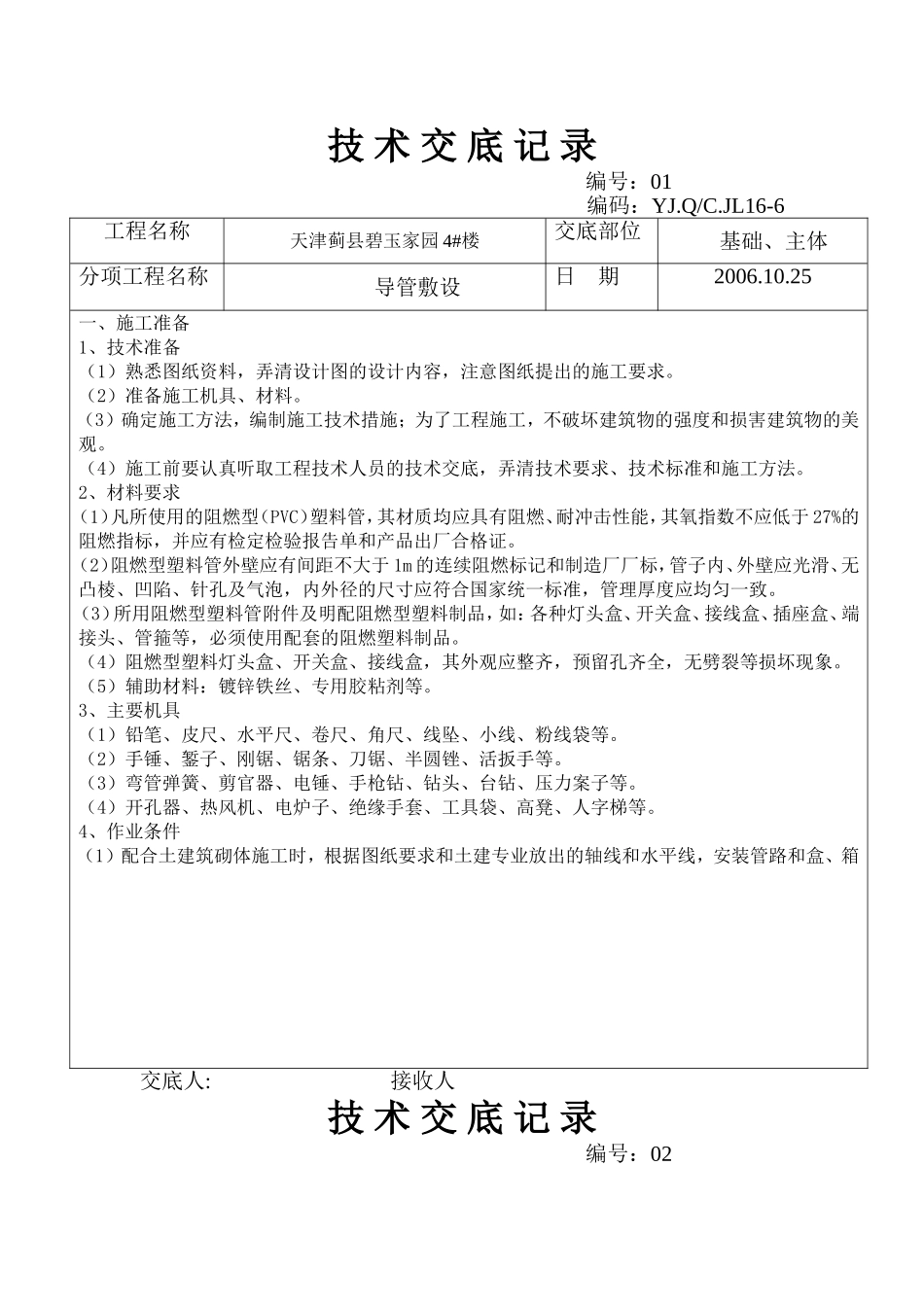

技术交底记录编号:01编码:YJ
JL16-6工程名称天津蓟县碧玉家园4#楼交底部位基础、主体分项工程名称导管敷设日期2006
25一、施工准备1、技术准备(1)熟悉图纸资料,弄清设计图的设计内容,注意图纸提出的施工要求
(2)准备施工机具、材料
(3)确定施工方法,编制施工技术措施;为了工程施工,不破坏建筑物的强度和损害建筑物的美观
(4)施工前要认真听取工程技术人员的技术交底,弄清技术要求、技术标准和施工方法
2、材料要求(1)凡所使用的阻燃型(PVC)塑料管,其材质均应具有阻燃、耐冲击性能,其氧指数不应低于27%的阻燃指标,并应有检定检验报告单和产品出厂合格证
(2)阻燃型塑料管外壁应有间距不大于1m的连续阻燃标记和制造厂厂标,管子内、外壁应光滑、无凸棱、凹陷、针孔及气泡,内外径的尺寸应符合国家统一标准,管理厚度应均匀一致
(3)所用阻燃型塑料管附件及明配阻燃型塑料制品,如:各种灯头盒、开关盒、接线盒、插座盒、端接头、管箍等,必须使用配套的阻燃塑料制品
(4)阻燃型塑料灯头盒、开关盒、接线盒,其外观应整齐,预留孔齐全,无劈裂等损坏现象
(5)辅助材料:镀锌铁丝、专用胶粘剂等
3、主要机具(1)铅笔、皮尺、水平尺、卷尺、角尺、线坠、小线、粉线袋等
(2)手锤、錾子、刚锯、锯条、刀锯、半圆锉、活扳手等
(3)弯管弹簧、剪官器、电锤、手枪钻、钻头、台钻、压力案子等
(4)开孔器、热风机、电炉子、绝缘手套、工具袋、高凳、人字梯等

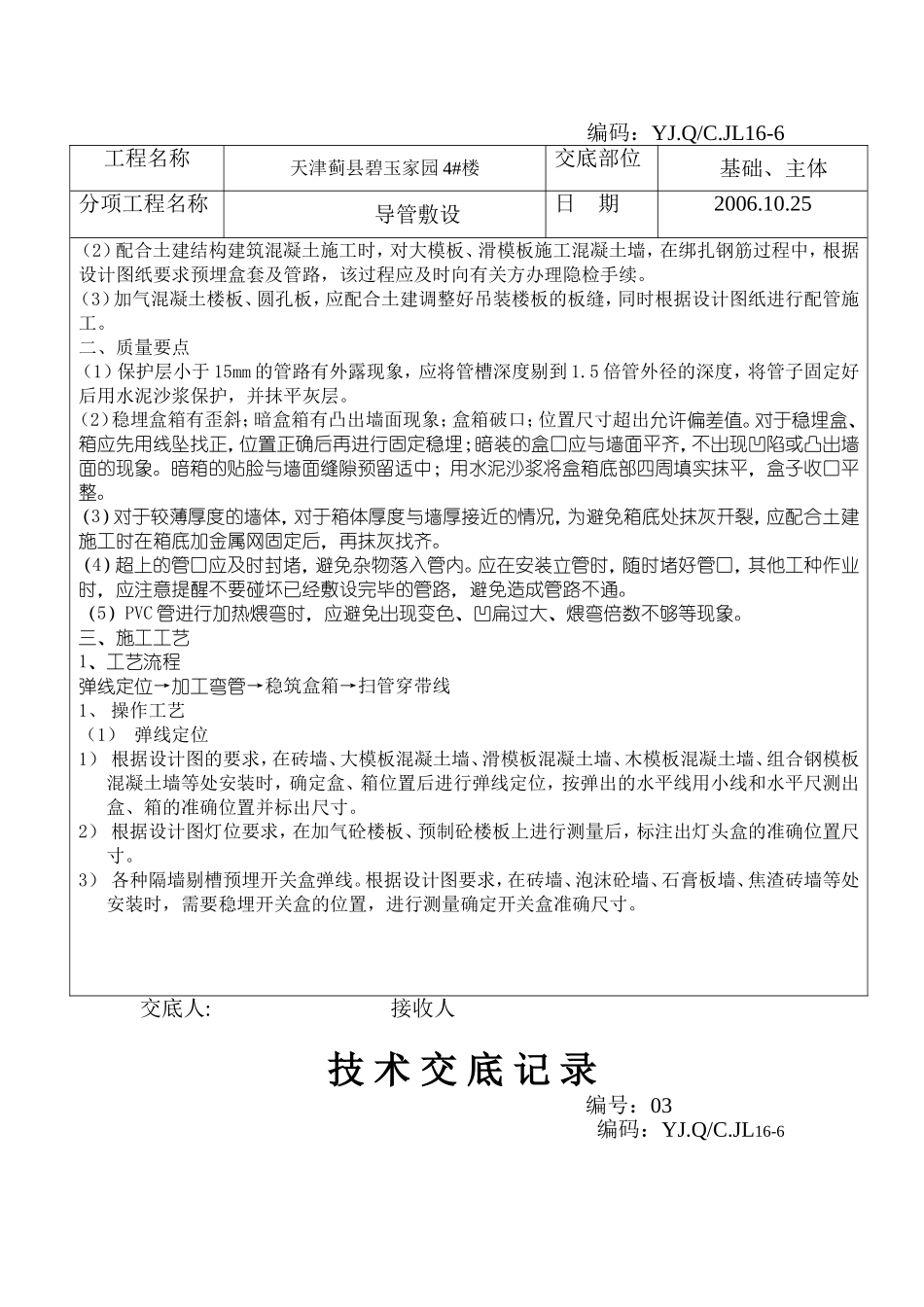

4、作业条件(1)配合土建筑砌体施工时,根据图纸要求和土建专业放出的轴线和水平线,安装管路和盒、箱交底人:接收人技术交底记录编号:02编码:YJ
JL16-6工程名称天津蓟县碧玉家园4#楼交底部位基础、主体分项工程名称导管敷设日期2006

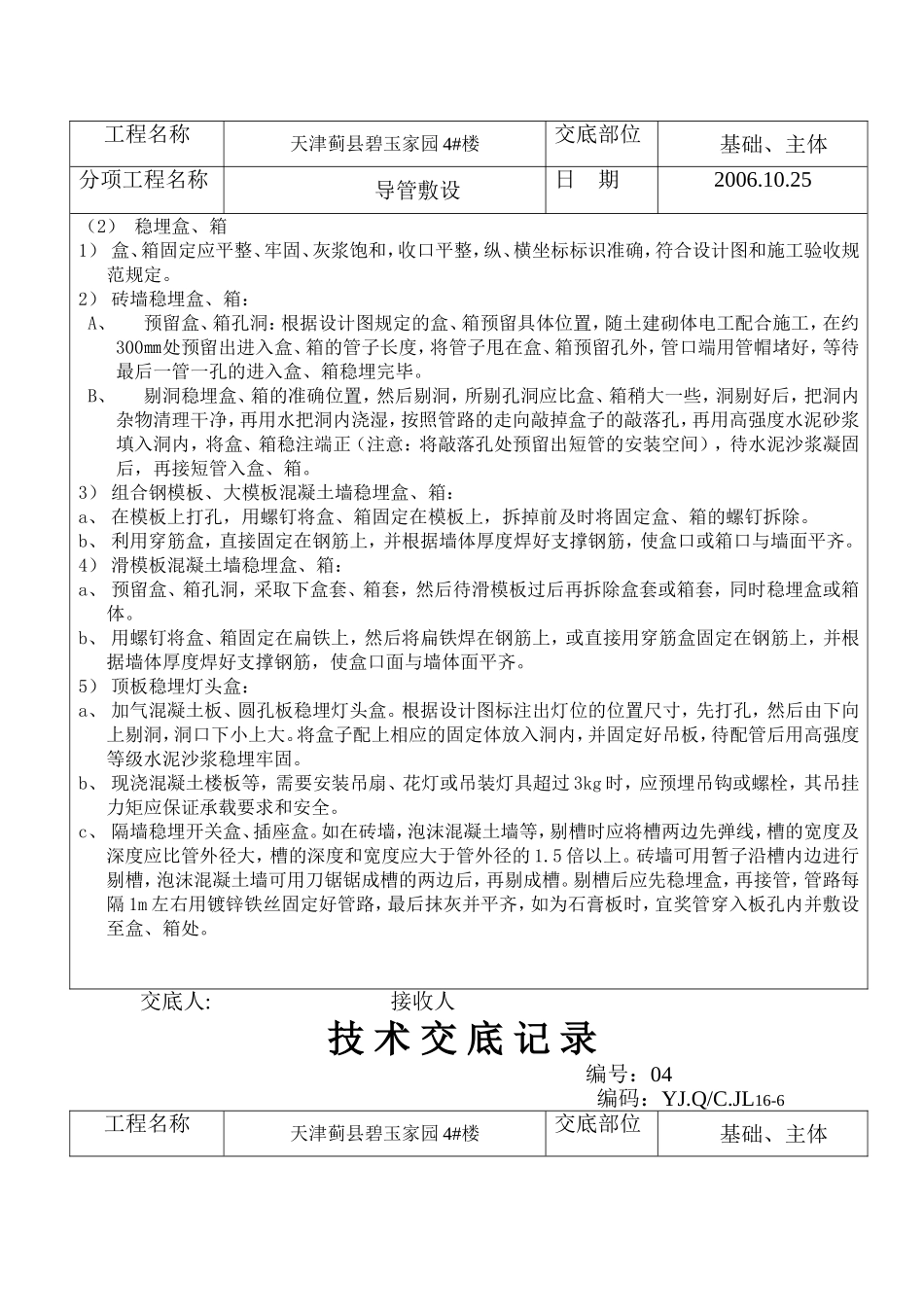

25(2)配合土建结构建筑混凝土施工时,对大模板、滑模板施工混凝土墙,在绑扎钢筋过程
