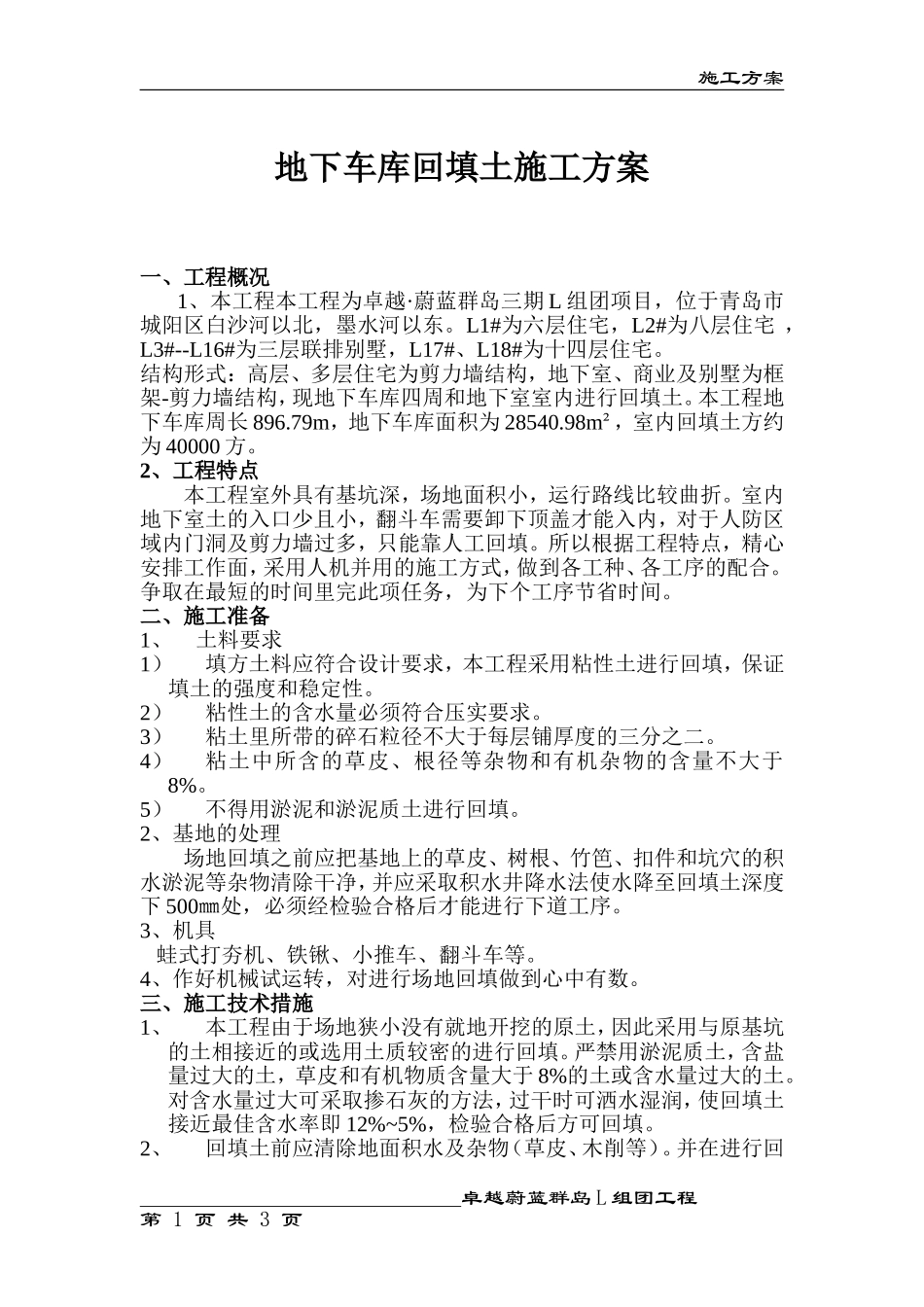

施工方案地下车库回填土施工方案一、工程概况1、本工程本工程为卓越·蔚蓝群岛三期L组团项目,位于青岛市城阳区白沙河以北,墨水河以东
L1#为六层住宅,L2#为八层住宅,L3#--L16#为三层联排别墅,L17#、L18#为十四层住宅
结构形式:高层、多层住宅为剪力墙结构,地下室、商业及别墅为框架-剪力墙结构,现地下车库四周和地下室室内进行回填土
本工程地下车库周长896
79m,地下车库面积为28540
98m²,室内回填土方约为40000方
2、工程特点本工程室外具有基坑深,场地面积小,运行路线比较曲折
室内地下室土的入口少且小,翻斗车需要卸下顶盖才能入内,对于人防区域内门洞及剪力墙过多,只能靠人工回填
所以根据工程特点,精心安排工作面,采用人机并用的施工方式,做到各工种、各工序的配合
争取在最短的时间里完此项任务,为下个工序节省时间
二、施工准备1、土料要求1)填方土料应符合设计要求,本工程采用粘性土进行回填,保证填土的强度和稳定性
2)粘性土的含水量必须符合压实要求
3)粘土里所带的碎石粒径不大于每层铺厚度的三分之二
4)粘土中所含的草皮、根径等杂物和有机杂物的含量不大于8%
5)不得用淤泥和淤泥质土进行回填
2、基地的处理场地回填之前应把基地上的草皮、树根、竹笆、扣件和坑穴的积水淤泥等杂物清除干净,并应采取积水井降水法使水降至回填土深度下500㎜处,必须经检验合格后才能进行下道工序
3、机具蛙式打夯机、铁锹、小推车、翻斗车等
4、作好机械试运转,对进行场地回填做到心中有数
三、施工技术措施1、本工程由于场地狭小没有就地开挖的原土,因此采用与原基坑的土相接近的或选用土质较密的进行回填
严禁用淤泥质土,含盐量过大的土,草皮和有机物质含量大于8%的土或含水量过大的土
对含水量过大可采取掺石灰的方法,过干时可洒水湿润,使回填土接近最佳含水率即12%~5%,检验合格后方可回填
