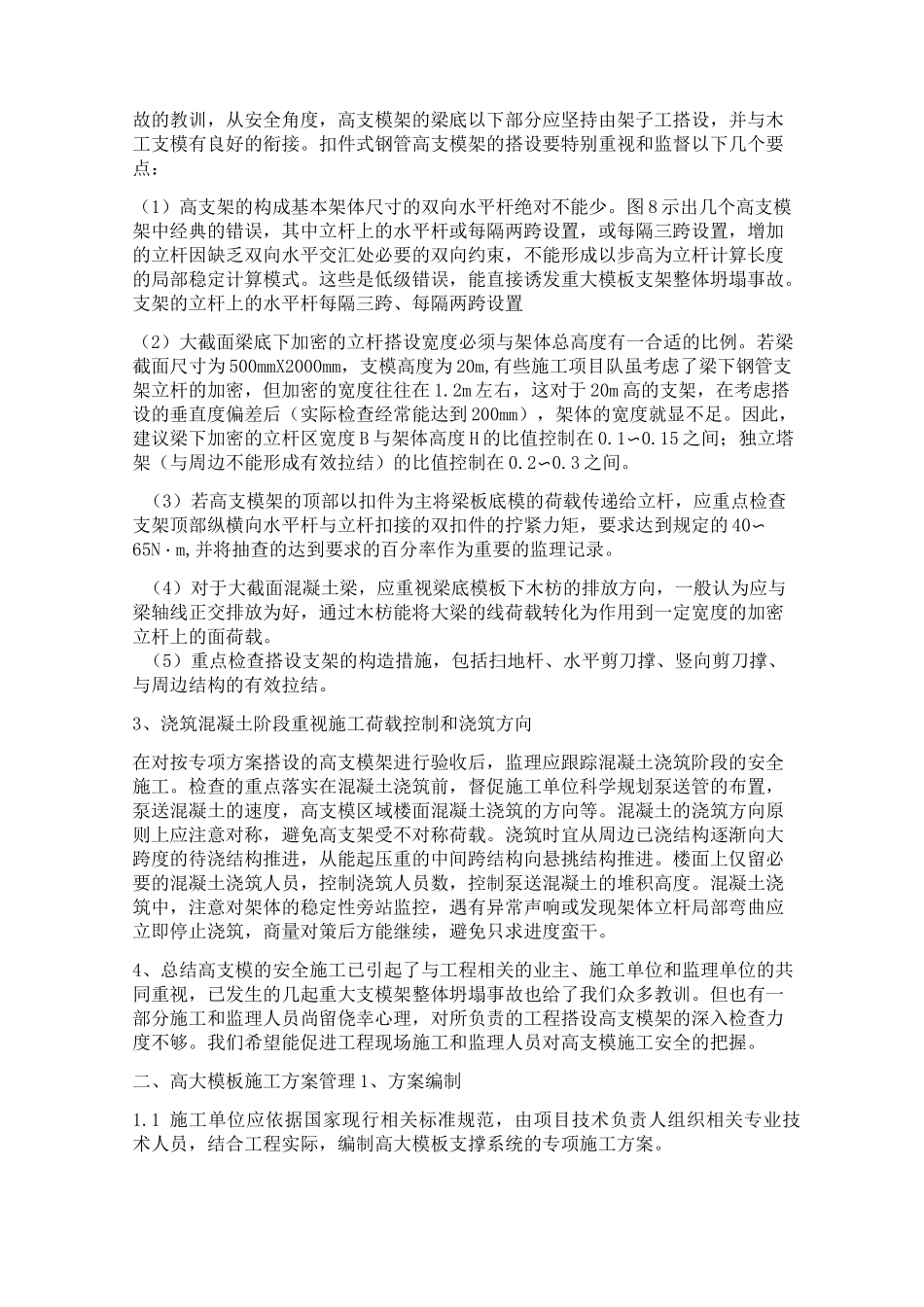

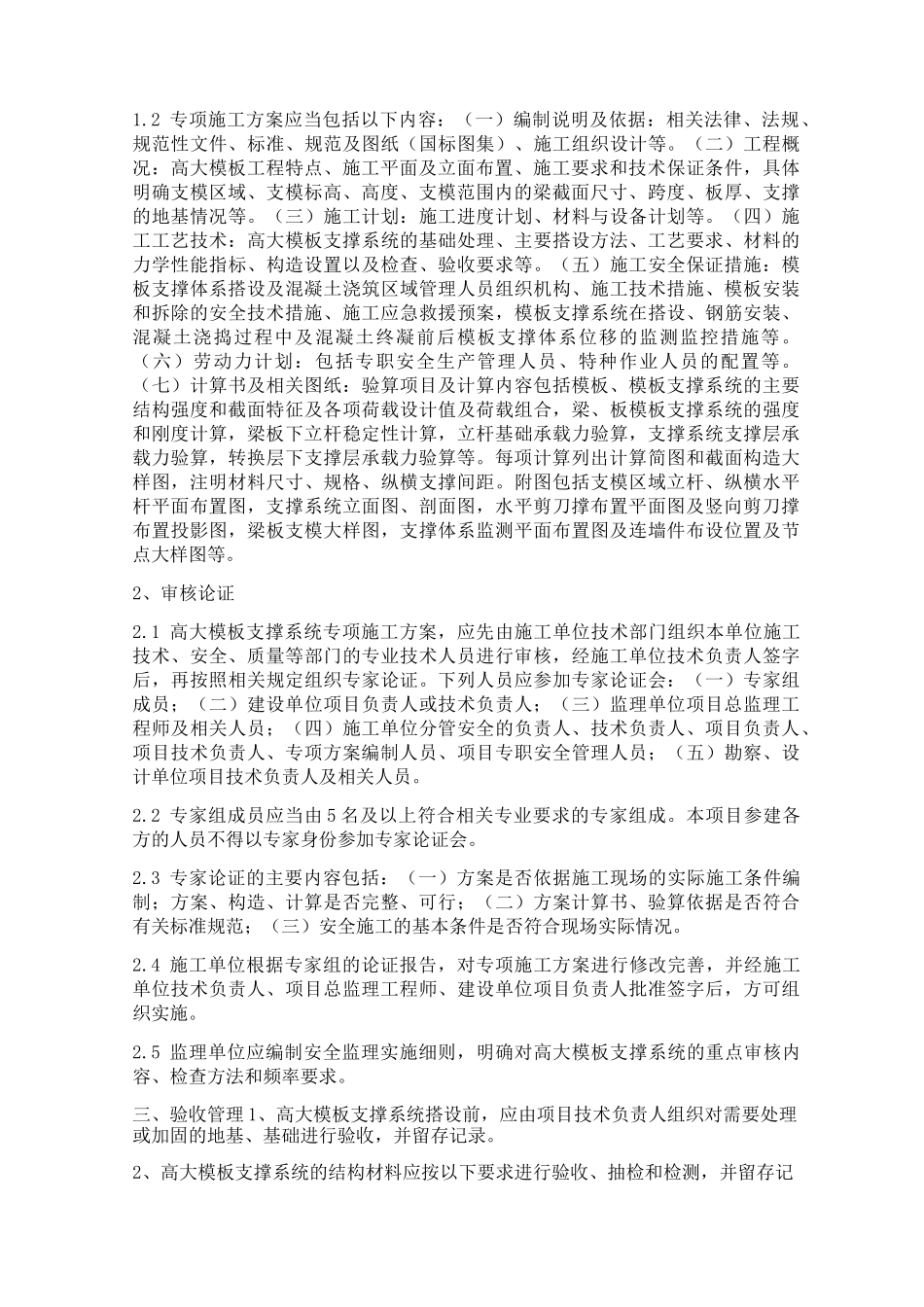

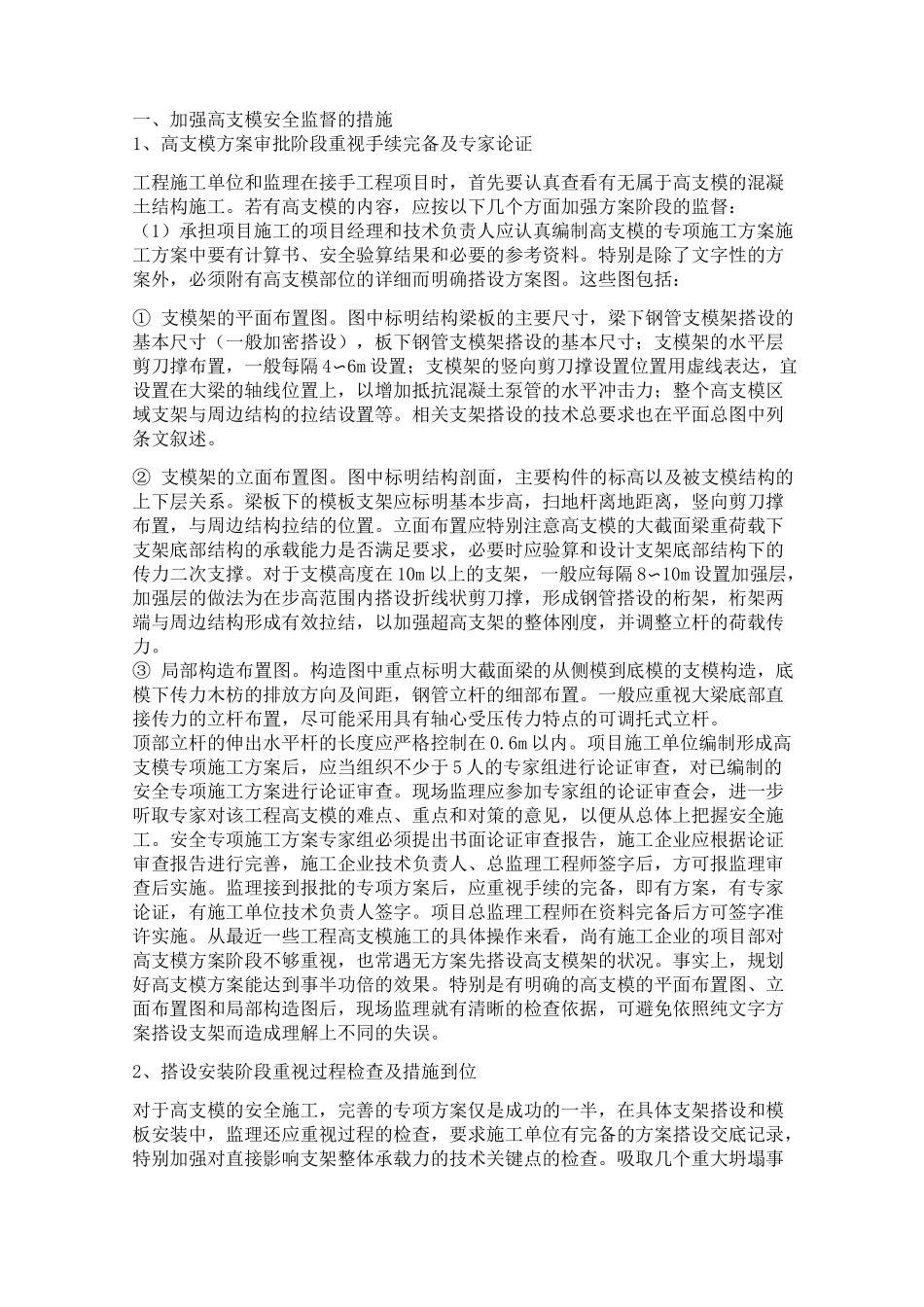

一、加强高支模安全监督的措施1、高支模方案审批阶段重视手续完备及专家论证工程施工单位和监理在接手工程项目时,首先要认真查看有无属于高支模的混凝土结构施工
若有高支模的内容,应按以下几个方面加强方案阶段的监督:(1)承担项目施工的项目经理和技术负责人应认真编制高支模的专项施工方案施工方案中要有计算书、安全验算结果和必要的参考资料
特别是除了文字性的方案外,必须附有高支模部位的详细而明确搭设方案图
这些图包括:①支模架的平面布置图
图中标明结构梁板的主要尺寸,梁下钢管支模架搭设的基本尺寸(一般加密搭设),板下钢管支模架搭设的基本尺寸;支模架的水平层剪刀撑布置,一般每隔4〜6m设置;支模架的竖向剪刀撑设置位置用虚线表达,宜设置在大梁的轴线位置上,以增加抵抗混凝土泵管的水平冲击力;整个高支模区域支架与周边结构的拉结设置等
相关支架搭设的技术总要求也在平面总图中列条文叙述
②支模架的立面布置图
图中标明结构剖面,主要构件的标高以及被支模结构的上下层关系
梁板下的模板支架应标明基本步高,扫地杆离地距离,竖向剪刀撑布置,与周边结构拉结的位置
立面布置应特别注意高支模的大截面梁重荷载下支架底部结构的承载能力是否满足要求,必要时应验算和设计支架底部结构下的传力二次支撑
对于支模高度在10m以上的支架,一般应每隔8〜10m设置加强层,加强层的做法为在步高范围内搭设折线状剪刀撑,形成钢管搭设的桁架,桁架两端与周边结构形成有效拉结,以加强超高支架的整体刚度,并调整立杆的荷载传力
③局部构造布置图
构造图中重点标明大截面梁的从侧模到底模的支模构造,底模下传力木枋的排放方向及间距,钢管立杆的细部布置
一般应重视大梁底部直接传力的立杆布置,尽可能采用具有轴心受压传力特点的可调托式立杆
顶部立杆的伸出水平杆的长度应严格控制在0
项目施工单位编制形成高支模专项施工方案后,应当组织不少于5人的专家组
