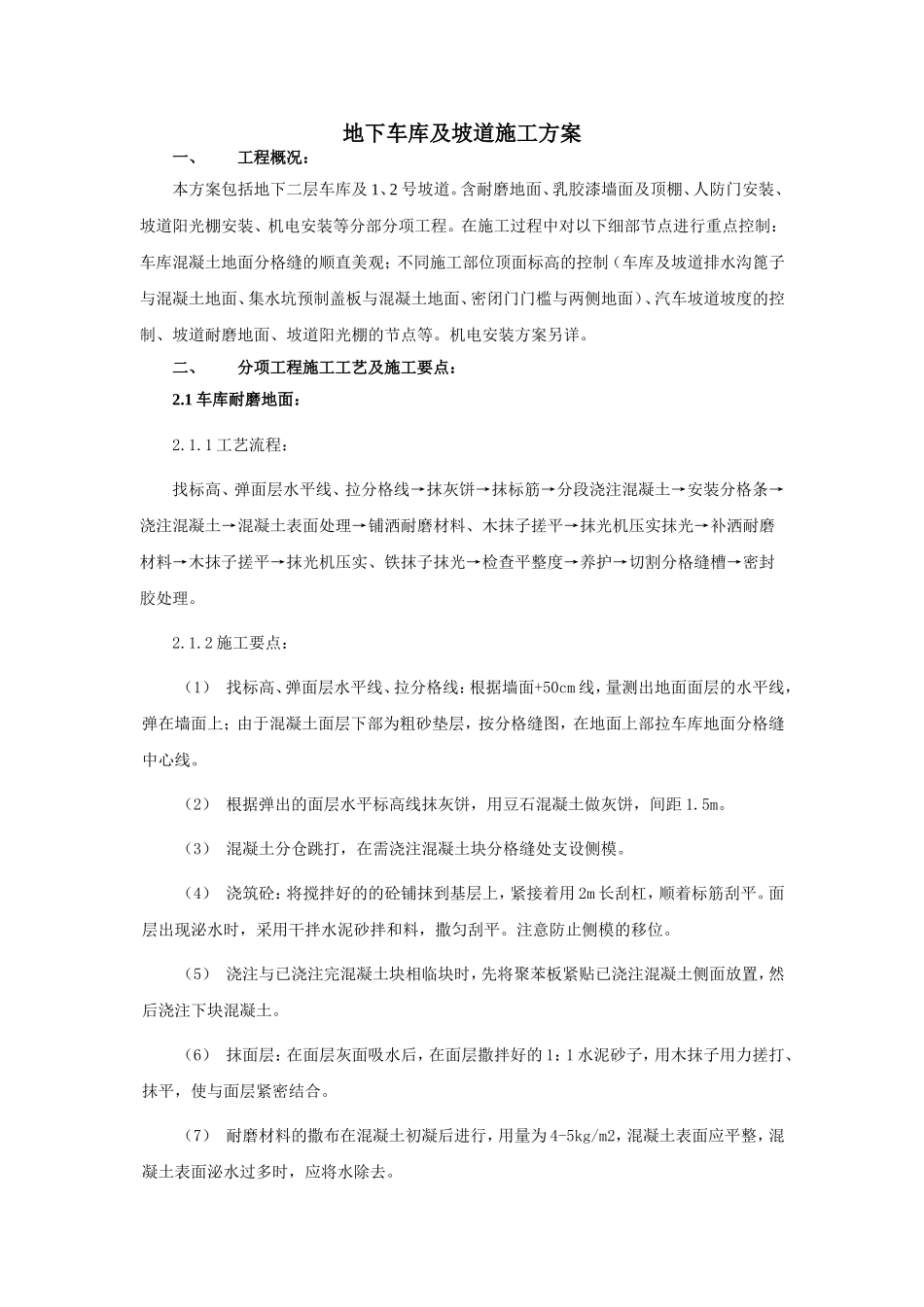

地下车库及坡道施工方案一、工程概况:本方案包括地下二层车库及1、2号坡道
含耐磨地面、乳胶漆墙面及顶棚、人防门安装、坡道阳光棚安装、机电安装等分部分项工程
在施工过程中对以下细部节点进行重点控制:车库混凝土地面分格缝的顺直美观;不同施工部位顶面标高的控制(车库及坡道排水沟篦子与混凝土地面、集水坑预制盖板与混凝土地面、密闭门门槛与两侧地面)、汽车坡道坡度的控制、坡道耐磨地面、坡道阳光棚的节点等
机电安装方案另详
二、分项工程施工工艺及施工要点:2
1车库耐磨地面:2
1工艺流程:找标高、弹面层水平线、拉分格线→抹灰饼→抹标筋→分段浇注混凝土→安装分格条→浇注混凝土→混凝土表面处理→铺洒耐磨材料、木抹子搓平→抹光机压实抹光→补洒耐磨材料→木抹子搓平→抹光机压实、铁抹子抹光→检查平整度→养护→切割分格缝槽→密封胶处理

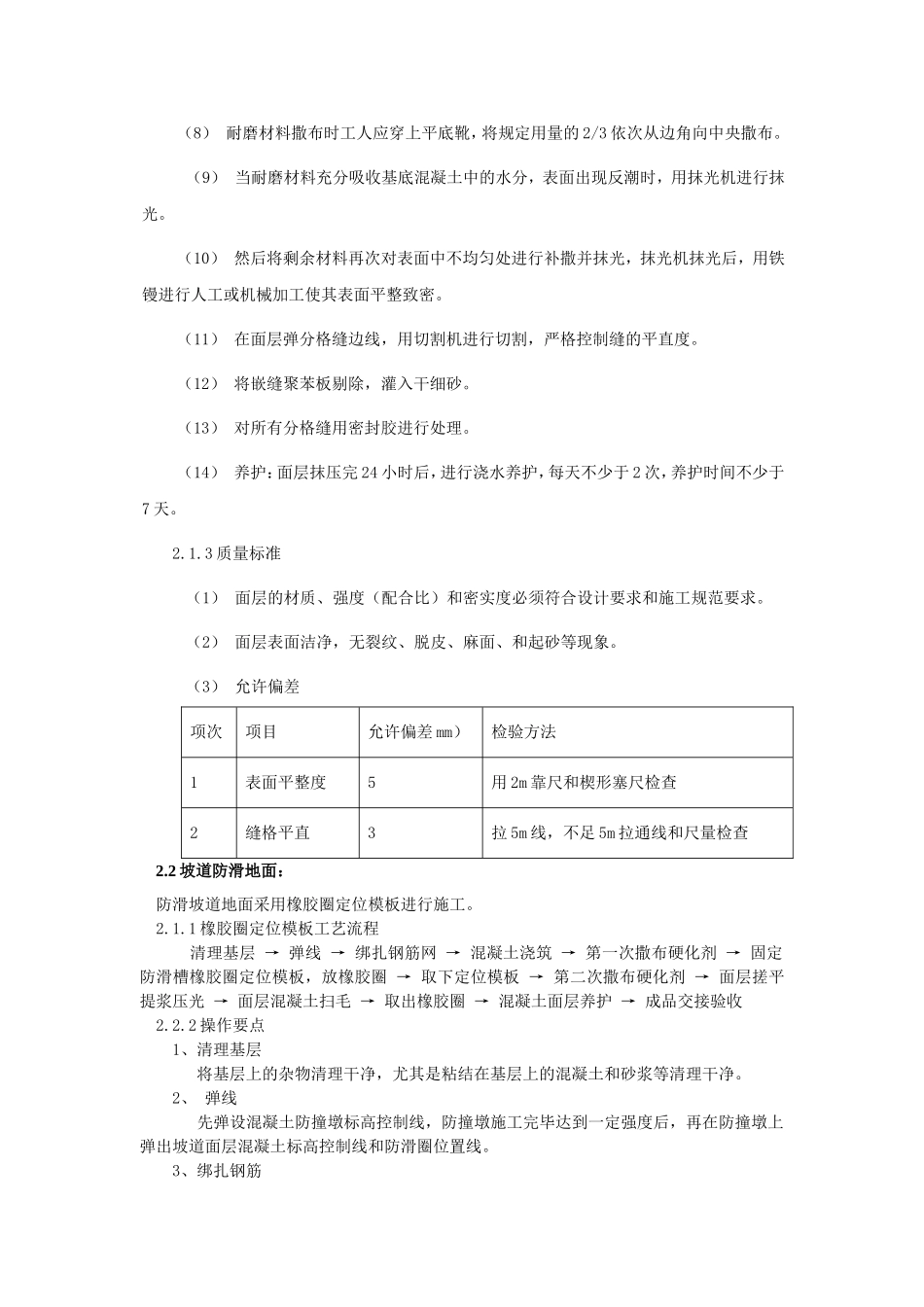

2施工要点:(1)找标高、弹面层水平线、拉分格线:根据墙面+50cm线,量测出地面面层的水平线,弹在墙面上;由于混凝土面层下部为粗砂垫层,按分格缝图,在地面上部拉车库地面分格缝中心线
(2)根据弹出的面层水平标高线抹灰饼,用豆石混凝土做灰饼,间距1
(3)混凝土分仓跳打,在需浇注混凝土块分格缝处支设侧模
(4)浇筑砼:将搅拌好的的砼铺抹到基层上,紧接着用2m长刮杠,顺着标筋刮平
面层出现泌水时,采用干拌水泥砂拌和料,撒匀刮平
注意防止侧模的移位
(5)浇注与已浇注完混凝土块相临块时,先将聚苯板紧贴已浇注混凝土侧面放置,然后浇注下块混凝土
(6)抹面层:在面层灰面吸水后,在面层撒拌好的1:1水泥砂子,用木抹子用力搓打、抹平,使与面层紧密结合
(7)耐磨材料的撒布在混凝土初凝后进行,用量为4-5kg/m2,混凝土表面应平整,混凝土表面泌水过多时,应将水除去
(8)耐磨材料撒布时工人应穿上平底靴,将规定用量的2/3依次从边角向中央撒布
(9)当耐磨材料充
