弃土场覆绿施工技术方案会签页施工技术方案名称弃土场覆绿施工技术方案施分承包商施工分包商(盖章):批准日期审核日期编制日期会签人员日期总承包商总承包商(盖章):批准日期审核日期HSE日期专业工程师日期会签人员日期****弃土场覆绿施工技术方案批准:审核:编制:****建设投资有限公司***项目部2017年11月12日1弃土场覆绿施工技术方案一、工程概况本工程名称为****景观工程(一期)项目,位于黔南州瓮安县草塘镇
我公司应要求需要对弃土场进行覆绿保护,在较平坦的中央区域采用人工撒播草种的方式进行覆绿保护在较陡峭的区域以及边坡位置采用人工点播灌木种子的施工方式进行覆绿保护
绿地养护期半年
二、编制依据1
《绿化种植分项工程施工工艺规程》(DB11/T1013-2013)、园林绿化工程施工及验收规范(CJJ82-2012)、《园林绿化养护技术等级标准》(DG/TJ08-702-2005)等国家及行业现行的施工及验收规范;2
现场实地踏勘情况
三、施工组织1

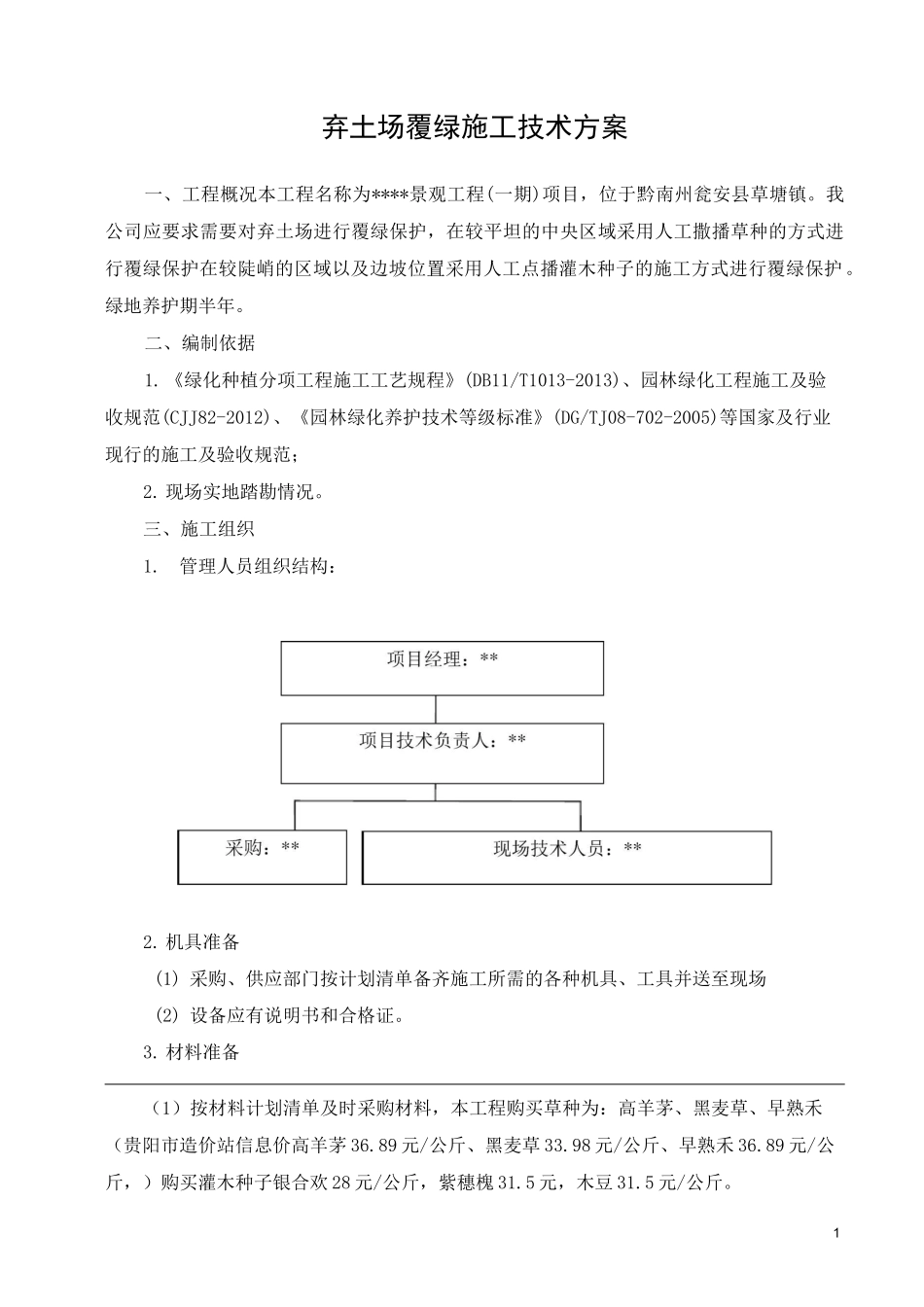

管理人员组织结构:2
机具准备(1)采购、供应部门按计划清单备齐施工所需的各种机具、工具并送至现场(2)设备应有说明书和合格证
材料准备(1)按材料计划清单及时采购材料,本工程购买草种为:高羊茅、黑麦草、早熟禾(贵阳市造价站信息价高羊茅36
89元/公斤、黑麦草33
98元/公斤、早熟禾36
89元/公斤,)购买灌木种子银合欢28元/公斤,紫穗槐31
5元,木豆31
2(2)材料应有材质证明书及合格证
人员准备(1)组织所有参加施工的技术人员,认真学习本工程的所有内容,熟悉并掌握该工程的特点和技术要求,做好技术交底
(2)及时做好施工用电、水的准备工作,以及材料、设备,劳动力合理布置
四、施工顺序及方法其施工工序为:施工淮备f测量放样f土方翻运f场地整理f撒播草种、点播树种f完工清理f管理与养护f交工验收
