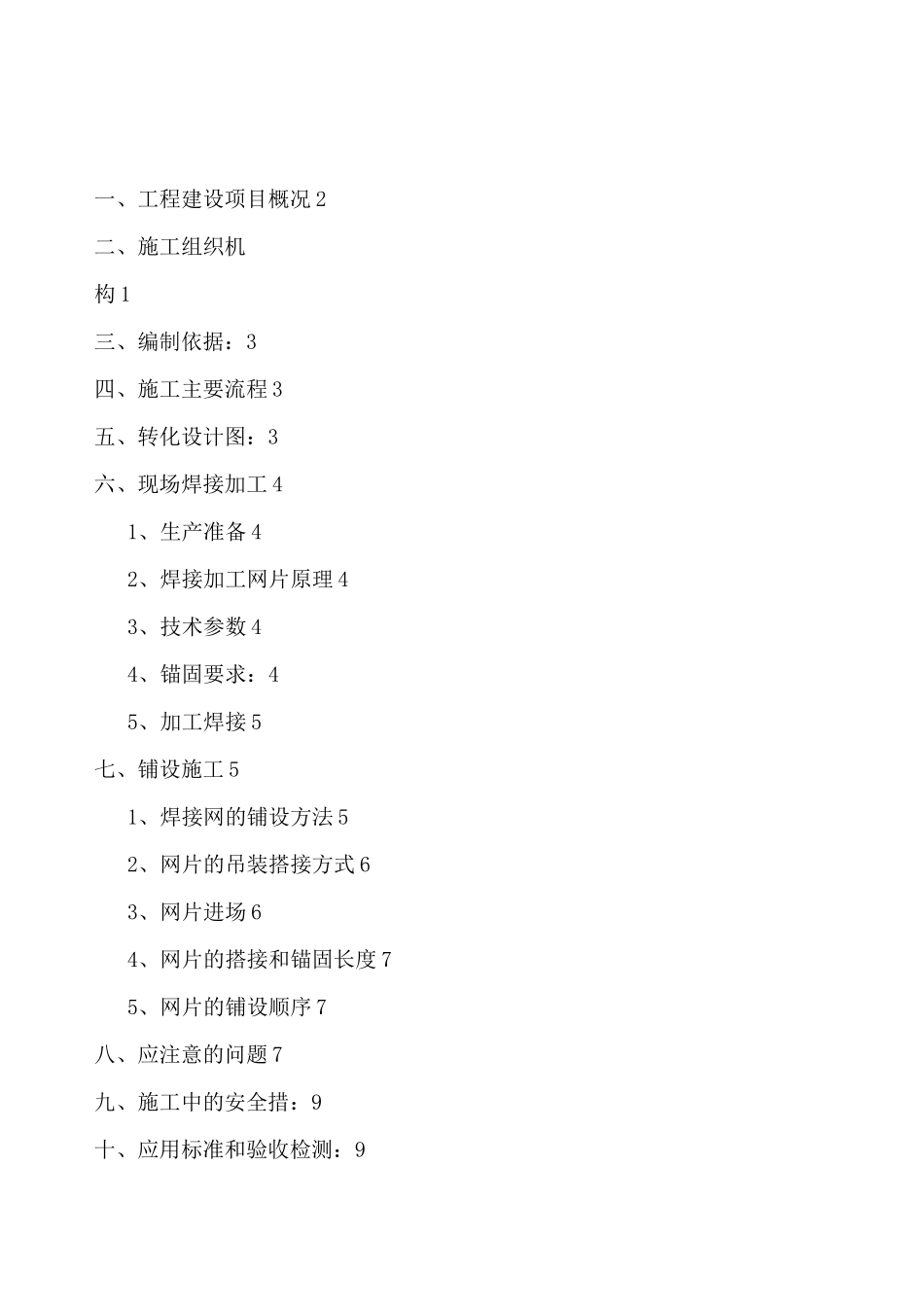

一、工程建设项目概况2二、施工组织机构1三、编制依据:3四、施工主要流程3五、转化设计图:3六、现场焊接加工41、生产准备42、焊接加工网片原理43、技术参数44、锚固要求:45、加工焊接5七、铺设施工51、焊接网的铺设方法52、网片的吊装搭接方式63、网片进场64、网片的搭接和锚固长度75、网片的铺设顺序7八、应注意的问题7九、施工中的安全措:9十、应用标准和验收检测:9十一、成品保护9钢筋网片专项施工方案一、工程建设项目概况工程名称:泰山会展中心建设项目建设单位:泰安市泰山城建投资有限公司建设地点:山东省泰安市泰山大街中段路北建设规模:总建筑面积83317平方米,地下一层,地上二层,其中地下26590平方米,地上56727平方米
结构形式:主体为钢筋混凝土框架结构,屋盖为钢制球形网架结构,面积约30000平方米
质量标准:达到合格;工期要求:计划开工日期2011年1月25日,计划竣工日期2012年8月25日,施工总工期:19个月

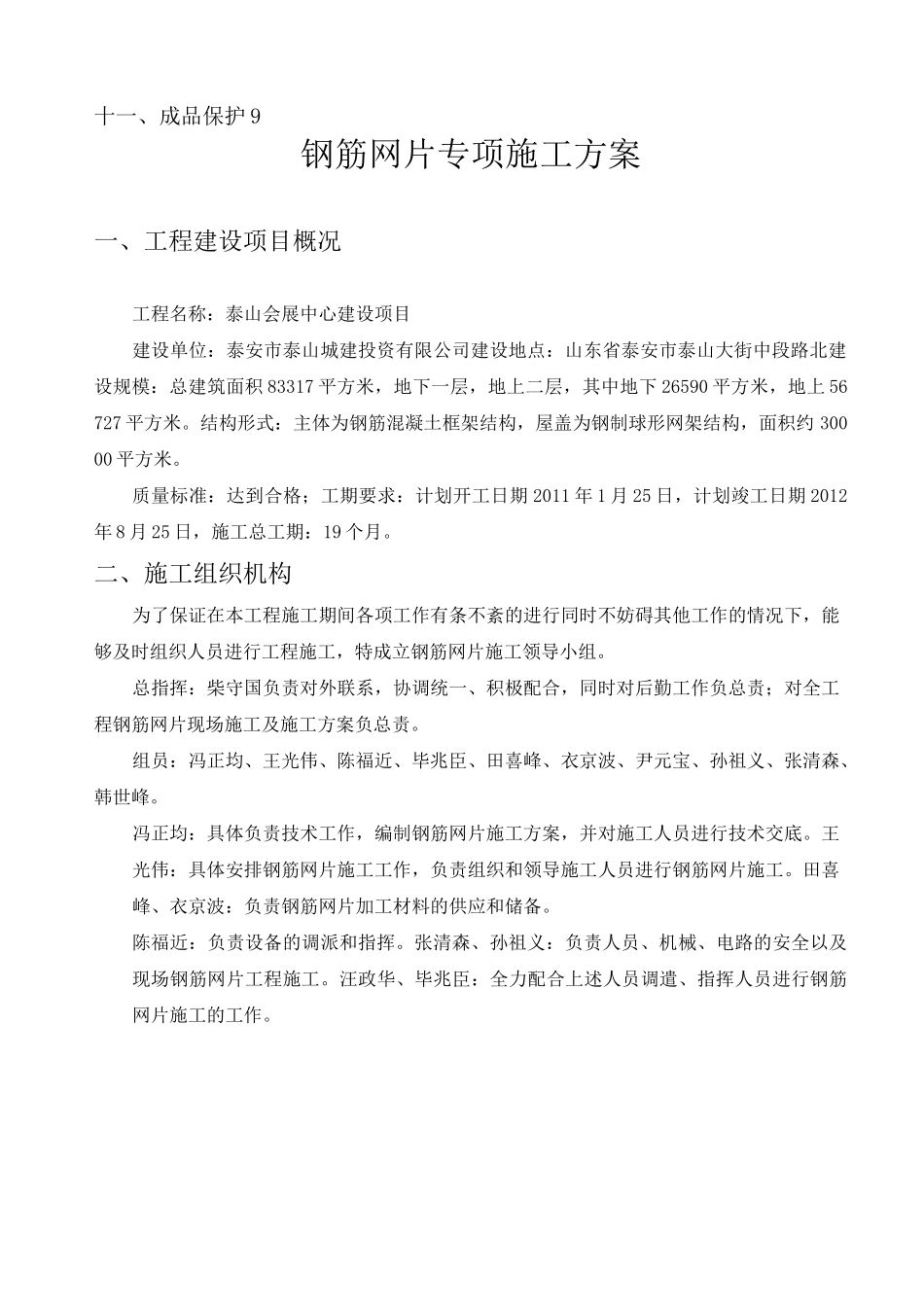

二、施工组织机构为了保证在本工程施工期间各项工作有条不紊的进行同时不妨碍其他工作的情况下,能够及时组织人员进行工程施工,特成立钢筋网片施工领导小组
总指挥:柴守国负责对外联系,协调统一、积极配合,同时对后勤工作负总责;对全工程钢筋网片现场施工及施工方案负总责
组员:冯正均、王光伟、陈福近、毕兆臣、田喜峰、衣京波、尹元宝、孙祖义、张清森、韩世峰
冯正均:具体负责技术工作,编制钢筋网片施工方案,并对施工人员进行技术交底
王光伟:具体安排钢筋网片施工工作,负责组织和领导施工人员进行钢筋网片施工
田喜峰、衣京波:负责钢筋网片加工材料的供应和储备
陈福近:负责设备的调派和指挥
张清森、孙祖义:负责人员、机械、电路的安全以及现场钢筋网片工程施工
汪政华、毕兆臣:全力配合上述人员调遣、指挥人员进行钢筋网片施工的工作

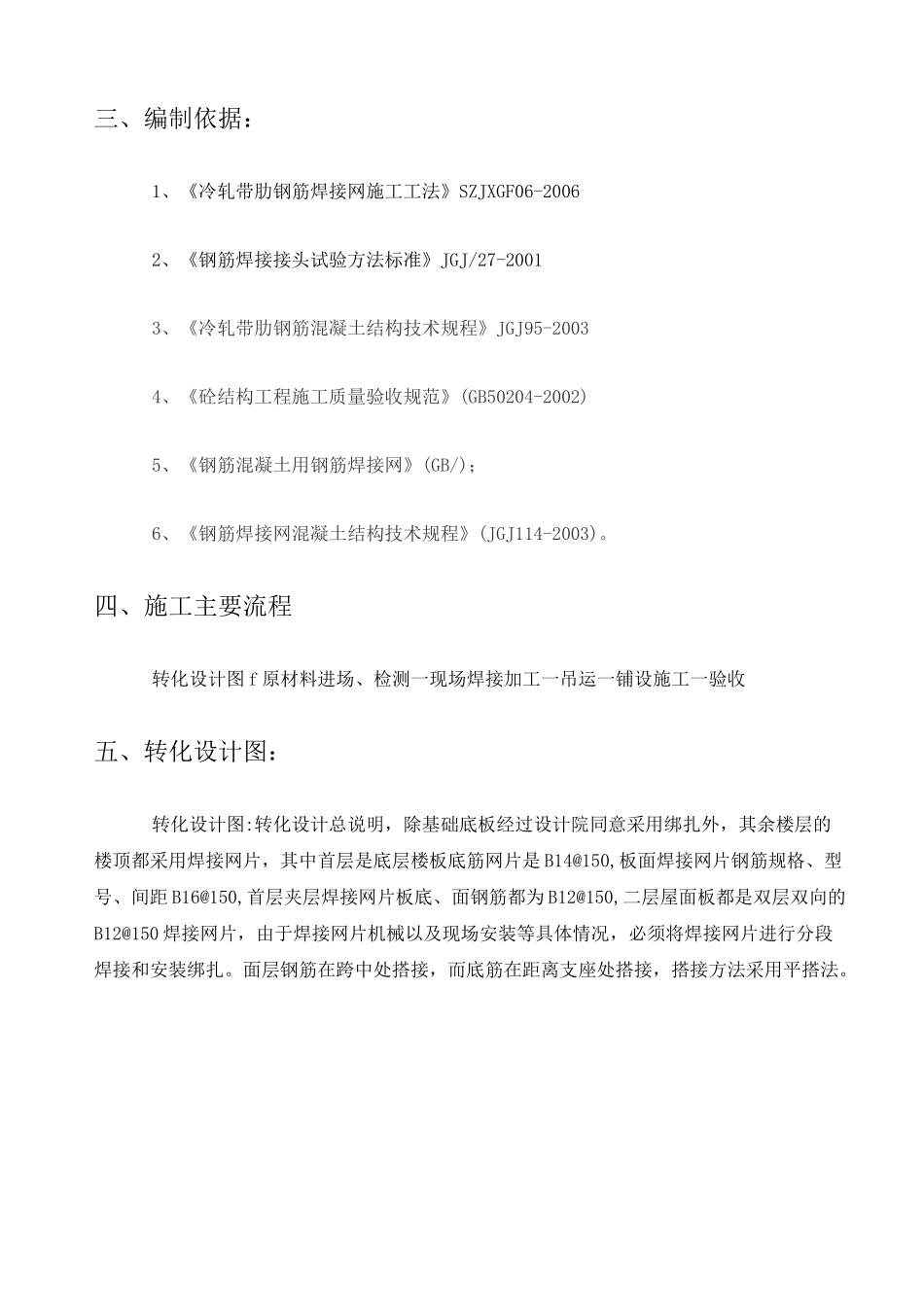

三、编制依据:1、《冷轧带肋钢筋焊接网施工
