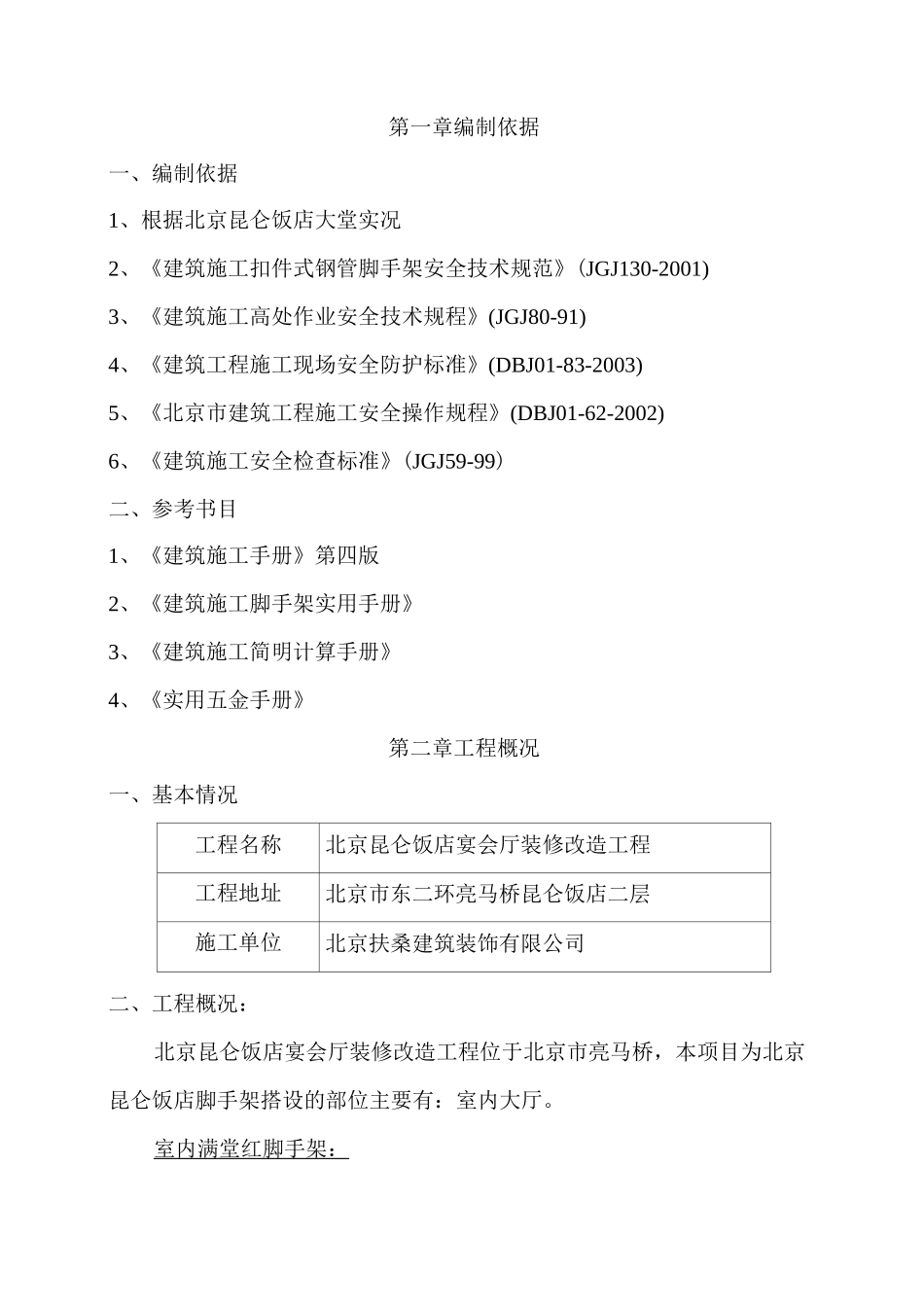

北京昆仑饭店宴会厅装修改造工程脚手架搭设搭建工程施工方案2012年12月25日第一章编制依据一、编制依据1、根据北京昆仑饭店大堂实况2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)3、《建筑施工高处作业安全技术规程》(JGJ80-91)4、《建筑工程施工现场安全防护标准》(DBJ01-83-2003)5、《北京市建筑工程施工安全操作规程》(DBJ01-62-2002)6、《建筑施工安全检查标准》(JGJ59-99)二、参考书目1、《建筑施工手册》第四版2、《建筑施工脚手架实用手册》3、《建筑施工简明计算手册》4、《实用五金手册》第二章工程概况一、基本情况工程名称北京昆仑饭店宴会厅装修改造工程工程地址北京市东二环亮马桥昆仑饭店二层施工单位北京扶桑建筑装饰有限公司二、工程概况:北京昆仑饭店宴会厅装修改造工程位于北京市亮马桥,本项目为北京昆仑饭店脚手架搭设的部位主要有:室内大厅
室内满堂红脚手架:因室内需吊顶与水电、照明按室内深化设计的要求,结合实际使用的方便,采用满堂红脚手架,操作面满铺脚手板的搭设方法,立杆间距1
8米,横杆间距1
8米,纵向扫地杆采用直角扣件固定在距地面120mm处的立杆上
横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上
架子下方设置一道安全网,横杆纵杆连同剪刀撑固定,同时连接水平剪刀撑,每根立杆底部设置垫板,同时,在主楼出入口处设置运料及通行马道,其中室内标高6米,脚手架边缘距墙面完成不大于0
3米,架体与结构之间设置防护护栏,防止人员和材料自间隙坠落
三、项目组织管理机构根据该工程的规模特点,实施全面统一的组织管理,实现优质高效、安全、文明的管理目标,组织精干的管理班子
项目经理:……负责工程项目的总体协调工作技术负责人:负责工程施工技术、质量管理工作安全员:……专职脚手架施工安全管理工作班组长:……负责工程实话的具体施工安
