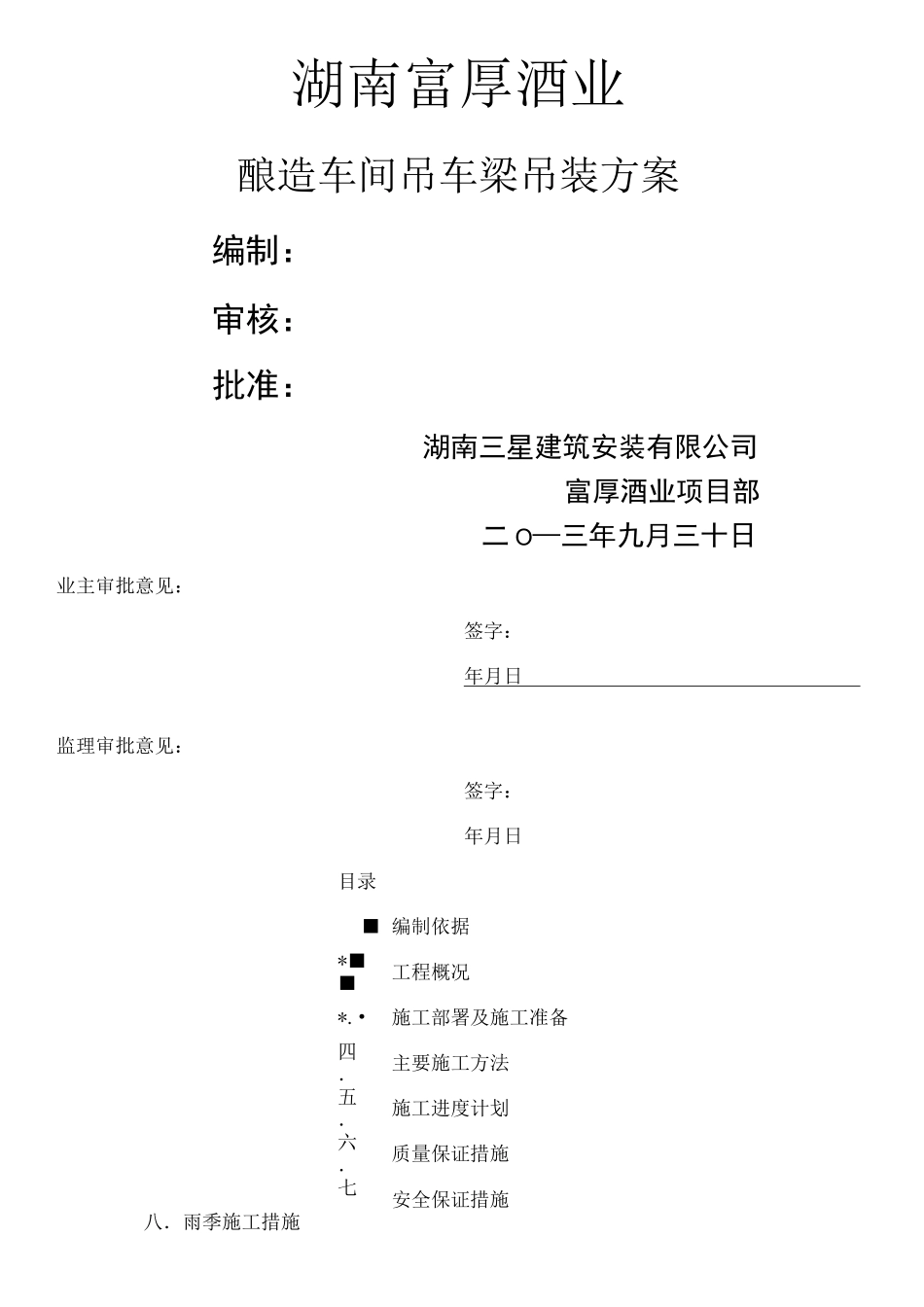

湖南富厚酒业酿造车间吊车梁吊装方案编制:审核:批准:湖南三星建筑安装有限公司富厚酒业项目部二O—三年九月三十日业主审批意见:签字:年月日监理审批意见:签字:年月日目录■编制依据*■■工程概况*

•施工部署及施工准备四.主要施工方法五.施工进度计划六.质量保证措施七.安全保证措施八.雨季施工措施九附表.编制依据设计图纸国家现行施工规范标准钢筋混凝土吊车梁图集:04G323-2建筑施工安全检查标准(JGJ59-99).工程概况工程简介本方案为富厚酒业酿造车间厂房吊车梁吊装方案
吊车梁均为预制,混凝土强度C35
吊车梁中心距,柱牛腿顶面标高,吊车梁高
预计吊装时间为两天
采用35吨吊车吊装
吊车位于厂房外侧吊装
构件主要技术尺寸数量构件长度重量备注吊车梁263200kg施工条件2
1主厂房结构柱(柱顶)施工完毕,无交叉作业
2施工现场酿造车间北面需重新修建一条道路,用挖机整平,铺30CM片石并压实,以保证汽吊车能够安全运输和平稳摆放
3预制构件混凝土强度达到设计要求,具备吊装条件
三.施工部署及施工准备施工部署3
1机构设置该工程由湖南三星建筑安装有限公司富厚酒业项目部组织施工,项目部下设工程安全部、技术质量部、物资供应部、计划经营部和办公室
施工过程中严格施工管理,精心施工,确保工程按期交付使用
2施工阶段划分根据工程实际情况,该工程划分为三个施工阶段,即施工准备阶段、吊装施工阶段、灌缝处理阶段
施工准备阶段主要包括:构件编号、吊装机械及各种吊装材料准备、吊装人员培训、教育工作
吊装施工阶段主要包括:构件运输、就位、吊装、校正、焊接等工作

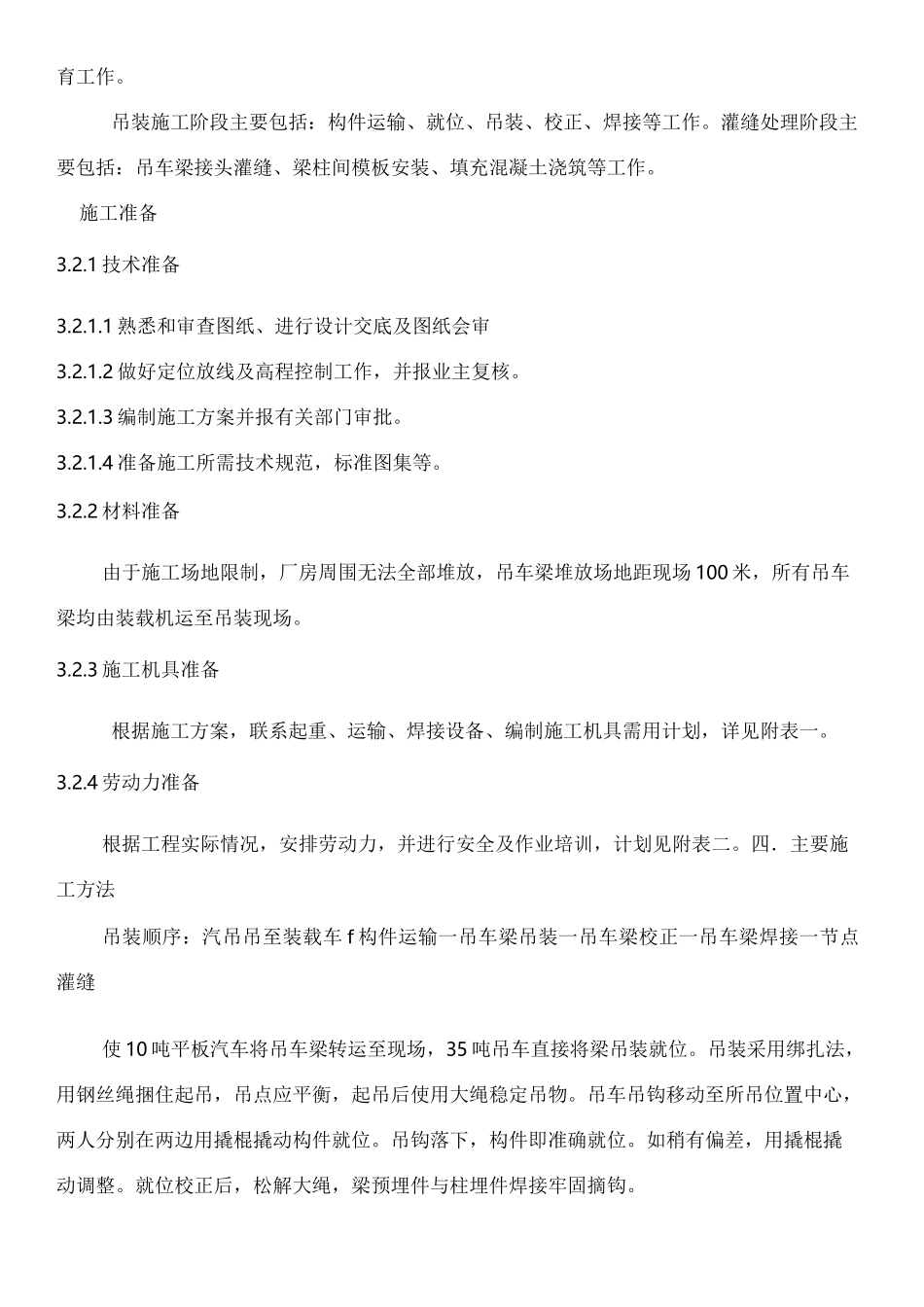

灌缝处理阶段主要包括:吊车梁接头灌缝、梁柱间模板安装、填充混凝土浇筑等工作
1技术准备3
1熟悉和审查图纸、进行设计交底及图纸会审3
2做好定位放线及高程控制工作,并报业主复核
