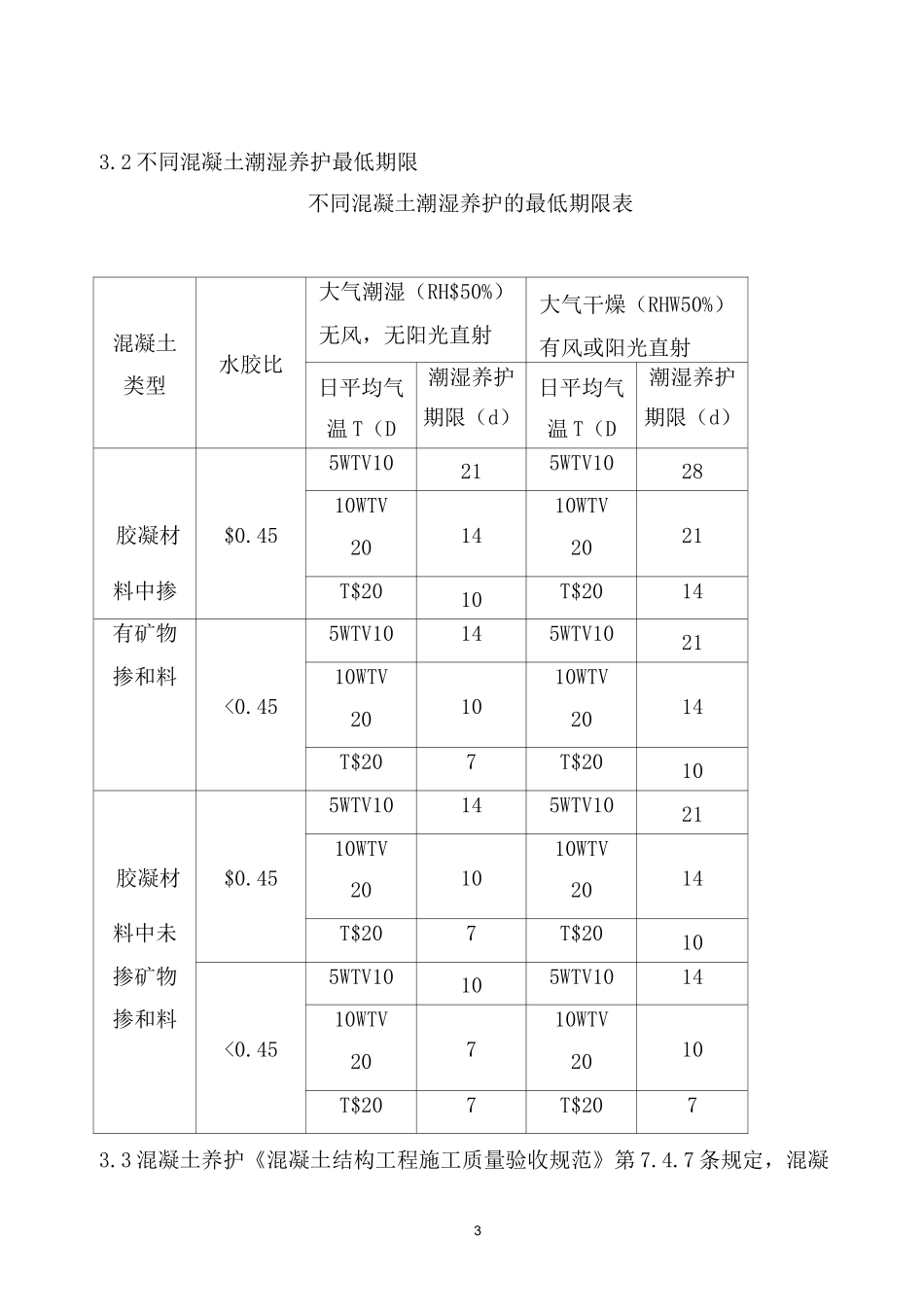

1混凝土养护方案1、工程概况项目总建筑面积3889.07平方米(地上3110.03平方米,地下779.04平方米),本工程地上四层,地下一层有车库;采用天然地基筏板基础,结构类型为剪力墙结构,抗震烈度7度,设计耐火等级地下二级地上一级,防水等级为二级。2、施工准备2.1技术准备根据现场部位、结构形式、环境温度、气候条件等的不同,相应编制养护施工措施。2.2人员准备配备专职养护人员对已施工但仍处于养护期的混凝土工程进行养护,其他电工、普工等工人进行配合。2.3材料准备提前准备好养护所需材料,如塑料布、土工布等,以便在混凝土浇筑完成后能及时进行养护。2.4机具准备主要机具有水管、温度计等。2.5其它准备混凝土工程开工前应做好施工环境调查,包括水源、水质、电力设施、交通条件等情况,都必须调查清楚。23、混凝土养护3.1混凝土养护施工工艺流程图33.2不同混凝土潮湿养护最低期限不同混凝土潮湿养护的最低期限表混凝土类型水胶比大气潮湿(RH$50%)无风,无阳光直射大气干燥(RHW50%)有风或阳光直射日平均气温T(D潮湿养护期限(d)日平均气温T(D潮湿养护期限(d)5WTV10215WTV1028胶凝材$0.4510WTV201410WTV2021料中掺T$2010T$2014有矿物5WTV10145WTV1021掺和料<0.4510WTV201010WTV2014T$207T$20105WTV10145WTV1021胶凝材$0.4510WTV201010WTV2014料中未T$207T$2010掺矿物5WTV10105WTV1014掺和料<0.4510WTV20710WTV2010T$207T$2073.3混凝土养护《混凝土结构工程施工质量验收规范》第7.4.7条规定,混凝4土浇筑完毕后,应按施工技术规范及时采取有效的养护措施,并应符合下列规定。1、应在浇筑完毕后的12h以内对混凝土加以覆盖并保湿养护。2、混凝土浇水养护的时间:对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7天;对掺用缓凝型外加剂的混凝土,不得少于14天;3、浇水次数应能保持混凝土处于湿润状态;4、采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并保持塑料布内有凝结水;5、气温较高,如养护不当,会造成砼强度降低或表面出现塑性收缩裂缝,因此必须加强对砼的养护。砼养护时需满足以下规定:⑴、砼浇筑完毕后2〜6个小时(具体时间以砼初凝情况为准),开始覆盖养护。采用一层塑料布或土工布覆盖在裸露砼表面防止太阳直射,土工布不得与混凝土面直接接触;⑵、砼浇筑完毕12小时后(具体时间以砼终凝情况为准)开始洒水养护,洒水需让混凝土充分吸湿,洒水频率以砼表面始终湿润为依据。温度低于5°C时严禁洒水;⑶、在砼强度达到1.2MPa以前,不得在其上踩踏或安装模板及支架;⑷、在砼强度达到设计及规范验标要求后方可拆模;⑸、混凝土养护期间温度控制。混凝土内部最高温度不宜超过65C,混凝土内部温度与表面温度之差、表面温度与环境温度之差不宜大于15C,养护用水温度与混凝土表面温度之差不得大于15C。养护期间每日早中晚定时进行三次温度测量,砼养护记录完整并签字齐全;6)、养护用水与拌合用水相同;(7)、配专职人员进行砼养护;5(8)、养护时间需满足设计及验标规范要求;(9)、养护需满足安全、环保注意事项要求。4、成品保护对框架结构的梁、柱用薄膜包裹,拐角采用木线条或角钢等包裹;对于重要的设备基础,其四周拐角用角钢包裹,防止被车辆或搬运材料时碰掉楞角,表面覆盖薄膜,以防表面被砂浆、泥土等其它物品污染;对于小块混凝土工程,其周围用薄膜或彩条布覆盖,做醒目标志或设防护区域;对所覆盖的重要隐蔽工程其楞角保护,防止因回填土造成破坏;混凝土完工后在养护过程中应进行遮盖和拦挡,避免受侵害;成品保护必须设专人看护,养护用的材料如土工布、塑料布等不得被破坏,其它工器具也要注意保护。5、安全注意事项①养护用的管路和设备应经常检修,电路管理应符合用电规范要求。②蒸养设备要专人负责,定期检修,严防火灾、烫伤事故。有危险的地域应有明显警告标示。③养护人员高空作业要系安全带,穿防滑鞋。④养护用的支架要有足够的强度和刚度、蓬帐搭设要规范合理。⑤人员上下支架或平台作业要谨慎小心,在保护好混凝土成品,保证养护措施实施的同时,加强个人安全防护工作。⑥常见危害源...
