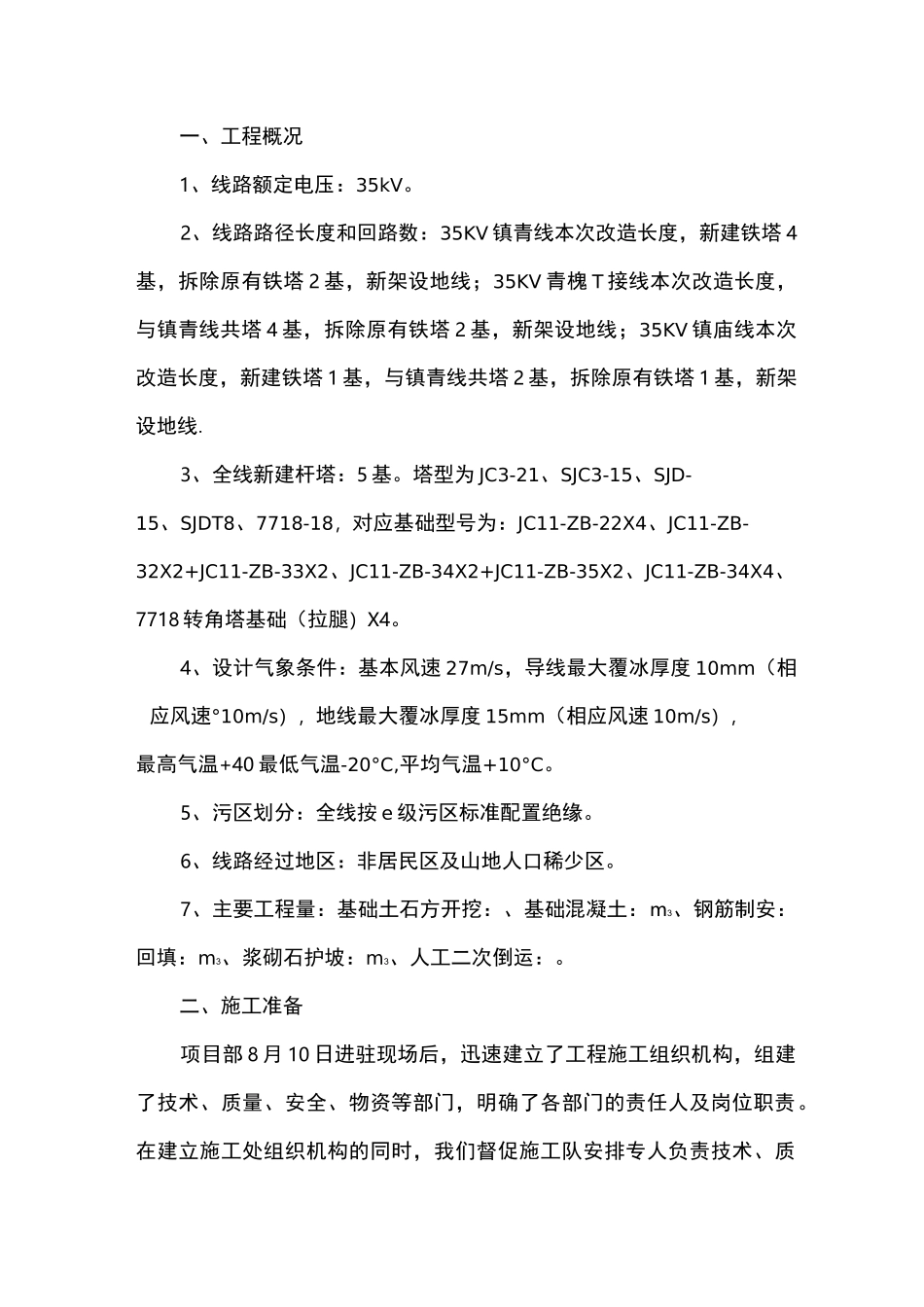

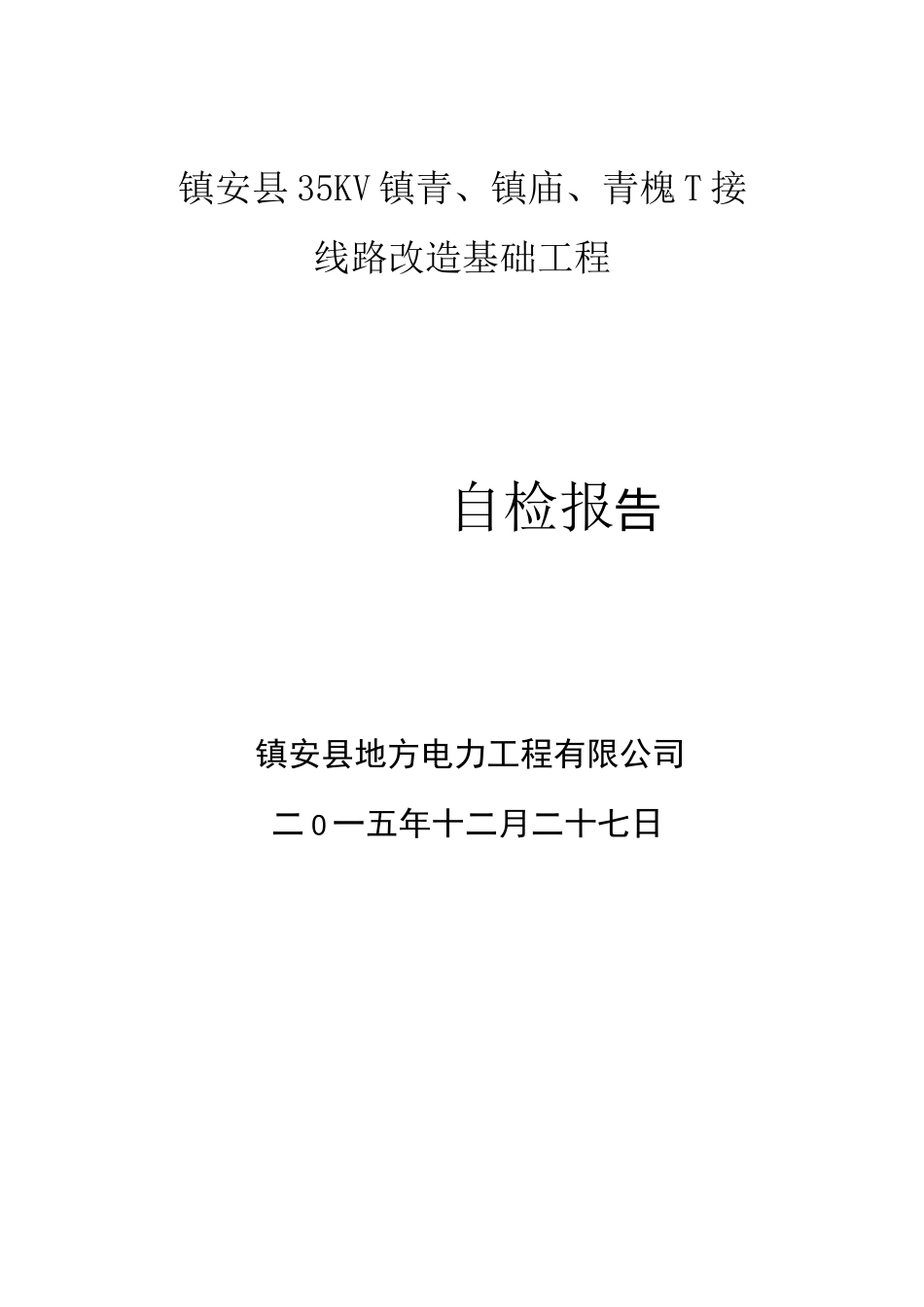

镇安县35KV镇青、镇庙、青槐T接线路改造基础工程自检报告镇安县地方电力工程有限公司二0一五年十二月二十七日一、工程概况1、线路额定电压:35kV
2、线路路径长度和回路数:35KV镇青线本次改造长度,新建铁塔4基,拆除原有铁塔2基,新架设地线;35KV青槐T接线本次改造长度,与镇青线共塔4基,拆除原有铁塔2基,新架设地线;35KV镇庙线本次改造长度,新建铁塔1基,与镇青线共塔2基,拆除原有铁塔1基,新架设地线
3、全线新建杆塔:5基
塔型为JC3-21、SJC3-15、SJD-15、SJDT8、7718-18,对应基础型号为:JC11-ZB-22X4、JC11-ZB-32X2+JC11-ZB-33X2、JC11-ZB-34X2+JC11-ZB-35X2、JC11-ZB-34X4、7718转角塔基础(拉腿)X4
4、设计气象条件:基本风速27m/s,导线最大覆冰厚度10mm(相应风速°10m/s),地线最大覆冰厚度15mm(相应风速10m/s),最高气温+40最低气温-20°C,平均气温+10°C
5、污区划分:全线按e级污区标准配置绝缘
6、线路经过地区:非居民区及山地人口稀少区
7、主要工程量:基础土石方开挖:、基础混凝土:m3、钢筋制安:回填:m3、浆砌石护坡:m3、人工二次倒运:

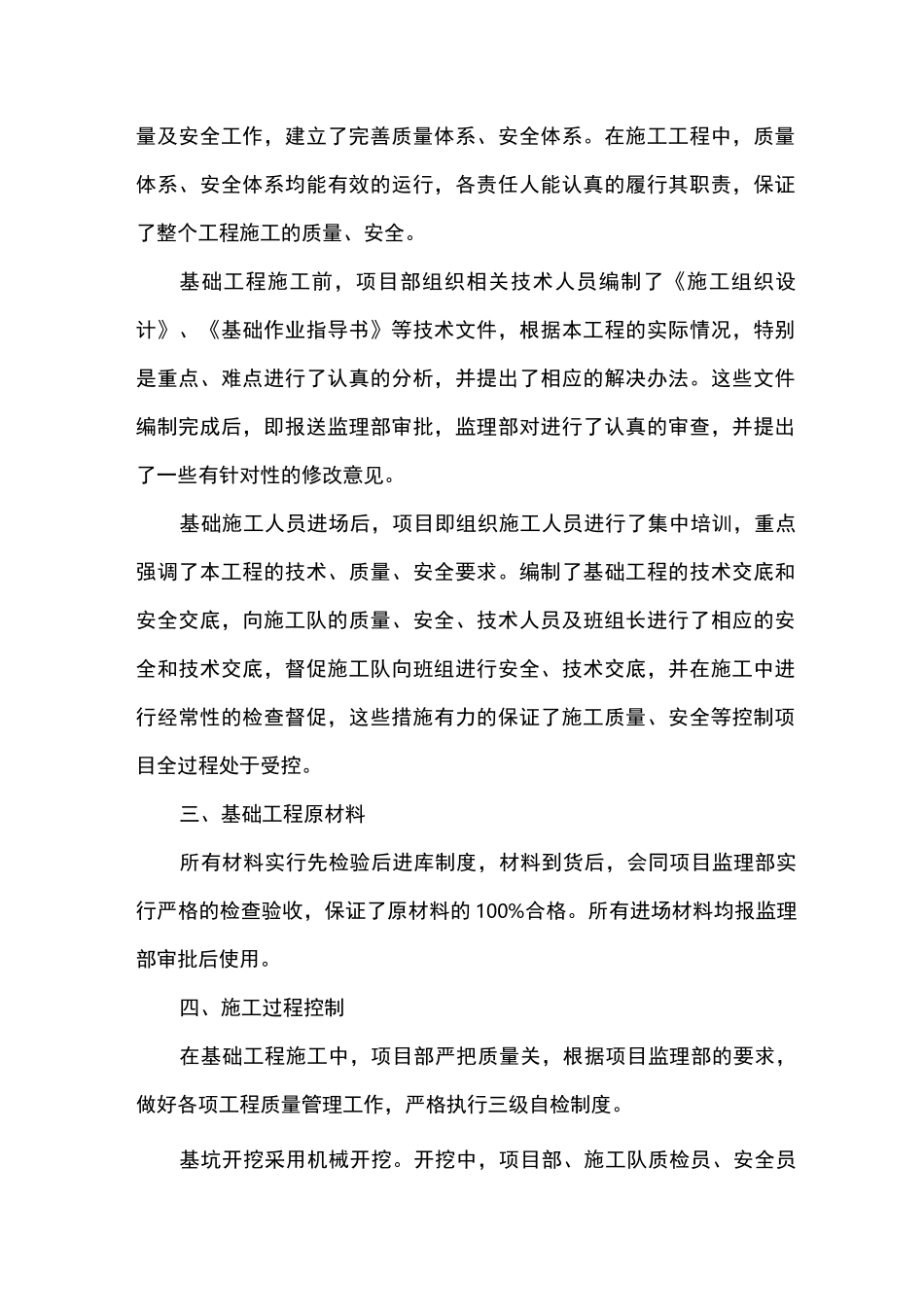

二、施工准备项目部8月10日进驻现场后,迅速建立了工程施工组织机构,组建了技术、质量、安全、物资等部门,明确了各部门的责任人及岗位职责
在建立施工处组织机构的同时,我们督促施工队安排专人负责技术、质量及安全工作,建立了完善质量体系、安全体系
在施工工程中,质量体系、安全体系均能有效的运行,各责任人能认真的履行其职责,保证了整个工程施工的质量、安全
基础工程施工前,项目部组织相关技术人员编制了《施工组织设计》、《基础作业指导书》等技术文件,根据本工程的实际情况,特别是重点、难点进行了认真的分
