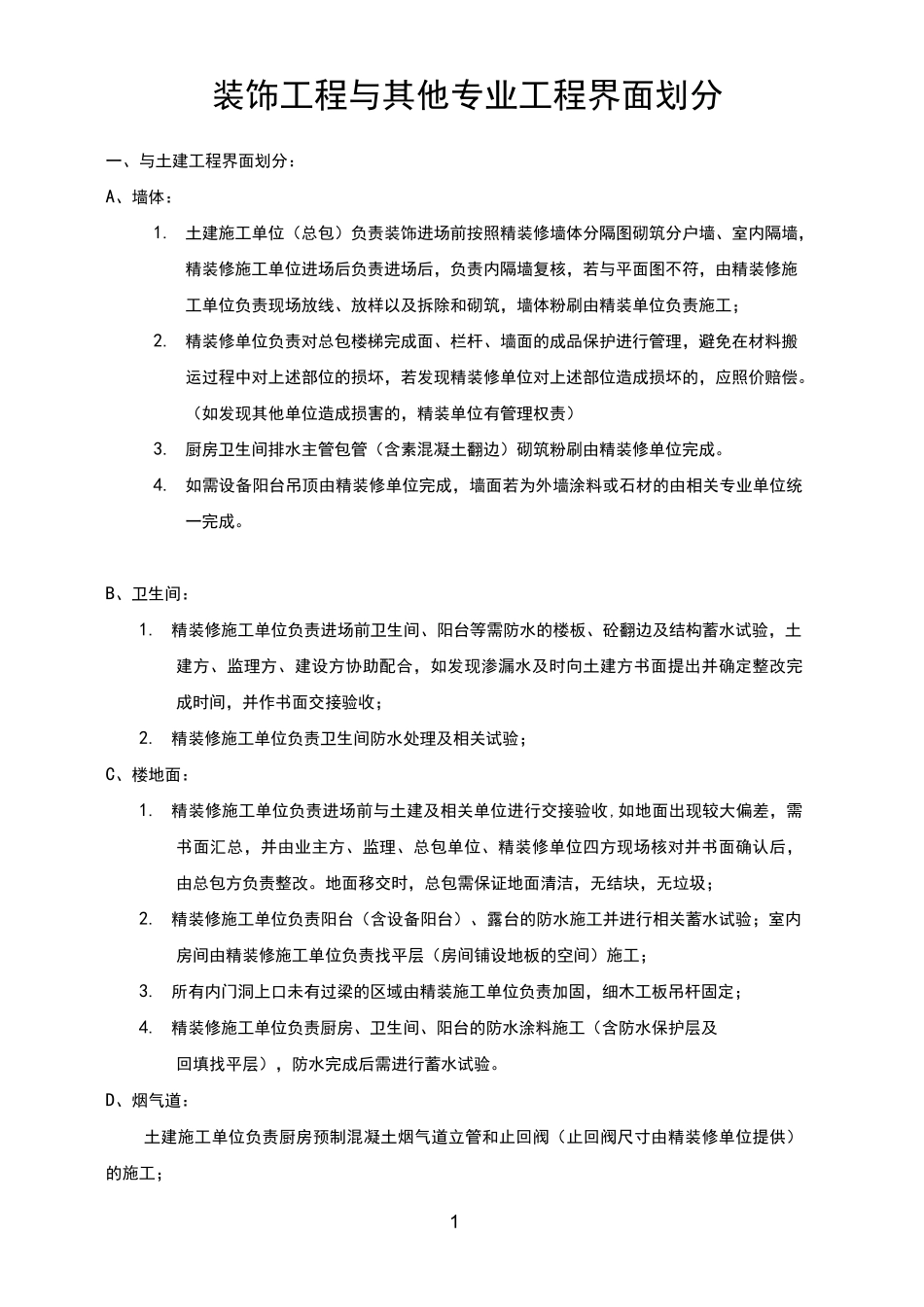

1装饰工程与其他专业工程界面划分一、与土建工程界面划分:A、墙体:1
土建施工单位(总包)负责装饰进场前按照精装修墙体分隔图砌筑分户墙、室内隔墙,精装修施工单位进场后负责进场后,负责内隔墙复核,若与平面图不符,由精装修施工单位负责现场放线、放样以及拆除和砌筑,墙体粉刷由精装单位负责施工;2
精装修单位负责对总包楼梯完成面、栏杆、墙面的成品保护进行管理,避免在材料搬运过程中对上述部位的损坏,若发现精装修单位对上述部位造成损坏的,应照价赔偿
(如发现其他单位造成损害的,精装单位有管理权责)3
厨房卫生间排水主管包管(含素混凝土翻边)砌筑粉刷由精装修单位完成
如需设备阳台吊顶由精装修单位完成,墙面若为外墙涂料或石材的由相关专业单位统一完成
B、卫生间:1
精装修施工单位负责进场前卫生间、阳台等需防水的楼板、砼翻边及结构蓄水试验,土建方、监理方、建设方协助配合,如发现渗漏水及时向土建方书面提出并确定整改完成时间,并作书面交接验收;2
精装修施工单位负责卫生间防水处理及相关试验;C、楼地面:1
精装修施工单位负责进场前与土建及相关单位进行交接验收,如地面出现较大偏差,需书面汇总,并由业主方、监理、总包单位、精装修单位四方现场核对并书面确认后,由总包方负责整改
地面移交时,总包需保证地面清洁,无结块,无垃圾;2
精装修施工单位负责阳台(含设备阳台)、露台的防水施工并进行相关蓄水试验;室内房间由精装修施工单位负责找平层(房间铺设地板的空间)施工;3
所有内门洞上口未有过梁的区域由精装施工单位负责加固,细木工板吊杆固定;4
精装修施工单位负责厨房、卫生间、阳台的防水涂料施工(含防水保护层及回填找平层),防水完成后需进行蓄水试验

D、烟气道:土建施工单位负责厨房预制混凝土烟气道立管和止回阀(止回阀尺寸由精装修单位提供)的施工;2E、管线穿洞:精装修施工单位统一完成精装修范围的安装管线及设
