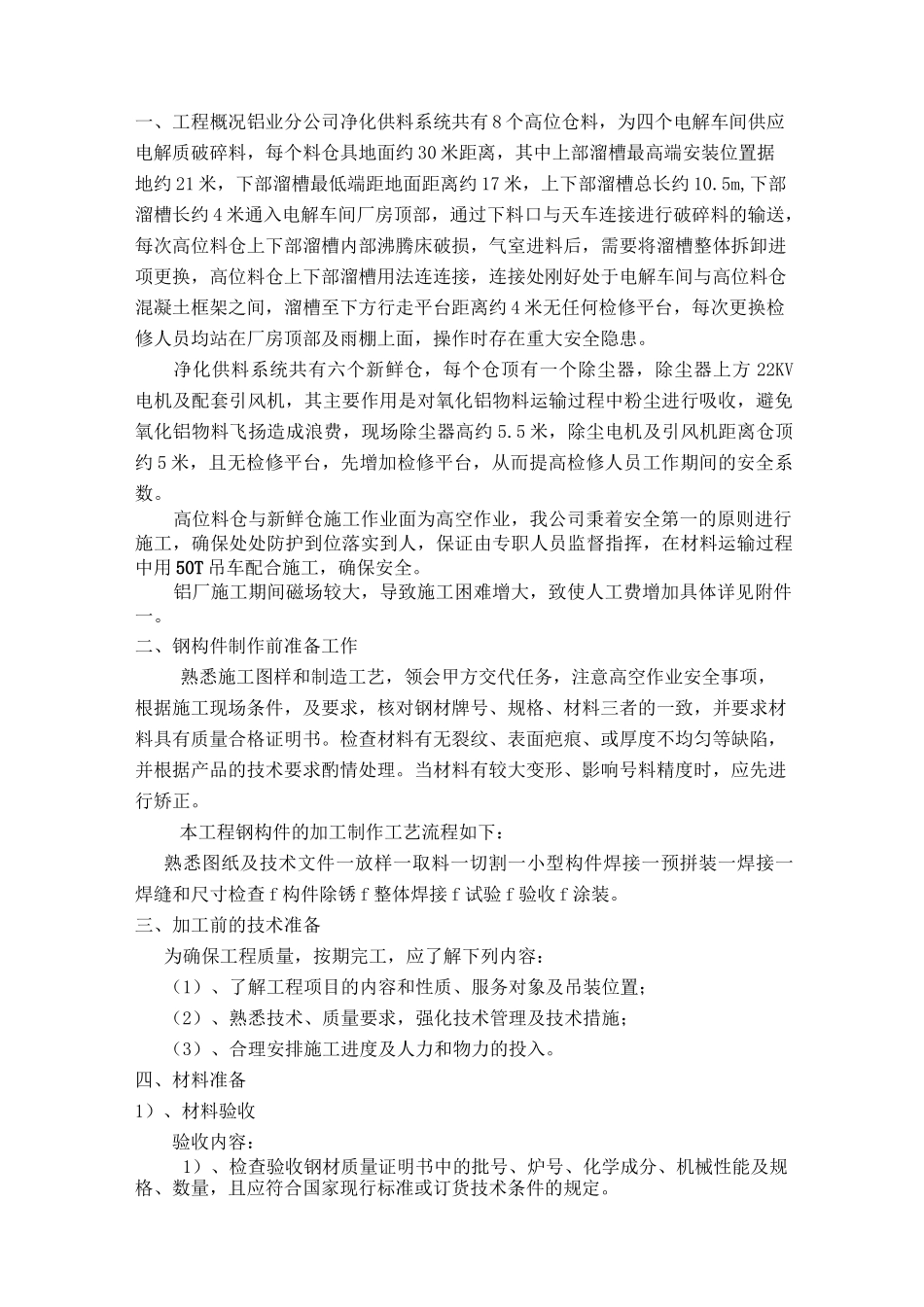

目录一、工程概况二、钢构件制作前准备工作一、加工前的技术准备••…四、材料准备五、钢构件加工制作六、钢结构安装七、质量保证措施八、安全保证措施九、环保措施一、工程概况铝业分公司净化供料系统共有8个高位仓料,为四个电解车间供应电解质破碎料,每个料仓具地面约30米距离,其中上部溜槽最高端安装位置据地约21米,下部溜槽最低端距地面距离约17米,上下部溜槽总长约10

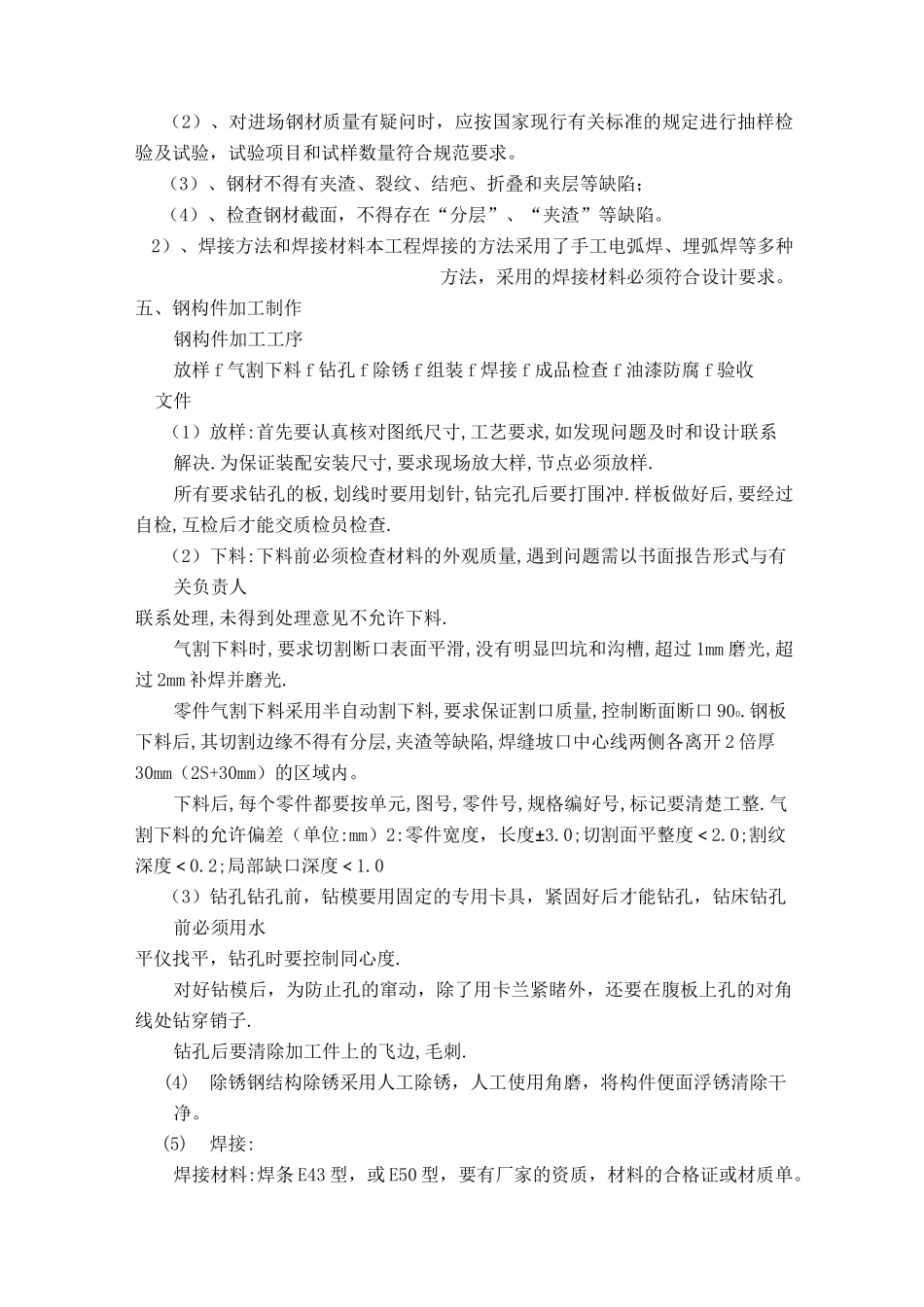

5m,下部溜槽长约4米通入电解车间厂房顶部,通过下料口与天车连接进行破碎料的输送,每次高位料仓上下部溜槽内部沸腾床破损,气室进料后,需要将溜槽整体拆卸进项更换,高位料仓上下部溜槽用法连连接,连接处刚好处于电解车间与高位料仓混凝土框架之间,溜槽至下方行走平台距离约4米无任何检修平台,每次更换检修人员均站在厂房顶部及雨棚上面,操作时存在重大安全隐患
净化供料系统共有六个新鲜仓,每个仓顶有一个除尘器,除尘器上方22KV电机及配套引风机,其主要作用是对氧化铝物料运输过程中粉尘进行吸收,避免氧化铝物料飞扬造成浪费,现场除尘器高约5
5米,除尘电机及引风机距离仓顶约5米,且无检修平台,先增加检修平台,从而提高检修人员工作期间的安全系数
高位料仓与新鲜仓施工作业面为高空作业,我公司秉着安全第一的原则进行施工,确保处处防护到位落实到人,保证由专职人员监督指挥,在材料运输过程中用50T吊车配合施工,确保安全
铝厂施工期间磁场较大,导致施工困难增大,致使人工费增加具体详见附件一
二、钢构件制作前准备工作熟悉施工图样和制造工艺,领会甲方交代任务,注意高空作业安全事项,根据施工现场条件,及要求,核对钢材牌号、规格、材料三者的一致,并要求材料具有质量合格证明书
检查材料有无裂纹、表面疤痕、或厚度不均匀等缺陷,并根据产品的技术要求酌情处理
当材料有较大变形、影响号料精度时,应先进行矫正
本工程钢构件的加工制作工艺流程如下:熟悉图纸及技术文件一放样
