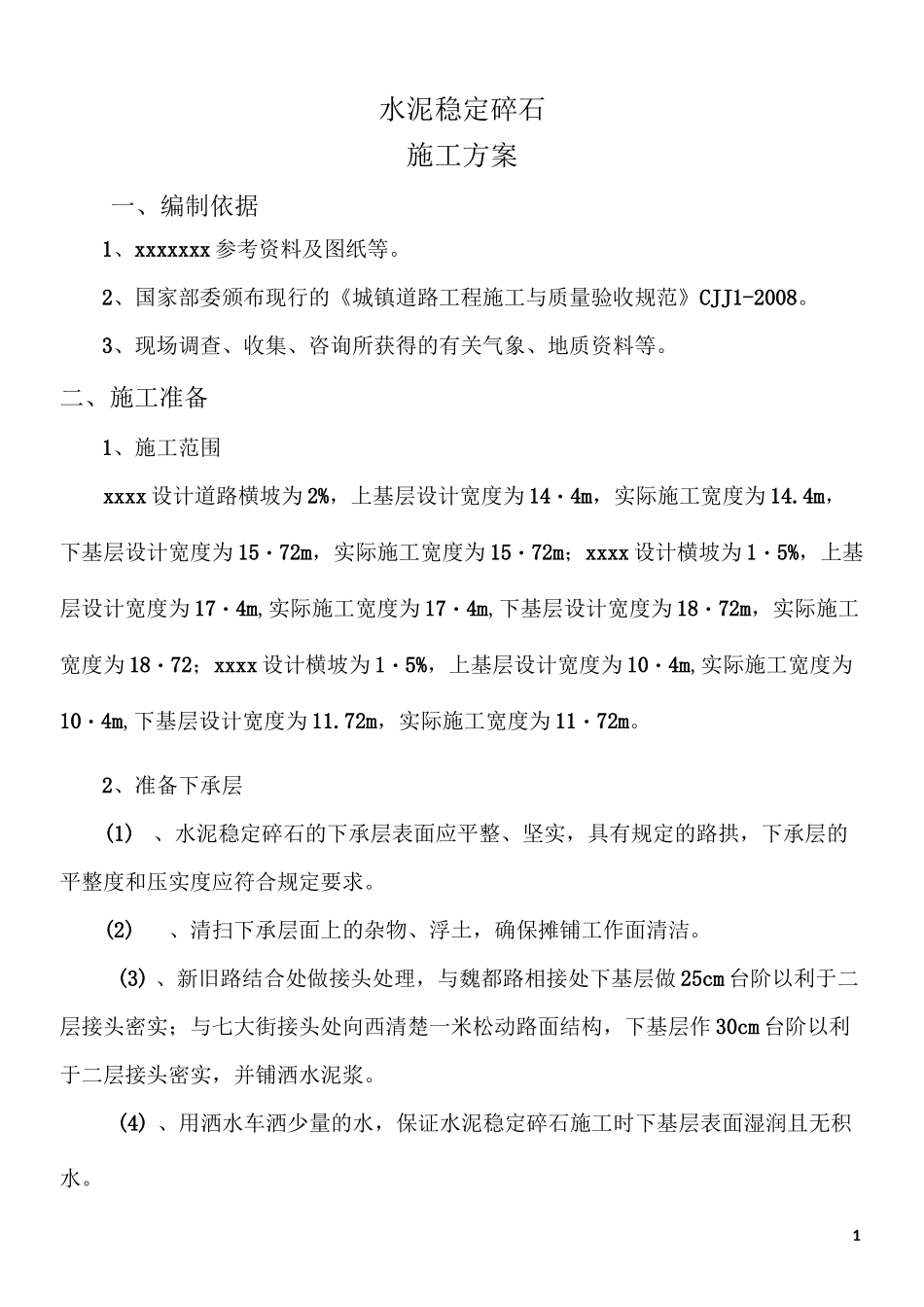

1水泥稳定碎石施工方案一、编制依据1、xxxxxxx参考资料及图纸等
2、国家部委颁布现行的《城镇道路工程施工与质量验收规范》CJJ1-2008
3、现场调查、收集、咨询所获得的有关气象、地质资料等
二、施工准备1、施工范围xxxx设计道路横坡为2%,上基层设计宽度为14・4m,实际施工宽度为14
4m,下基层设计宽度为15・72m,实际施工宽度为15・72m;xxxx设计横坡为1・5%,上基层设计宽度为17・4m,实际施工宽度为17・4m,下基层设计宽度为18・72m,实际施工宽度为18・72;xxxx设计横坡为1・5%,上基层设计宽度为10・4m,实际施工宽度为10・4m,下基层设计宽度为11
72m,实际施工宽度为11・72m
2、准备下承层(1)、水泥稳定碎石的下承层表面应平整、坚实,具有规定的路拱,下承层的平整度和压实度应符合规定要求
(2)、清扫下承层面上的杂物、浮土,确保摊铺工作面清洁
(3)、新旧路结合处做接头处理,与魏都路相接处下基层做25cm台阶以利于二层接头密实;与七大街接头处向西清楚一米松动路面结构,下基层作30cm台阶以利于二层接头密实,并铺洒水泥浆
(4)、用洒水车洒少量的水,保证水泥稳定碎石施工时下基层表面湿润且无积水
2(5)、摊铺上基层时需在下基层铺洒水泥浆,以利于层间连接
3、施工测量(1)、基层边缘以外30cm处,直线段每隔10m,平曲线段每隔5m钉铁桩
(2)、在铁桩上设钢丝绳做为基准线
基准线的顶面高程与要铺筑的水泥稳定碎石基层的垂直距离为5cm
(4)、基准线钢丝绳两端用紧绳器拉直绷紧,施工中做好桩、线的保护工作
4、培槽(1)、侧石内侧外36cm撒灰线,做土培
(2)、压实土培应与第一层碎石齐平,齐边且顺直

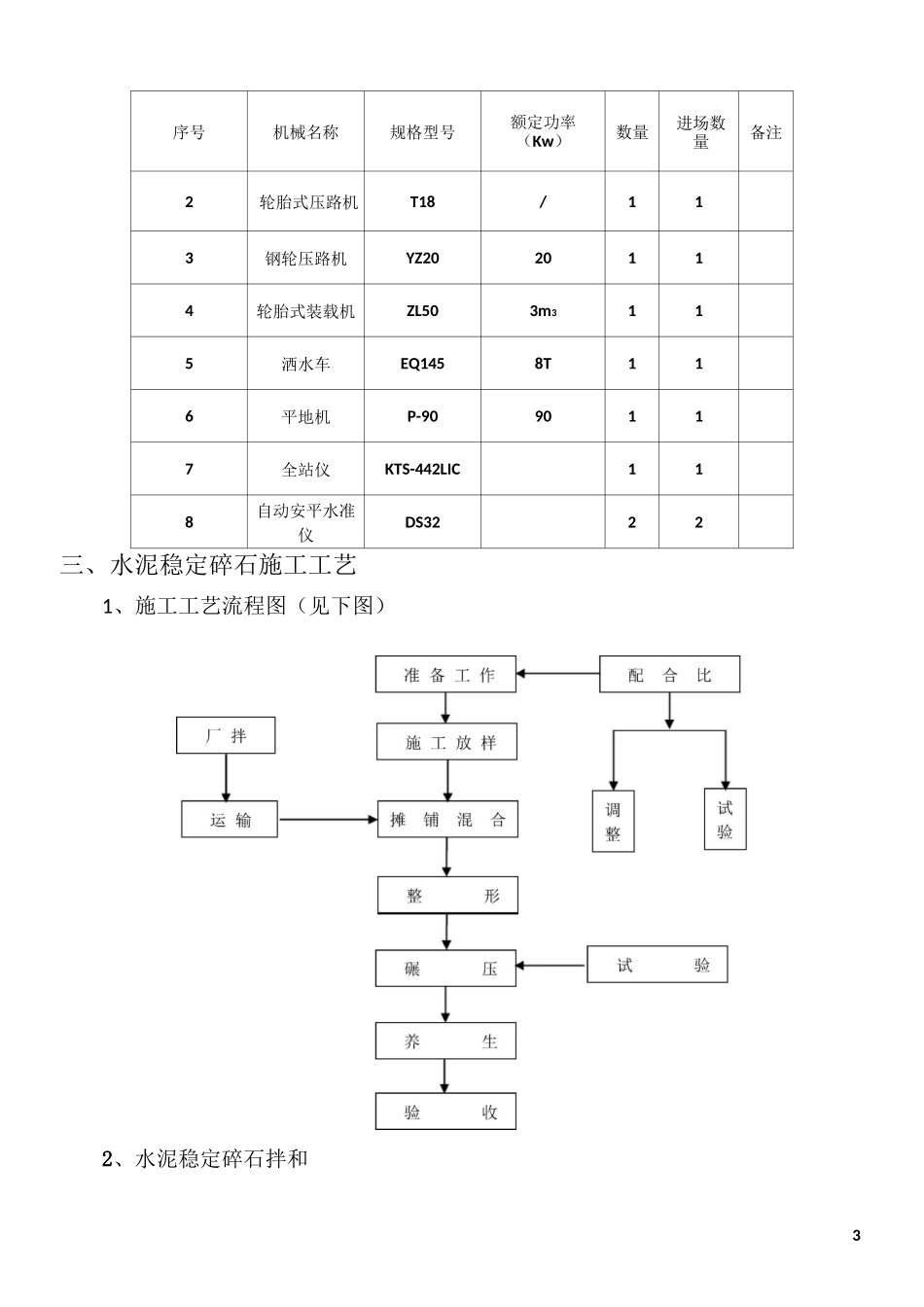

5、人员、机械根据施工要求及我公司的技术情况,施工配备人员如下图:职务名称职务名称职务名称项目经理XXX技术负责人XXX质
