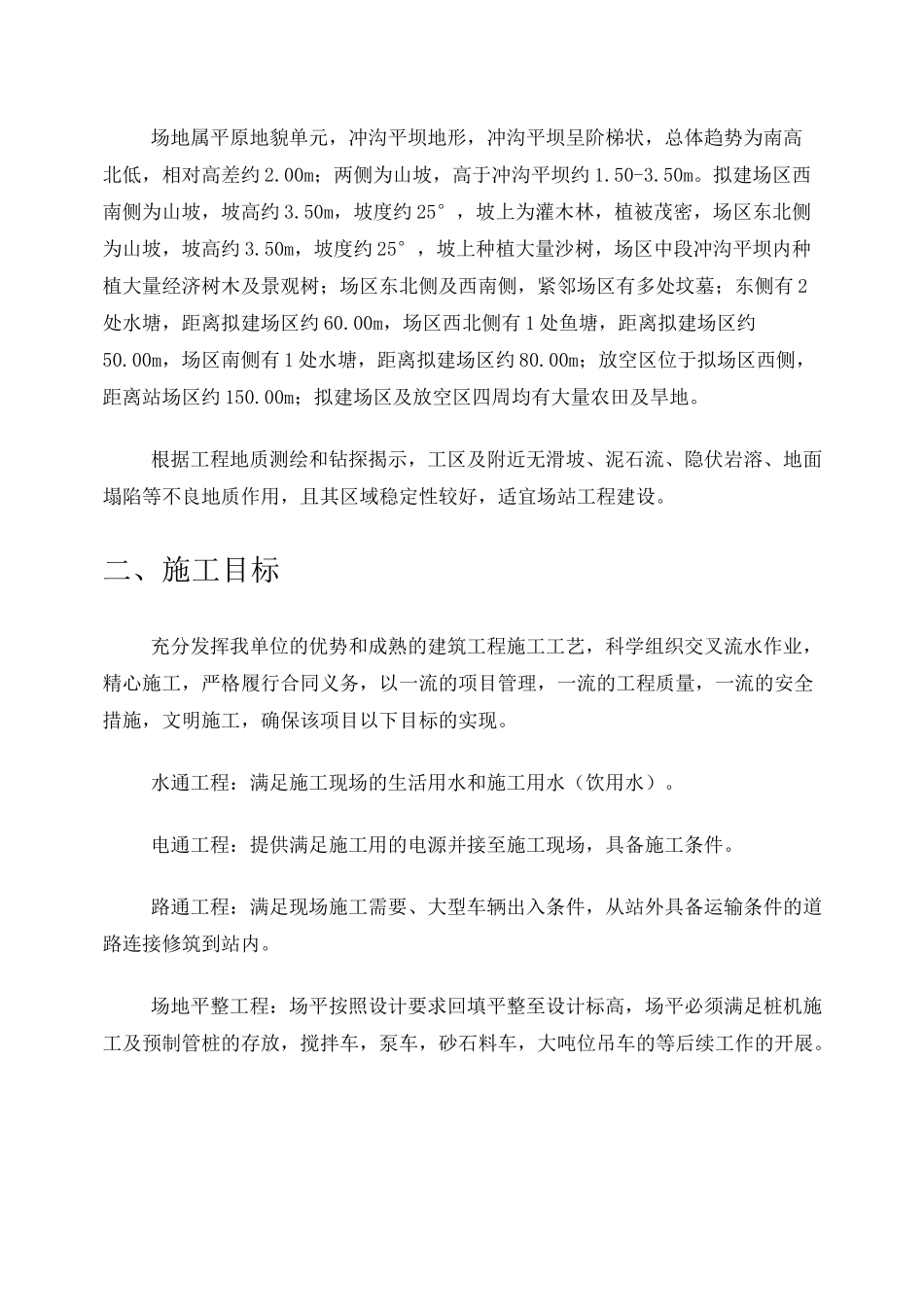

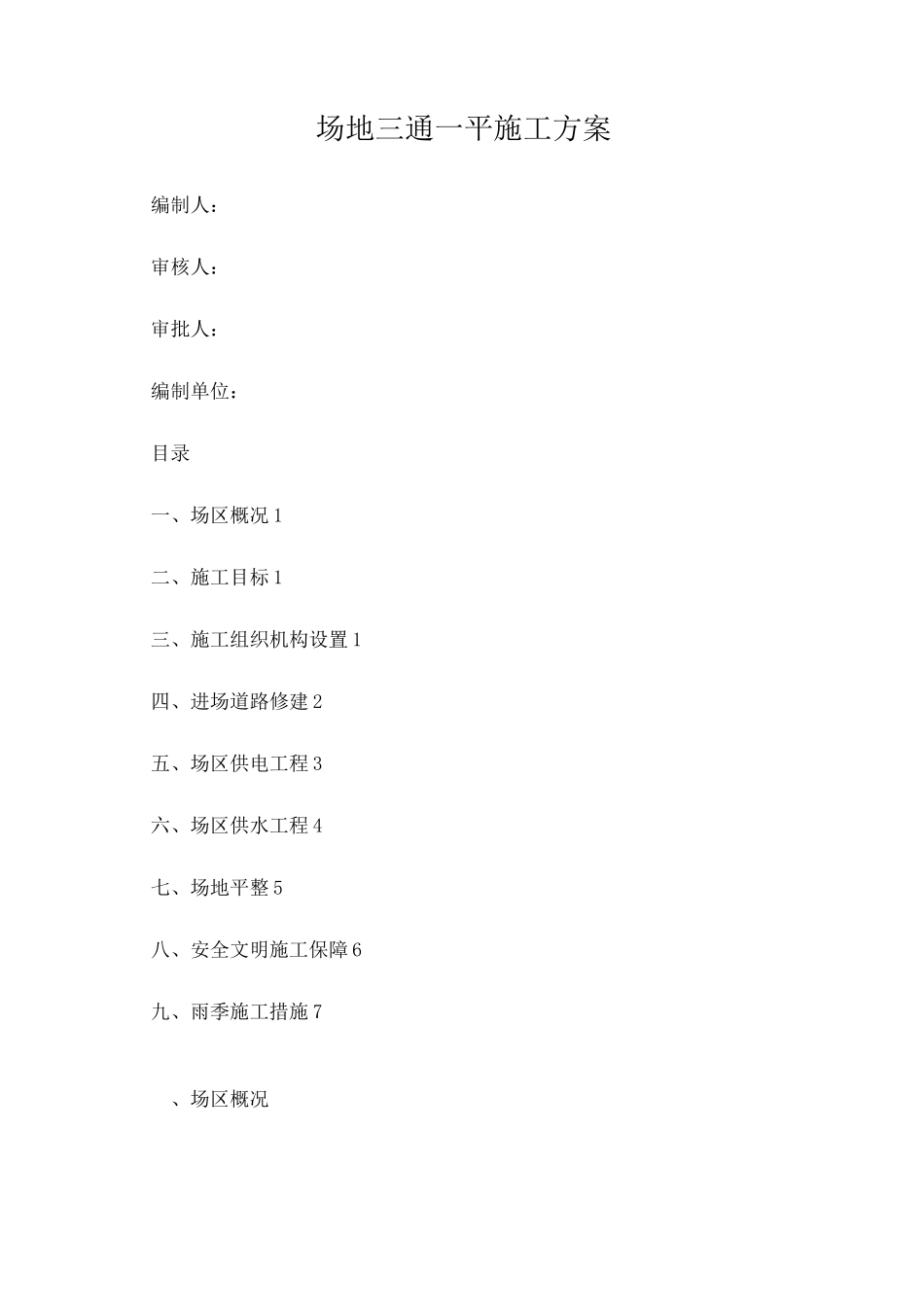

场地三通一平施工方案编制人:审核人:审批人:编制单位:目录一、场区概况1二、施工目标1三、施工组织机构设置1四、进场道路修建2五、场区供电工程3六、场区供水工程4七、场地平整5八、安全文明施工保障6九、雨季施工措施7、场区概况场地属平原地貌单元,冲沟平坝地形,冲沟平坝呈阶梯状,总体趋势为南高北低,相对高差约2
00m;两侧为山坡,高于冲沟平坝约1
拟建场区西南侧为山坡,坡高约3
50m,坡度约25°,坡上为灌木林,植被茂密,场区东北侧为山坡,坡高约3
50m,坡度约25°,坡上种植大量沙树,场区中段冲沟平坝内种植大量经济树木及景观树;场区东北侧及西南侧,紧邻场区有多处坟墓;东侧有2处水塘,距离拟建场区约60
00m,场区西北侧有1处鱼塘,距离拟建场区约50
00m,场区南侧有1处水塘,距离拟建场区约80
00m;放空区位于拟场区西侧,距离站场区约150
00m;拟建场区及放空区四周均有大量农田及旱地
根据工程地质测绘和钻探揭示,工区及附近无滑坡、泥石流、隐伏岩溶、地面塌陷等不良地质作用,且其区域稳定性较好,适宜场站工程建设
二、施工目标充分发挥我单位的优势和成熟的建筑工程施工工艺,科学组织交叉流水作业,精心施工,严格履行合同义务,以一流的项目管理,一流的工程质量,一流的安全措施,文明施工,确保该项目以下目标的实现
水通工程:满足施工现场的生活用水和施工用水(饮用水)
电通工程:提供满足施工用的电源并接至施工现场,具备施工条件
路通工程:满足现场施工需要、大型车辆出入条件,从站外具备运输条件的道路连接修筑到站内
场地平整工程:场平按照设计要求回填平整至设计标高,场平必须满足桩机施工及预制管桩的存放,搅拌车,泵车,砂石料车,大吨位吊车的等后续工作的开展
三、施工组织机构设置本站是天然气分公司重点项目,我单位高度重视,以确保“三通一平”工期优质施工为目标,根据武
