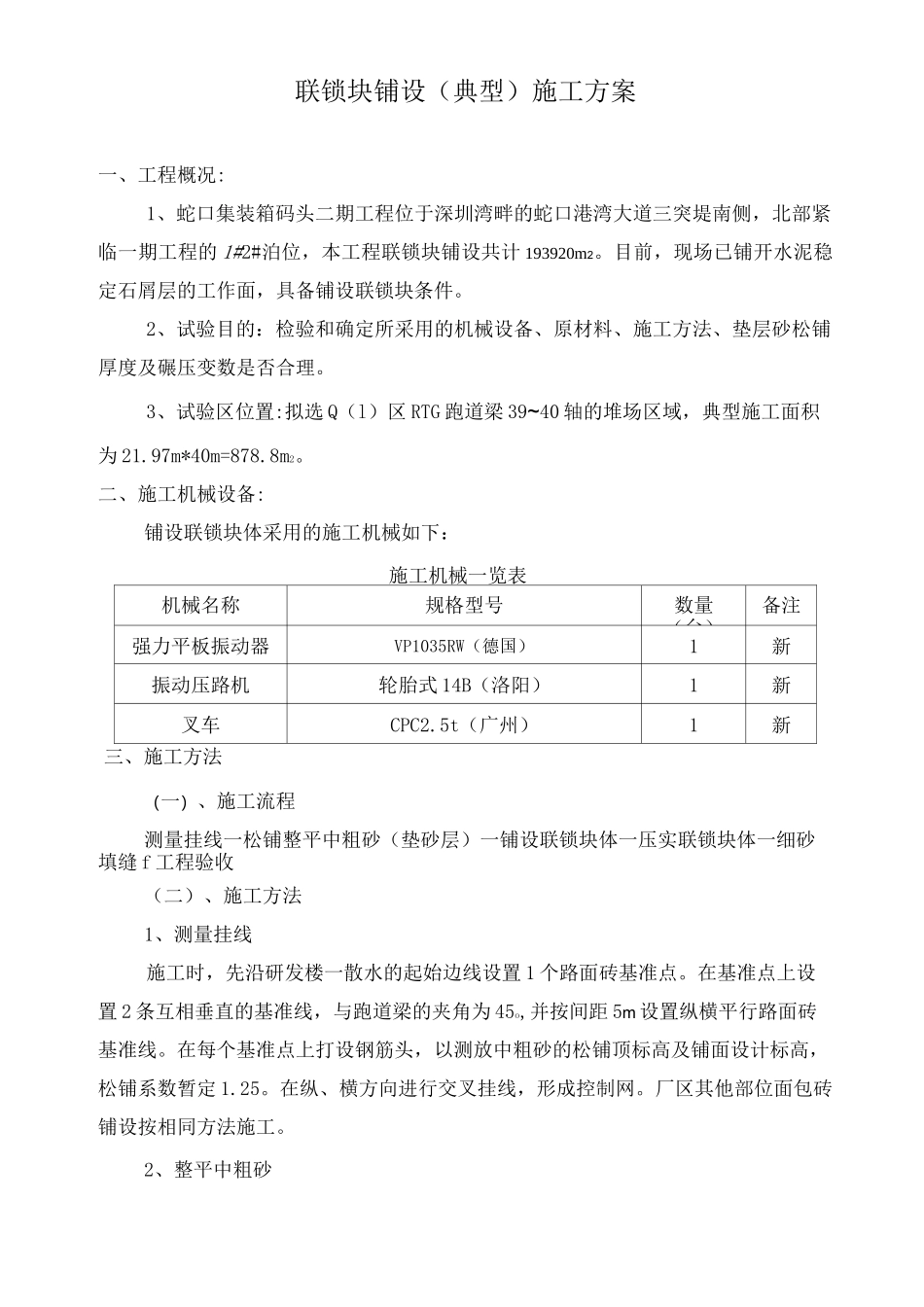

联锁块铺设(典型)施工方案一、工程概况:1、蛇口集装箱码头二期工程位于深圳湾畔的蛇口港湾大道三突堤南侧,北部紧临一期工程的1#2#泊位,本工程联锁块铺设共计193920m2
目前,现场已铺开水泥稳定石屑层的工作面,具备铺设联锁块条件
2、试验目的:检验和确定所采用的机械设备、原材料、施工方法、垫层砂松铺厚度及碾压变数是否合理
3、试验区位置:拟选Q(l)区RTG跑道梁39~40轴的堆场区域,典型施工面积为21
97m*40m=878
二、施工机械设备:铺设联锁块体采用的施工机械如下:施工机械一览表机械名称规格型号数量(台)备注强力平板振动器VP1035RW(德国)1新振动压路机轮胎式14B(洛阳)1新叉车CPC2
5t(广州)1新三、施工方法(一)、施工流程测量挂线一松铺整平中粗砂(垫砂层)一铺设联锁块体一压实联锁块体一细砂填缝f工程验收(二)、施工方法1、测量挂线施工时,先沿研发楼一散水的起始边线设置1个路面砖基准点
在基准点上设置2条互相垂直的基准线,与跑道梁的夹角为45o,并按间距5m设置纵横平行路面砖基准线
在每个基准点上打设钢筋头,以测放中粗砂的松铺顶标高及铺面设计标高,松铺系数暂定1
在纵、横方向进行交叉挂线,形成控制网
厂区其他部位面包砖铺设按相同方法施工
2、整平中粗砂经测量挂线后,用人工按设计坡度进行松铺中粗砂,其松铺厚度为设计标高厚度X松铺系数
垫砂层按区段采用人工刮板法按坡度要求进行摊铺,厚度要求均匀、平整
为保证铺设联锁块的标高及平整度,在已摊铺好的垫砂层上,不得有任何扰动
垫砂层压实后厚度为30—50mm
铺设联锁块A
选择符合规范要求的面包砖进行铺设(按建设单位要求面包砖采用艾尔品牌);B
面包砖的铺筑从设置的基准点开始,并以路面砖基准线为基准进行铺筑;对无立道牙部位的施工,采用混凝土止挡法或路面砖砂粘结法固定块体;C
