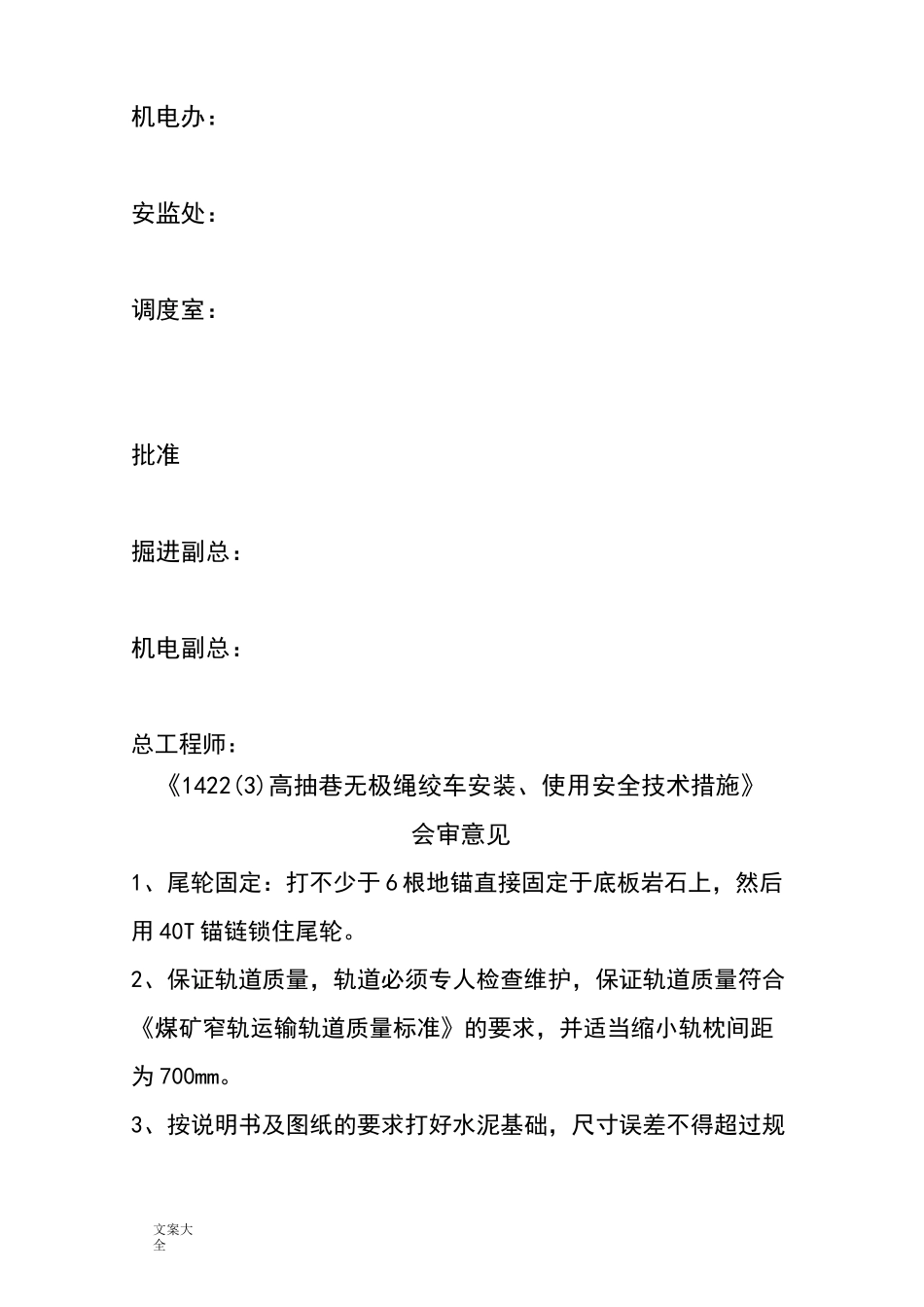

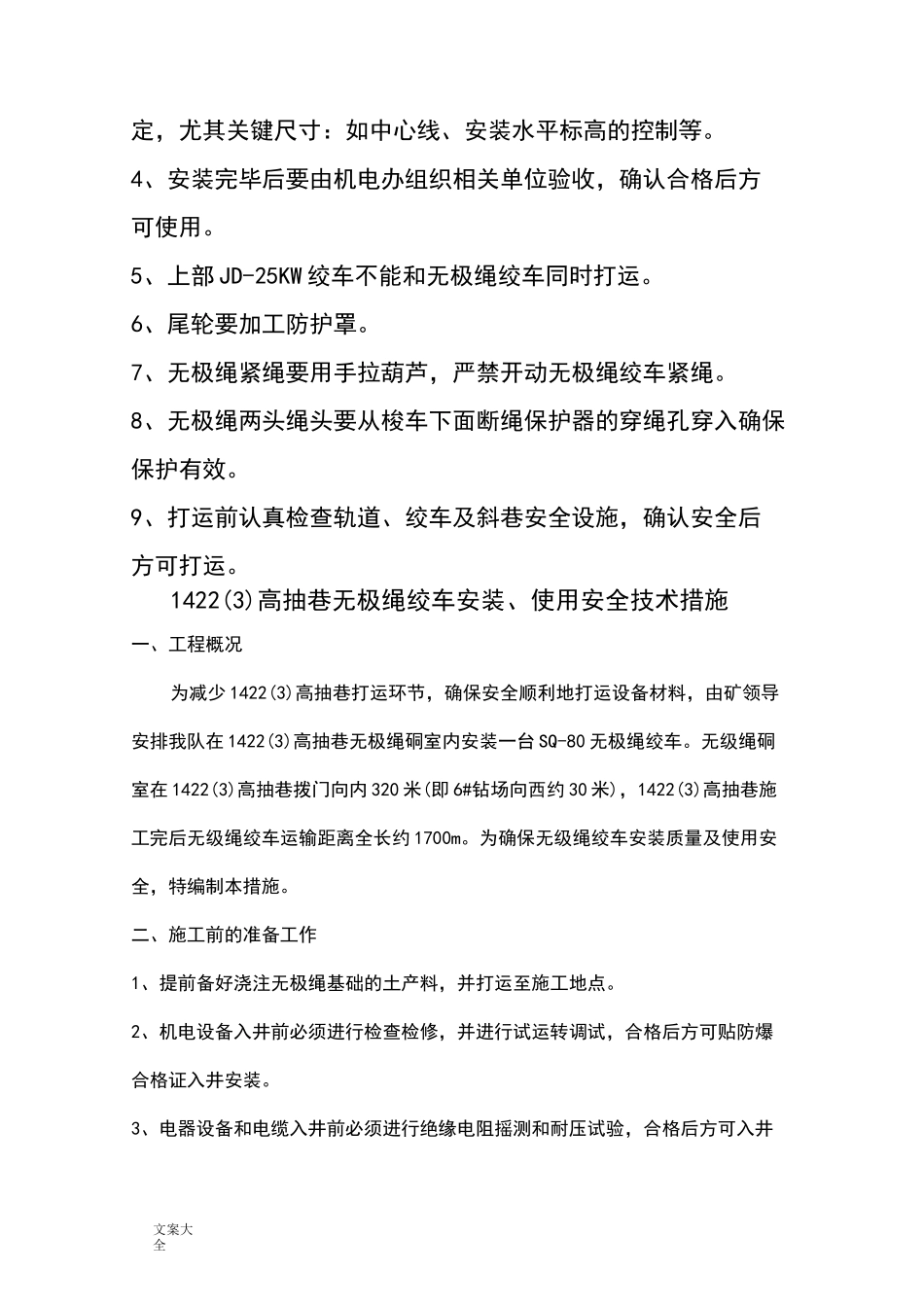

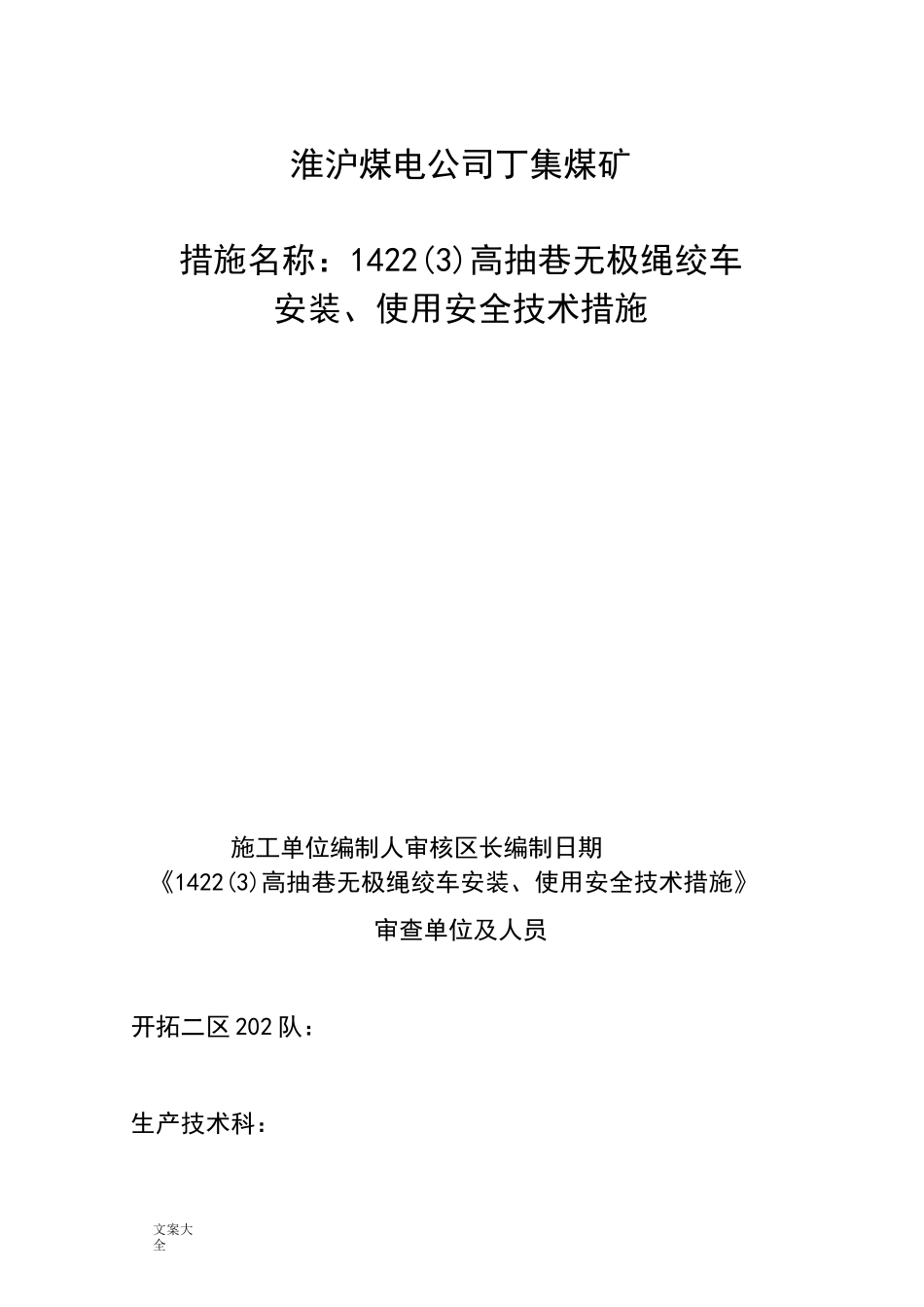

文案大全淮沪煤电公司丁集煤矿措施名称:1422(3)高抽巷无极绳绞车安装、使用安全技术措施施工单位编制人审核区长编制日期《1422(3)高抽巷无极绳绞车安装、使用安全技术措施》审查单位及人员开拓二区202队:生产技术科:文案大全机电办:安监处:调度室:批准掘进副总:机电副总:总工程师:《1422(3)高抽巷无极绳绞车安装、使用安全技术措施》会审意见1、尾轮固定:打不少于6根地锚直接固定于底板岩石上,然后用40T锚链锁住尾轮
2、保证轨道质量,轨道必须专人检查维护,保证轨道质量符合《煤矿窄轨运输轨道质量标准》的要求,并适当缩小轨枕间距为700mm
3、按说明书及图纸的要求打好水泥基础,尺寸误差不得超过规文案大全定,尤其关键尺寸:如中心线、安装水平标高的控制等
4、安装完毕后要由机电办组织相关单位验收,确认合格后方可使用
5、上部JD-25KW绞车不能和无极绳绞车同时打运
6、尾轮要加工防护罩
7、无极绳紧绳要用手拉葫芦,严禁开动无极绳绞车紧绳
8、无极绳两头绳头要从梭车下面断绳保护器的穿绳孔穿入确保保护有效
9、打运前认真检查轨道、绞车及斜巷安全设施,确认安全后方可打运
1422(3)高抽巷无极绳绞车安装、使用安全技术措施一、工程概况为减少1422(3)高抽巷打运环节,确保安全顺利地打运设备材料,由矿领导安排我队在1422(3)高抽巷无极绳硐室内安装一台SQ-80无极绳绞车
无级绳硐室在1422(3)高抽巷拨门向内320米(即6#钻场向西约30米),1422(3)高抽巷施工完后无级绳绞车运输距离全长约1700m
为确保无级绳绞车安装质量及使用安全,特编制本措施
二、施工前的准备工作1、提前备好浇注无极绳基础的土产料,并打运至施工地点
2、机电设备入井前必须进行检查检修,并进行试运转调试,合格后方可贴防爆合格证入井安装
3、电器设备和电缆入井前必须进行绝缘电阻摇测和耐压试验,合
