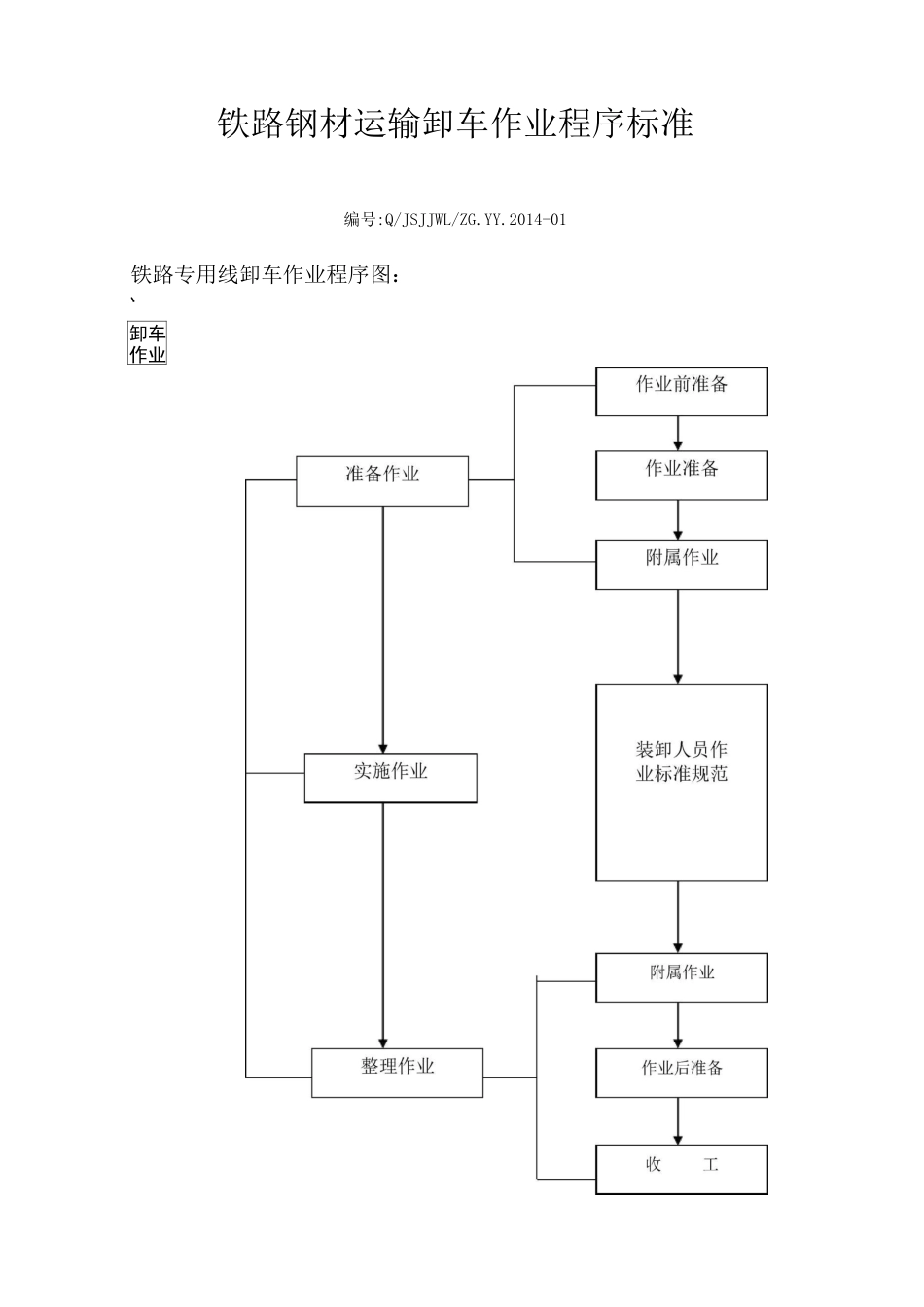

、卸车作业铁路钢材运输卸车作业程序标准编号:Q/JSJJWL/ZG

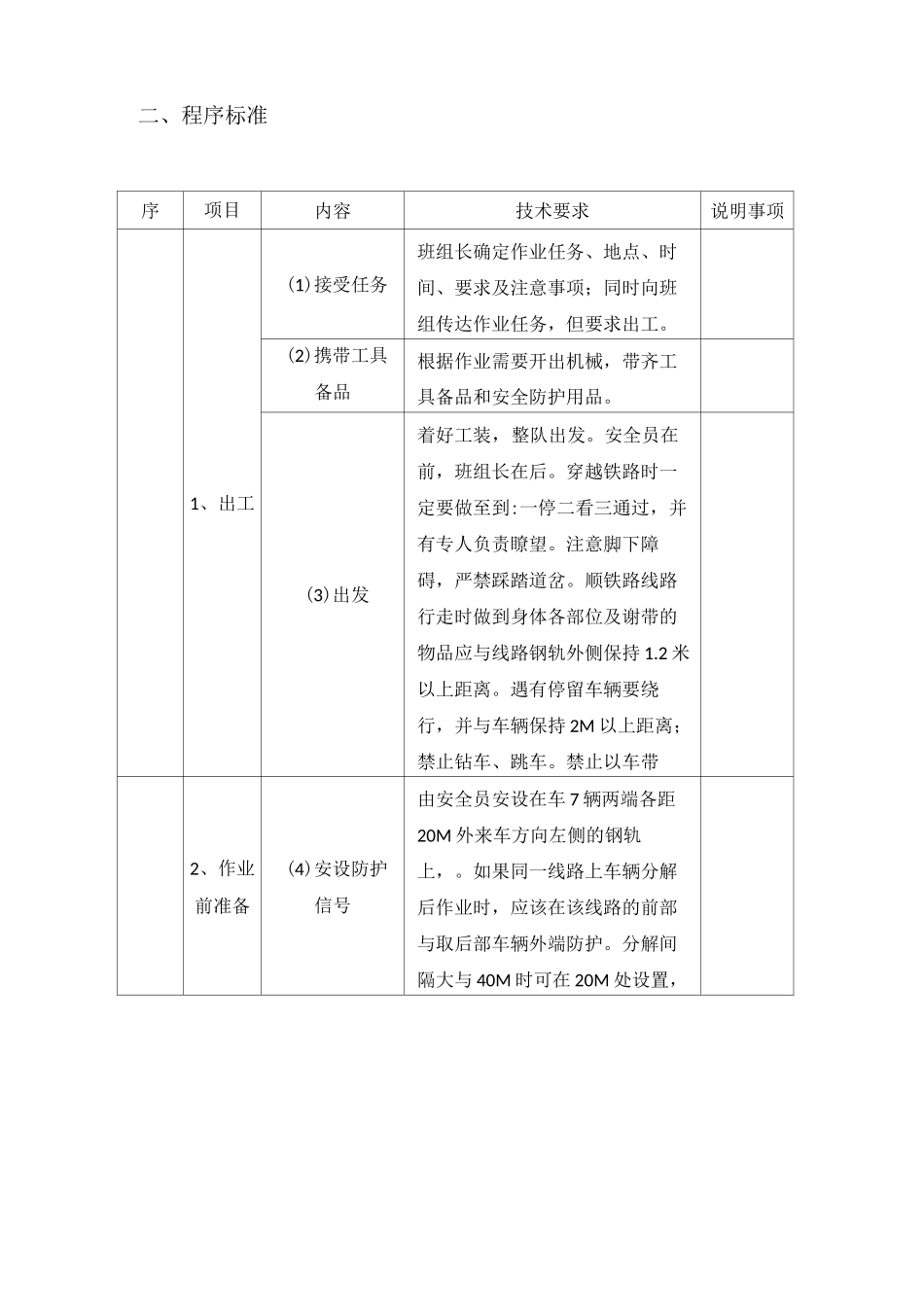

2014-01铁路专用线卸车作业程序图:二、程序标准序项目内容技术要求说明事项1、出工(1)接受任务班组长确定作业任务、地点、时间、要求及注意事项;同时向班组传达作业任务,但要求出工
(2)携带工具备品根据作业需要开出机械,带齐工具备品和安全防护用品
(3)出发着好工装,整队出发
安全员在前,班组长在后
穿越铁路时一定要做至到:一停二看三通过,并有专人负责瞭望
注意脚下障碍,严禁踩踏道岔
顺铁路线路行走时做到身体各部位及谢带的物品应与线路钢轨外侧保持1
2米以上距离
遇有停留车辆要绕行,并与车辆保持2M以上距离;禁止钻车、跳车
禁止以车带步

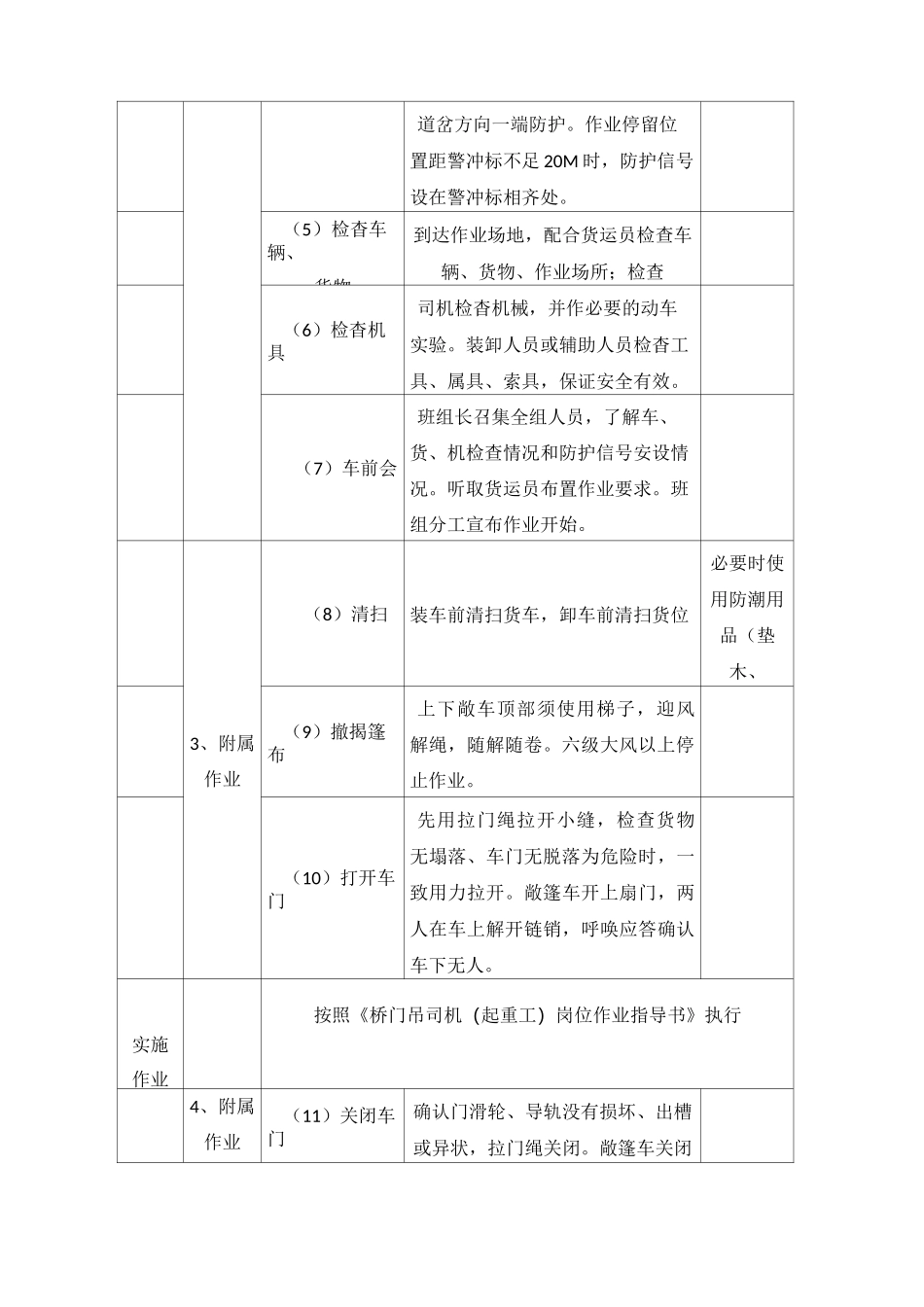

2、作业前准备(4)安设防护信号由安全员安设在车7辆两端各距20M外来车方向左侧的钢轨上,
如果同一线路上车辆分解后作业时,应该在该线路的前部与取后部车辆外端防护
分解间隔大与40M时可在20M处设置,尽头线路只在道岔方向一端防护
作业停留位置距警冲标不足20M时,防护信号设在警冲标相齐处
(5)检杳车辆、货物到达作业场地,配合货运员检查车辆、货物、作业场所;检查(6)检杳机具司机检杳机械,并作必要的动车实验
装卸人员或辅助人员检杳工具、属具、索具,保证安全有效
(7)车前会班组长召集全组人员,了解车、货、机检查情况和防护信号安设情况
听取货运员布置作业要求
班组分工宣布作业开始
3、附属作业(8)清扫装车前清扫货车,卸车前清扫货位必要时使用防潮用品(垫木、篷布)(9)撤揭篷布上下敞车顶部须使用梯子,迎风解绳,随解随卷
六级大风以上停止作业
(10)打开车门先用拉门绳拉开小缝,检查货物无塌落、车门无脱落为危险时,一致用力拉开
敞篷车开上扇门,两人在车上解开链销,呼唤应答确认车下无人
实施作业按照《桥门吊司机(起重工)岗位作业指导书》执行4、附属作业(11)关闭车门
