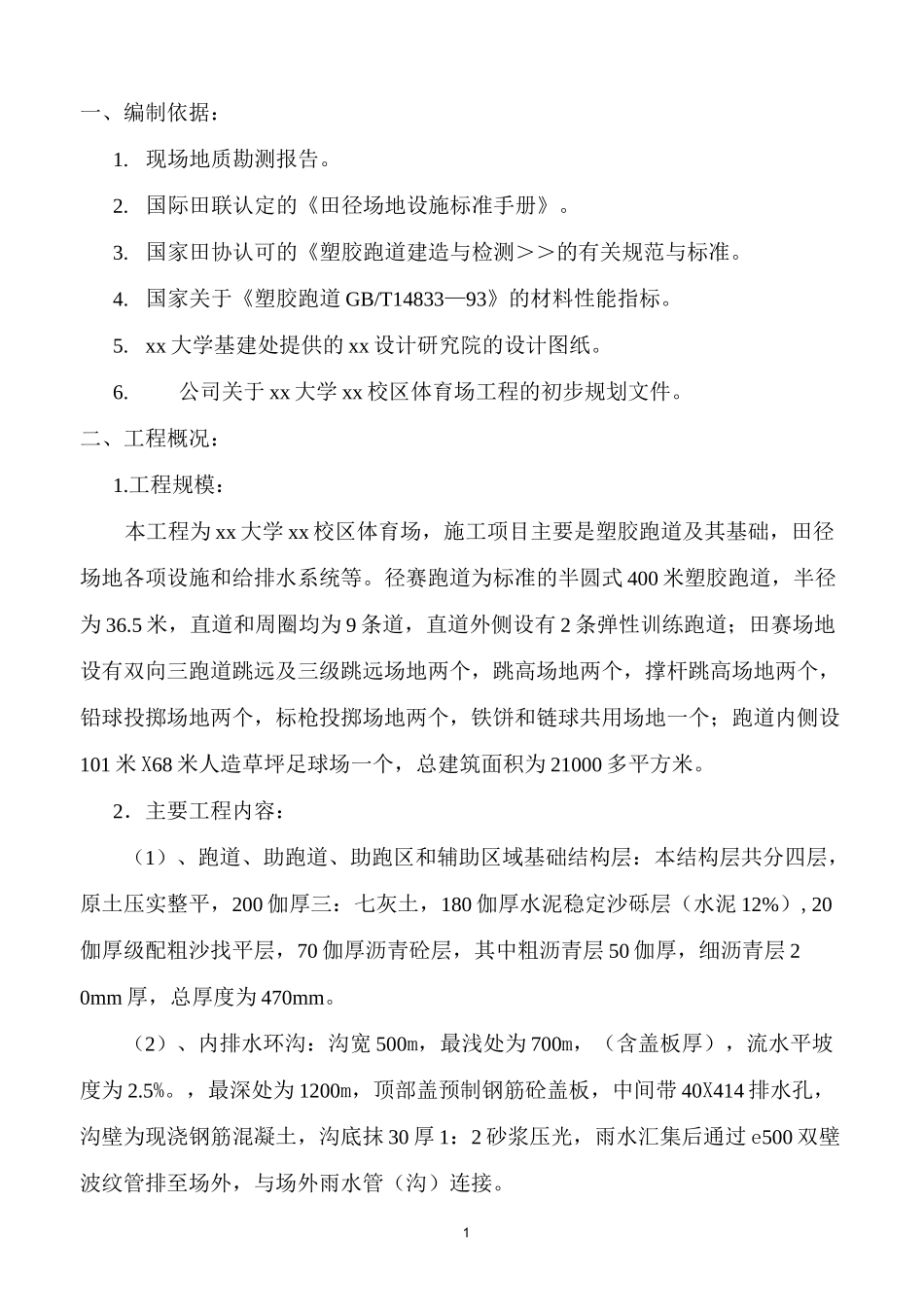

1一、编制依据:1.现场地质勘测报告。2.国际田联认定的《田径场地设施标准手册》。3.国家田协认可的《塑胶跑道建造与检测>>的有关规范与标准。4.国家关于《塑胶跑道GB/T14833—93》的材料性能指标。5.xx大学基建处提供的xx设计研究院的设计图纸。6.公司关于xx大学xx校区体育场工程的初步规划文件。二、工程概况:1.工程规模:本工程为xx大学xx校区体育场,施工项目主要是塑胶跑道及其基础,田径场地各项设施和给排水系统等。径赛跑道为标准的半圆式400米塑胶跑道,半径为36.5米,直道和周圈均为9条道,直道外侧设有2条弹性训练跑道;田赛场地设有双向三跑道跳远及三级跳远场地两个,跳高场地两个,撑杆跳高场地两个,铅球投掷场地两个,标枪投掷场地两个,铁饼和链球共用场地一个;跑道内侧设101米X68米人造草坪足球场一个,总建筑面积为21000多平方米。2.主要工程内容:(1)、跑道、助跑道、助跑区和辅助区域基础结构层:本结构层共分四层,原土压实整平,200伽厚三:七灰土,180伽厚水泥稳定沙砾层(水泥12%),20伽厚级配粗沙找平层,70伽厚沥青砼层,其中粗沥青层50伽厚,细沥青层20mm厚,总厚度为470mm。(2)、内排水环沟:沟宽500m,最浅处为700m,(含盖板厚),流水平坡度为2.5%。,最深处为1200m,顶部盖预制钢筋砼盖板,中间带40X414排水孔,沟壁为现浇钢筋混凝土,沟底抹30厚1:2砂浆压光,雨水汇集后通过e500双壁波纹管排至场外,与场外雨水管(沟)连接。2(3)、外排水环沟:外排水环沟为现浇钢筋混凝土明沟,上盖400X600铸铁篦子,最浅处为450mm,最深处为900mm,流水平坡度为3.5%。,沟宽为300mm,见田径场设施详图(1)。(4)、人造草坪足球场:结构见田径场设施详图(1)。(5)、给水和自动升降式喷洒系统:沿内排水环沟内侧和足球场长轴线设洒水喷头14个,分三路布置,基本覆盖全场,特别是足球场;在场地外沿周圈内0.50米处,设给水井16个,井内设有给水龙头和给水栓各一个,供冲洗跑道、看台和场地环保用水。(6)、塑胶面层:铺设总面积为12000多平方米,各区域的厚度详见塑胶面层厚度分布设计图,由有资质的专业公司按设计图纸精心组织施工。(7)、田赛场地的单项设施,如跳远、三级跳远、跳高、铅球投掷场地等。3、工程特点及难点:塑胶面层田径场的建造,投资大,专业性强,技术规范和标准要求高,施工难度大,所以必须有专业技术人员指导施工,严密施工组织,加强施工过程控制,各部位的施工必须按规范操作,达到设计要求。本工程的难点是沥青基础结构层,必须按规范和技术标准实施操作,层层摊铺碾压后,其密实度、平整度和坡度,必须满足各层的技术要求。三、设计概况:田径场地体育工艺图纸是依据国际田联《田径场地设施标准手册》和最新《田径竞赛规则》的有关规范和标准进行设计的,主要内容包括田径场平面布置图、塑胶面层厚度分布图、各部位高程控制图、给排水系统图、电信预埋管线图及田赛设施施工详图等,图纸已为本工程施工提供了方便可行的操作规范标准和技术要求。四、施工部署:3(一)、施工前的准备:1、组织施工技术人员对施工标准、规范进行技术交底,认真阅图和审图,尽早解决疑难问题,根据图纸要求,研究布署施工方案。2、组织有关施工技术人员,学习图纸和相关的标准与规范,讨论、确定施工方案的实施细则。3、进料前向甲方提供进场所需材料样品,经甲方和监理工程师认可后再进场。4、合理利用现场空地,做到进料、搅料和送料互不干扰。5、提出文明施工和注意环保的要求,确保现场施工紧张、有序、文明、安全。(二)、土方回填施工:1、本工程土方回填量大,压实处理技术难,工期紧,必须抽调足够的机械尽早入场,派专人指导,增加日工作时间,按期完成场地压实平整任务。2、随时向甲方汇报现场地面高程变化情况,确定田径场相对标高控制桩,做好施工前的准备工作。3、具体操作规范和程序:详见土方回填施工方案。(三)、基础施工:田径场地是一个相对独立的分项工程,故在施工的总体安排上,根据先下后上,先地沟后管线,先基础再面层的顺序组织施工。严格控制各结构层的用料配比,做到搅拌均匀,层层回填压实,确保密实度达...
