㈡、水上桩基施工方案针对以上情况,根据本工程的实际情况和我公司多年的施工经验,为满足施工要求,三里河水库水面积虽然较大,但风浪较小,我公司拟采用水上浮箱法PC200-300高频振动打桩机进行施工
1、浮箱制作单个浮箱结构外形定为:6m*2
2m(长*宽*高),使用时用此大小的6个浮箱组成大型浮体
为了保证浮箱的整体稳定性和浮体间的刚度,要确保连接件的强度、刚度以及浮体构件连接的可靠性
连接方法:纵向接头:上:搭接单销;下:搭钩
横向接头:上:搭接单销;下:搭钩

光伏阵列-水上打桩浮箱组合平面图

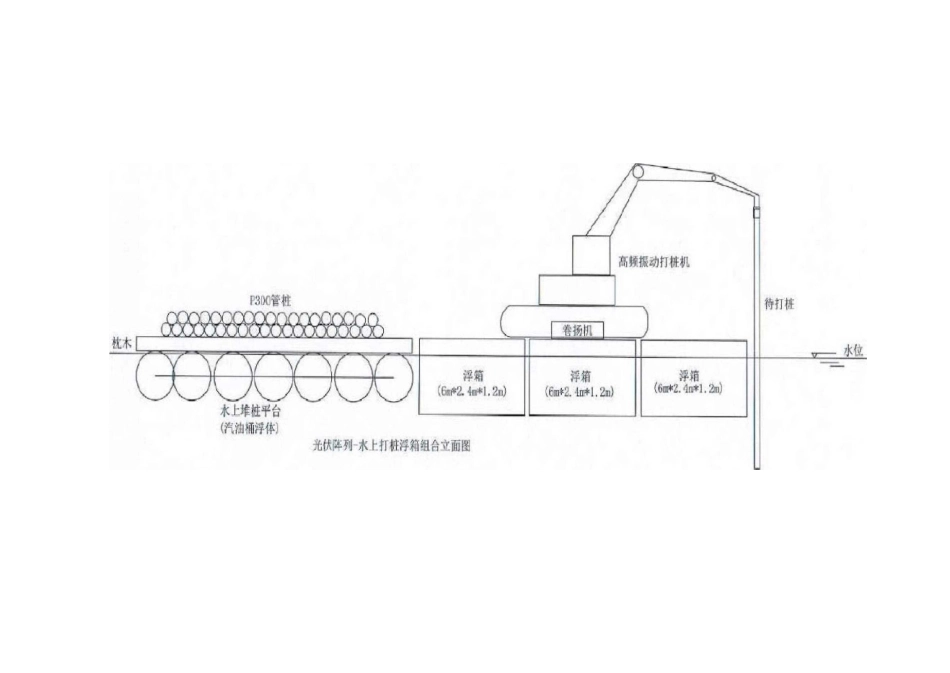

光伏阵列-水上打桩浮箱组合立面图、水上堆桩平台(汽油桶浮体)图
2、浮箱承载力及浮体计算单个6m*2
2m(长*宽*高)浮箱,自重约3
31,单箱承载力90KN,相当于9
8t的力,6个浮箱组成的1个浮体,就相当于6*9
1台PC200-300高频振动打桩机自重21-321之间,从浮力上计算,是可以满足打桩施工要求的
3、打桩浮箱就位及打桩打桩浮箱在测量仪器控制下就位,收放缆绳调整打桩浮箱的位置,收紧绞缆,稳定打桩浮箱(体)
沉桩过程用经纬仪及时跟踪观测桩身状态,了现偏斜及时调整校正,使误差控制在允许范围内
沉桩时须视土质和贯入速率及时调整桩锤的振幅和频率,低幅高频和高幅低频交替运用,以避免桩身偏斜
光伏阵列亠水上打捉谆籬m住平面團4、水上桩的运输水上桩的运输采用12t拖船拖动4个6m*2
2m(长*宽*高)浮箱组成的1个浮体,或采用柴油机螺旋桨动力浮箱直接运输,浮体(伐)上放置需运输的管桩
P300管桩浮体(伐)运输图-1;P300管桩浮体(伐)运输图-2
5、浮箱上打桩安全措施⑴、水上打桩作业人员必须遵守安全操作规程,严格执行施工组织设计和措施
⑵、必须选择排水量比桩机重量大四倍以上的浮箱(体),锚位固定可靠,打桩浮箱(体)的偏
