红十字骨科医院迁建一期工程门诊综合楼基础防水施工方案编制人:审核人:审批人:江苏南通中厦建筑工程总承包有限公司二012年月日防水施工专项方案1、工程概况工程名称:廊坊红十字骨科医院门诊综合楼、建设地点:廊坊市广阳区裕华路东侧、北凤道北侧建设规模:34392
8m2设计单位:北京华特建筑设计顾问有限责任公司工程性质:公共建筑计划开工时间:2012年09月10日2编制依据序号依据名称编号备注1地下防水工程质量验收规范GB50208—2011国家标准2地下工程防水技术规范GB50108—2011国家标准3地下防水工程4本工程建筑及结构地下部分施工图纸表13、施工准备3
1机具准备:剪刀、长把滚刷、钢卷尺、铁抹子、扫帚等

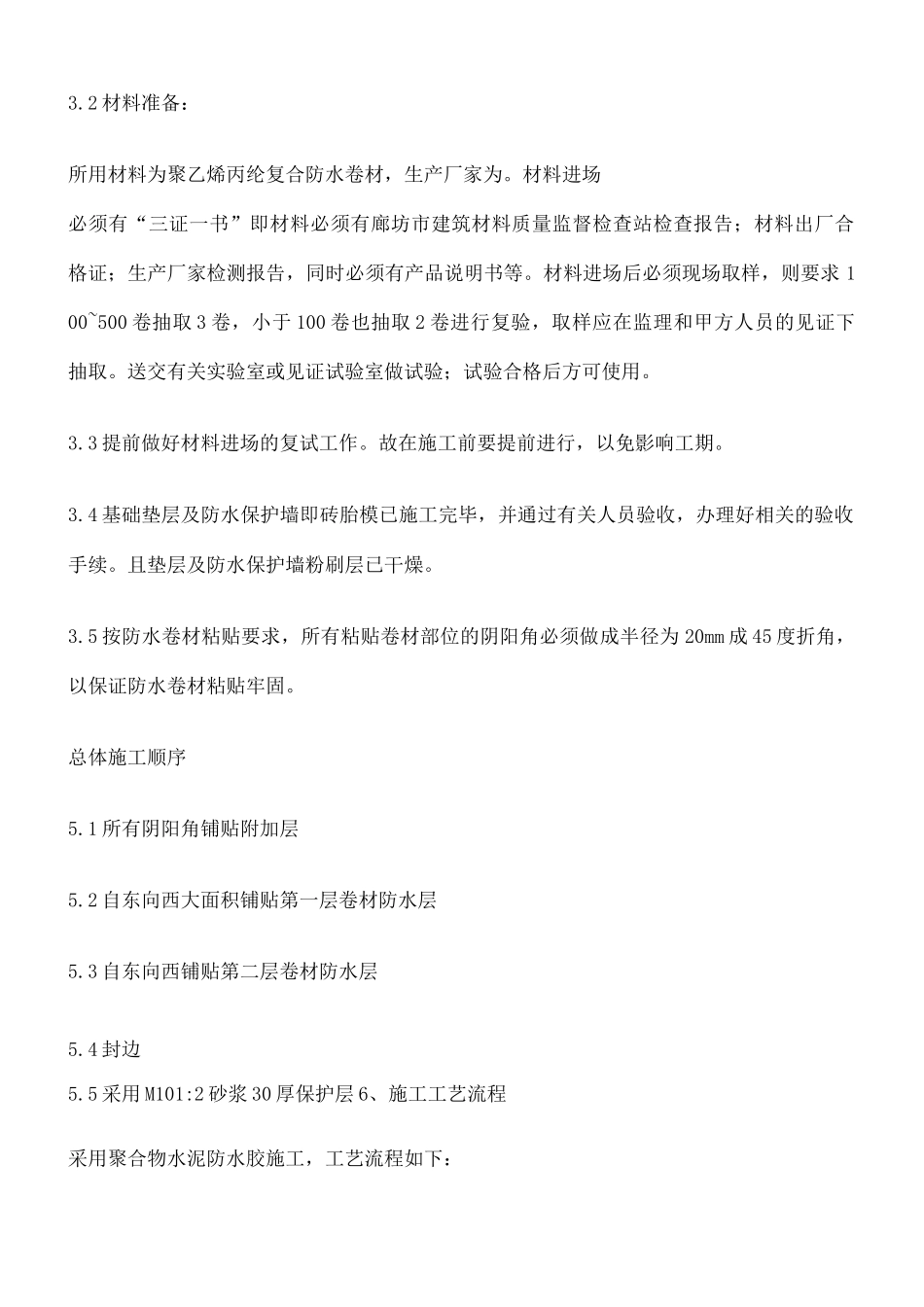

2材料准备:所用材料为聚乙烯丙纶复合防水卷材,生产厂家为
材料进场必须有“三证一书”即材料必须有廊坊市建筑材料质量监督检查站检查报告;材料出厂合格证;生产厂家检测报告,同时必须有产品说明书等
材料进场后必须现场取样,则要求100~500卷抽取3卷,小于100卷也抽取2卷进行复验,取样应在监理和甲方人员的见证下抽取
送交有关实验室或见证试验室做试验;试验合格后方可使用
3提前做好材料进场的复试工作
故在施工前要提前进行,以免影响工期
4基础垫层及防水保护墙即砖胎模已施工完毕,并通过有关人员验收,办理好相关的验收手续
且垫层及防水保护墙粉刷层已干燥
5按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为20mm成45度折角,以保证防水卷材粘贴牢固
总体施工顺序5
1所有阴阳角铺贴附加层5
2自东向西大面积铺贴第一层卷材防水层5
3自东向西铺贴第二层卷材防水层5
5采用M101:2砂浆30厚保护层6、施工工艺流程采用聚合物水泥防水胶施工,工艺流程如下:基层清理一涂刷底层处理剂一弹出附加层边线、铺贴卷材标准线一附加层施工一第一层卷材防水层施
