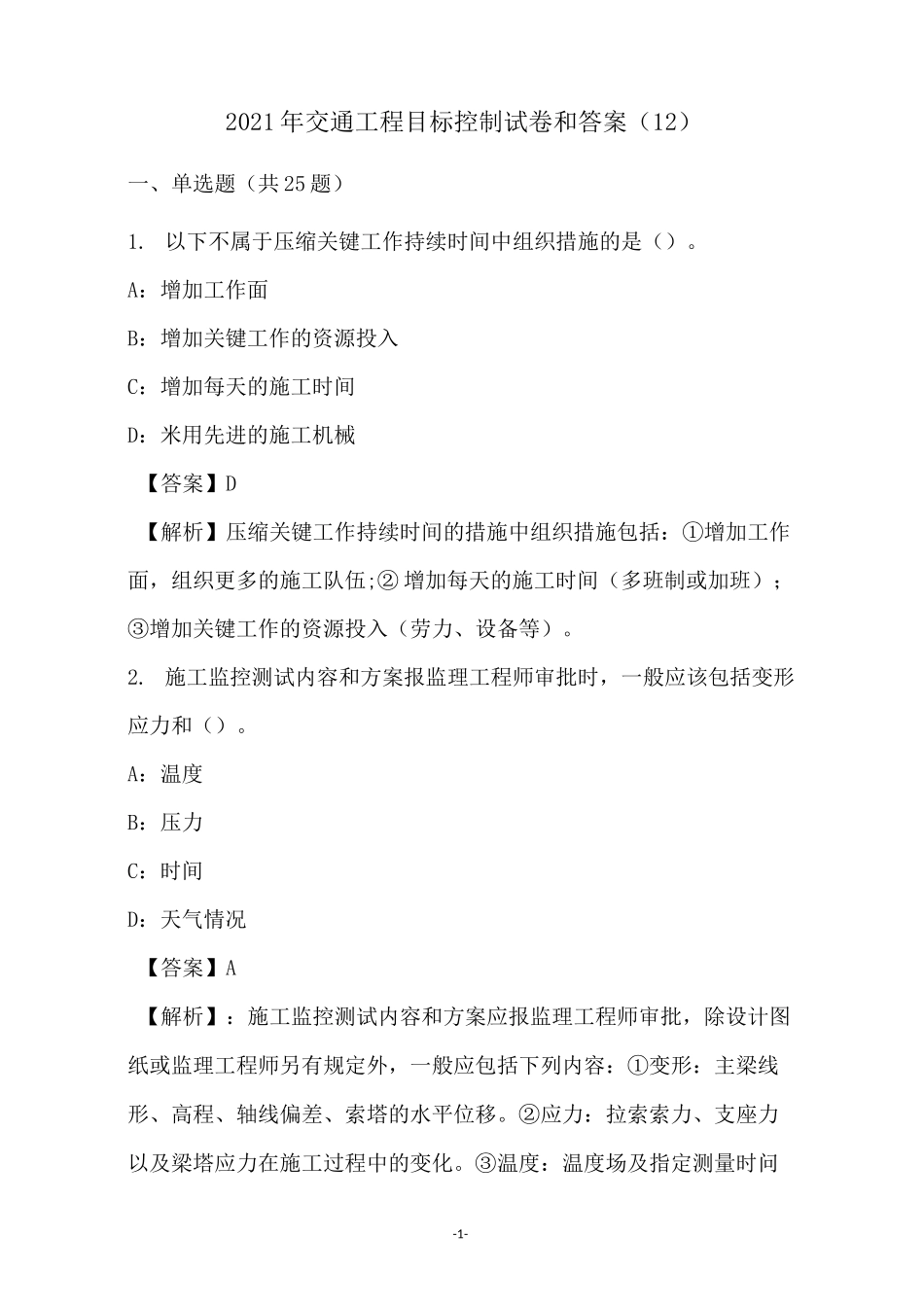

-1-2021年交通工程目标控制试卷和答案(12)一、单选题(共25题)1
以下不属于压缩关键工作持续时间中组织措施的是()
A:增加工作面B:增加关键工作的资源投入C:增加每天的施工时间D:米用先进的施工机械【答案】D【解析】压缩关键工作持续时间的措施中组织措施包括:①增加工作面,组织更多的施工队伍;②增加每天的施工时间(多班制或加班);③增加关键工作的资源投入(劳力、设备等)
施工监控测试内容和方案报监理工程师审批时,一般应该包括变形应力和()
A:温度B:压力C:时间D:天气情况【答案】A【解析】:施工监控测试内容和方案应报监理工程师审批,除设计图纸或监理工程师另有规定外,一般应包括下列内容:①变形:主梁线形、高程、轴线偏差、索塔的水平位移
②应力:拉索索力、支座力以及梁塔应力在施工过程中的变化
③温度:温度场及指定测量时问-2-内塔、梁、索的变化

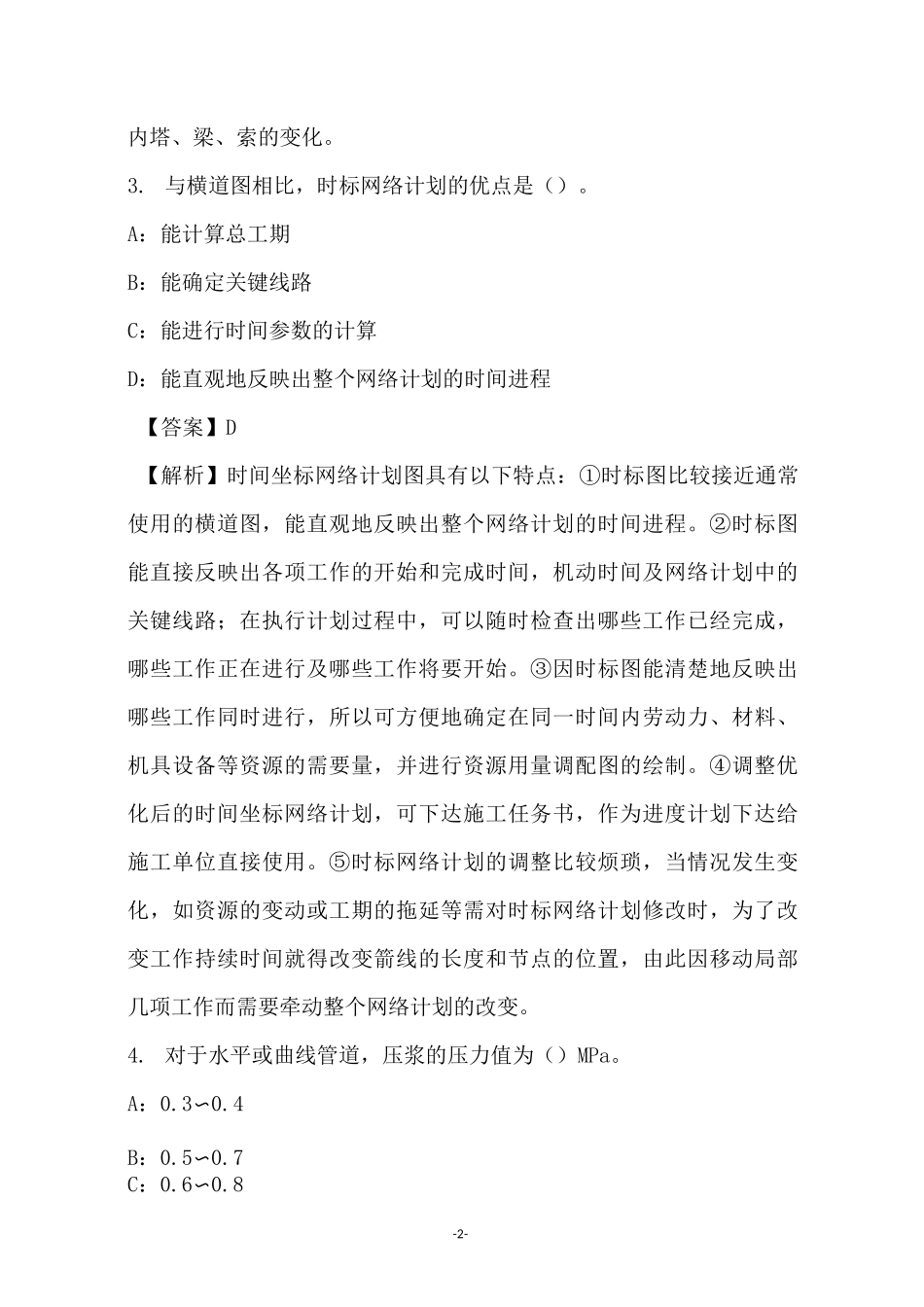

与横道图相比,时标网络计划的优点是()
A:能计算总工期B:能确定关键线路C:能进行时间参数的计算D:能直观地反映出整个网络计划的时间进程【答案】D【解析】时间坐标网络计划图具有以下特点:①时标图比较接近通常使用的横道图,能直观地反映出整个网络计划的时间进程
②时标图能直接反映出各项工作的开始和完成时间,机动时间及网络计划中的关键线路;在执行计划过程中,可以随时检查出哪些工作已经完成,哪些工作正在进行及哪些工作将要开始
③因时标图能清楚地反映出哪些工作同时进行,所以可方便地确定在同一时间内劳动力、材料、机具设备等资源的需要量,并进行资源用量调配图的绘制
④调整优化后的时间坐标网络计划,可下达施工任务书,作为进度计划下达给施工单位直接使用
⑤时标网络计划的调整比较烦琐,当情况发生变化,如资源的变动或工期的拖延等需对时标网络计划修改时,为了改变工作持续时间就得改变箭线的长度和节点的位置,由此因移动局部几项工作而需要牵动
