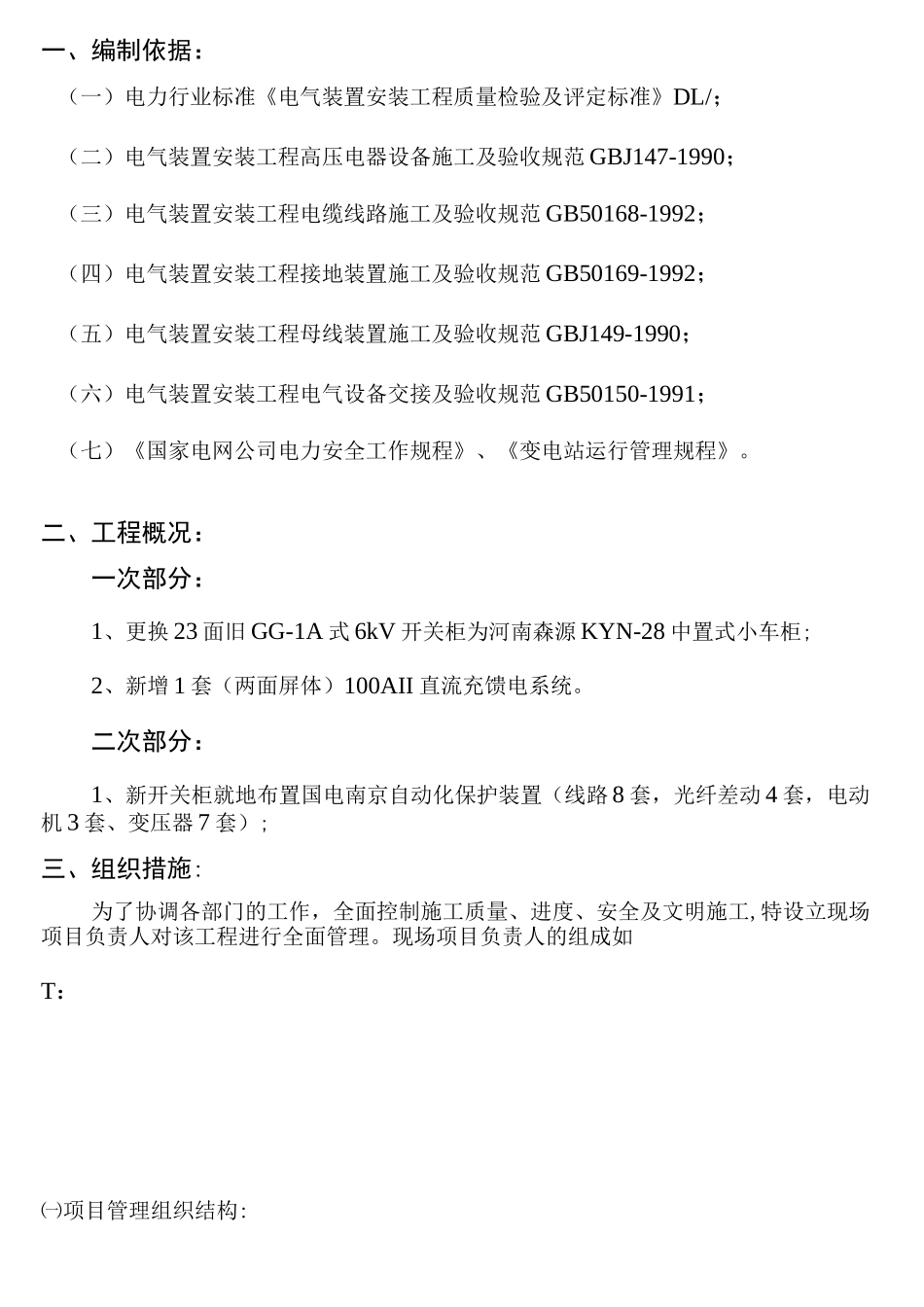

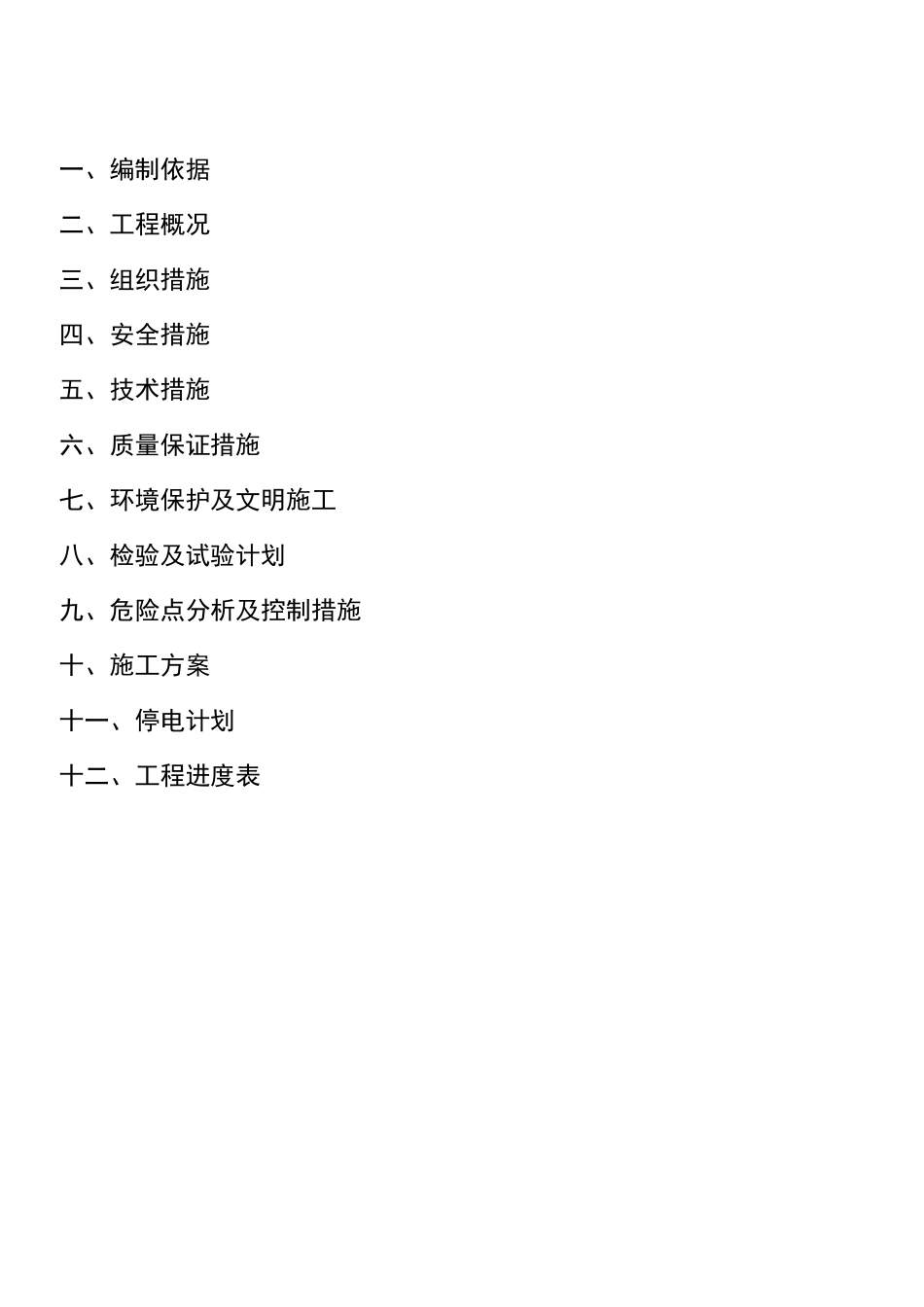

河南利源煤焦中心配电室6kV开关柜更换工程施工组织措施计划批准:审核:编制:2017年4月15日一、编制依据二、工程概况三、组织措施四、安全措施五、技术措施六、质量保证措施七、环境保护及文明施工八、检验及试验计划九、危险点分析及控制措施十、施工方案十一、停电计划十二、工程进度表一、编制依据:(一)电力行业标准《电气装置安装工程质量检验及评定标准》DL/;(二)电气装置安装工程高压电器设备施工及验收规范GBJ147-1990;(三)电气装置安装工程电缆线路施工及验收规范GB50168-1992;(四)电气装置安装工程接地装置施工及验收规范GB50169-1992;(五)电气装置安装工程母线装置施工及验收规范GBJ149-1990;(六)电气装置安装工程电气设备交接及验收规范GB50150-1991;(七)《国家电网公司电力安全工作规程》、《变电站运行管理规程》
二、工程概况:一次部分:1、更换23面旧GG-1A式6kV开关柜为河南森源KYN-28中置式小车柜;2、新增1套(两面屏体)100AII直流充馈电系统
二次部分:1、新开关柜就地布置国电南京自动化保护装置(线路8套,光纤差动4套,电动机3套、变压器7套);三、组织措施:为了协调各部门的工作,全面控制施工质量、进度、安全及文明施工,特设立现场项目负责人对该工程进行全面管理
现场项目负责人的组成如T:㈠项目管理组织结构:㈡职责及分工1
现场总负责人:1)全面负责工程的生产质量和安全工作,统一协调材料、劳动力、施工机械等需求,主持现场生产安全会,坚持两个文明一起抓
2)在施工中,认真执行有关技术规范、验收规范和标准,为实现优质工程而努力
项目技术负责人:1)负责现场施工的技术管理工作,监督现场人员严格按照国家颁发的施工验收规程进行施工
负责对每个单项工作进行质量和技术上验收,对不符合规范要求的工作要立即制止,并要求限期返
