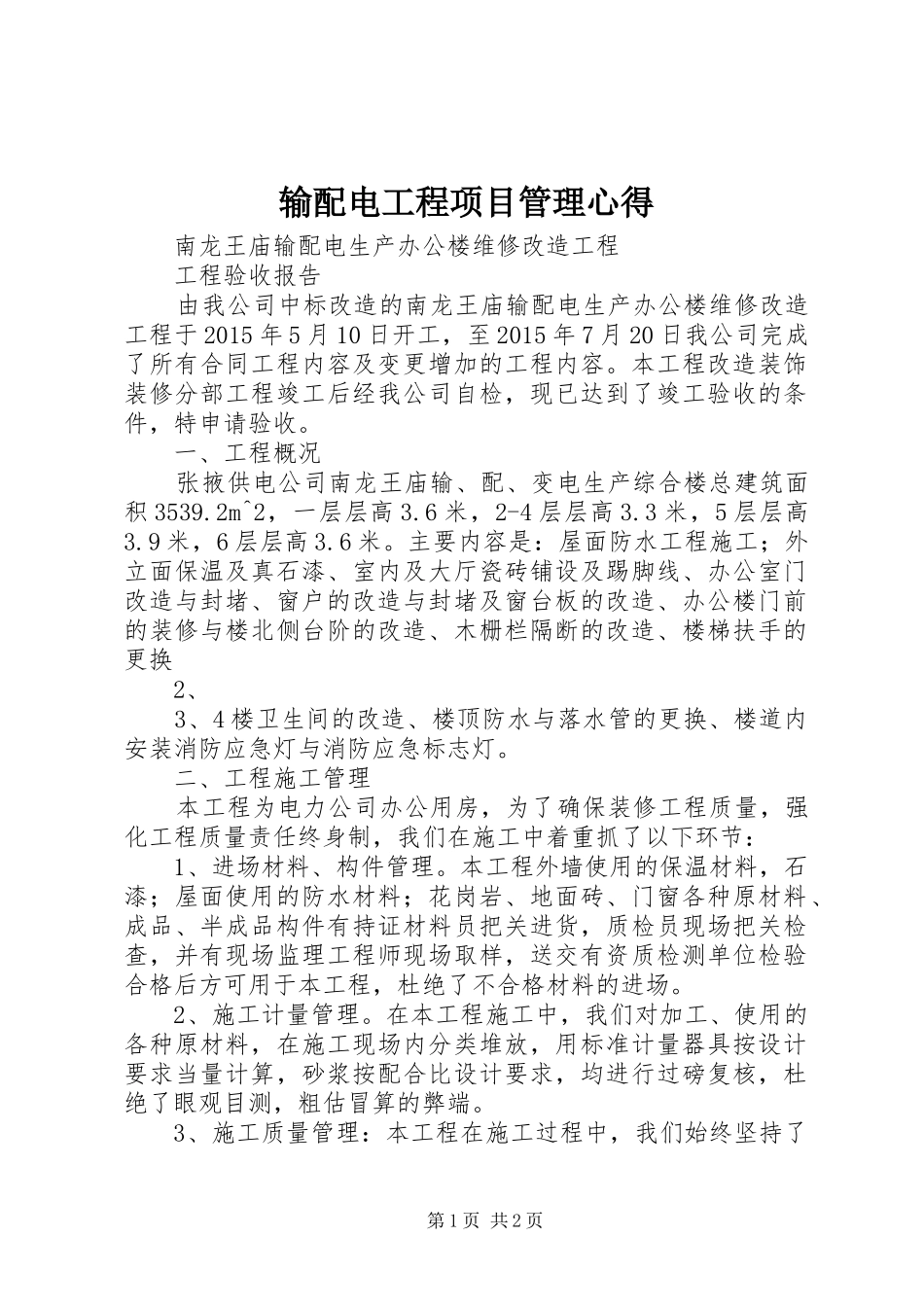

输配电工程项目管理心得南龙王庙输配电生产办公楼维修改造工程工程验收报告由我公司中标改造的南龙王庙输配电生产办公楼维修改造工程于2015年5月10日开工,至2015年7月20日我公司完成了所有合同工程内容及变更增加的工程内容
本工程改造装饰装修分部工程竣工后经我公司自检,现已达到了竣工验收的条件,特申请验收
一、工程概况张掖供电公司南龙王庙输、配、变电生产综合楼总建筑面积3539
2m^2,一层层高3
6米,2-4层层高3
3米,5层层高3
9米,6层层高3
主要内容是:屋面防水工程施工;外立面保温及真石漆、室内及大厅瓷砖铺设及踢脚线、办公室门改造与封堵、窗户的改造与封堵及窗台板的改造、办公楼门前的装修与楼北侧台阶的改造、木栅栏隔断的改造、楼梯扶手的更换2、3、4楼卫生间的改造、楼顶防水与落水管的更换、楼道内安装消防应急灯与消防应急标志灯
二、工程施工管理本工程为电力公司办公用房,为了确保装修工程质量,强化工程质量责任终身制,我们在施工中着重抓了以下环节:1、进场材料、构件管理
本工程外墙使用的保温材料,石漆;屋面使用的防水材料;花岗岩、地面砖、门窗各种原材料、成品、半成品构件有持证材料员把关进货,质检员现场把关检查,并有现场监理工程师现场取样,送交有资质检测单位检验合格后方可用于本工程,杜绝了不合格材料的进场
2、施工计量管理
在本工程施工中,我们对加工、使用的各种原材料,在施工现场内分类堆放,用标准计量器具按设计要求当量计算,砂浆按配合比设计要求,均进行过磅复核,杜绝了眼观目测,粗估冒算的弊端

3、施工质量管理:本工程在施工过程中,我们始终坚持了第1页共2页“质量第一,安全第一”的方针,每一分项工程施工前,均对各专业班组技术人员进行技术交底,严格执行工程质量管理制度,分项、分部隐蔽工程的自检报验和现场监理工程师确认制度,认真落实-12楼3X管道处洞口破损2X门中间合
