项目经理月度报告中国建筑项目管理表格项目经理月度报告表格编号CSCEC-PM-0304项目名称及编码乌海万达广场工程项目运行基本情况项目概况:乌海万达广场项目位于内蒙古自治区乌海市海勃湾区中心,人民路以东,公园路以西
建设单位为:乌海万达广场投资有限公司,监理单位为:广东达安项目管理股份有限公司,住宅区设计单位为:中国电子工程设计院,商业区设计单位为:中国中青国际设计院
规划总用地面积为14
43万平方米,规划总建筑面积为71
71万平方米
其中地上建筑面积56
71万平方米,住宅区地下室建筑面积7
4万平方米,商业地下建筑面积7
6万平方米,地下总建筑面积15万平方米,建筑密度55%,建筑高度99
9m,绿化率10%,地下总停车位2450个
建筑层数,地下:住宅区1层、商业区2层,地上:住宅31F/32F/34F,写字楼23F/24F
工程结构类型:商业区裙房为框架结构,写字楼为框架剪力墙结构;住宅区为剪力墙结构
基础主要形式:筏板基础
开工日期:2013年9月8日,计划竣工日期:2016年4月8日
生产进度:商业区对比月度计划提前完成工期节点,住宅区因劳动力不足,进度滞后;技术:编制并完善施工方案的编制、及时交底,解决施工过程中存在的问题,编制进度计划;物资,根据现场实际进度提前做好材料进场准备工作,能够满足现场要求;经营,根据设计变更能及时办理签证,办理好与业主、分包的各项结算,项目成本受控;安全,组织并参加项目定期的安全生产检查,落实隐患整改、保证生产设备、安全装置、消防设施、防护器材等处于完好状态;质量,做好施工过程中的质量监督工作,并对存在的问题提出意见,并监督整改等

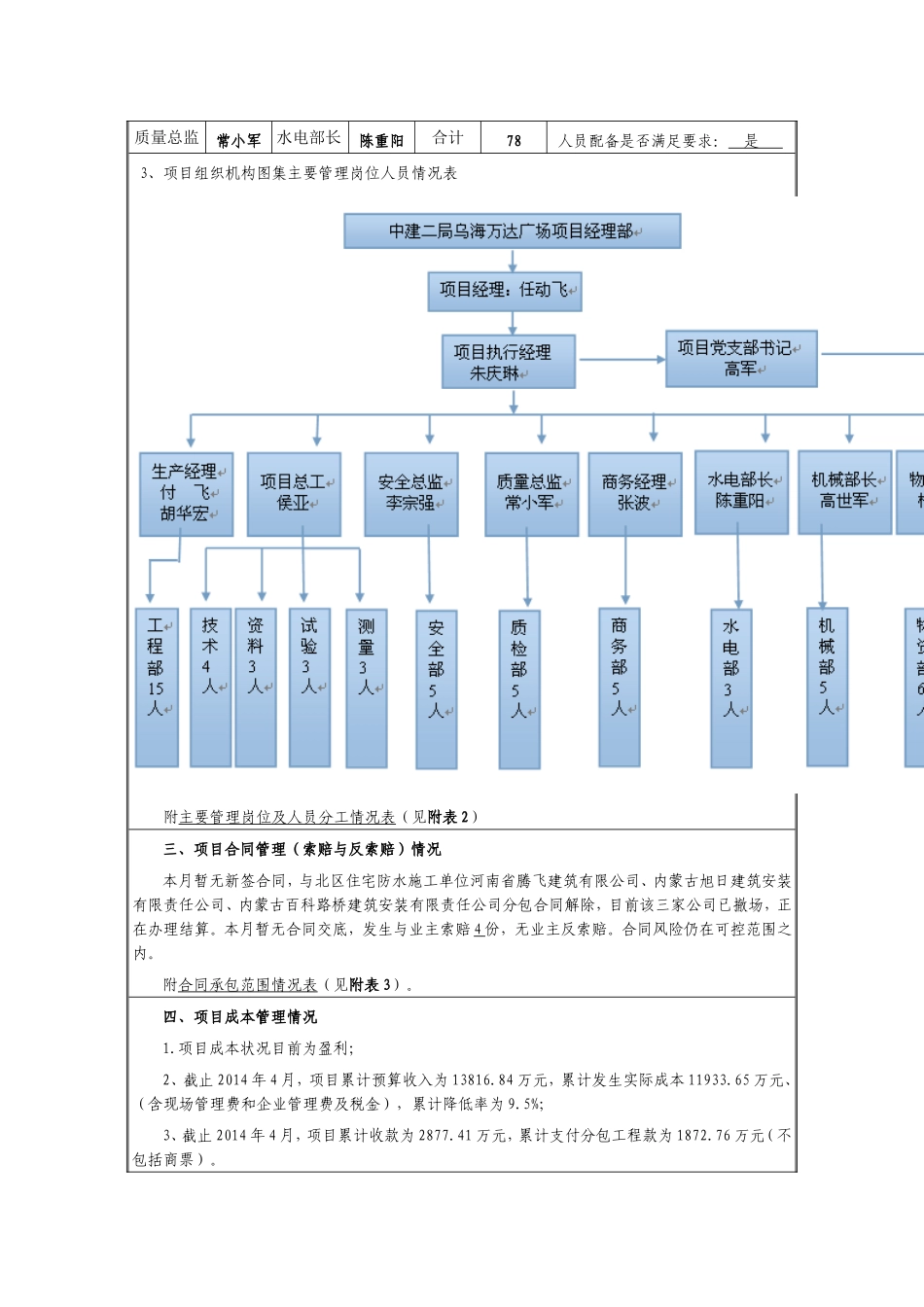

附表1:单位工程信息表报告编号第9次报告本次报告时间2014年4月30日一、产值完成情况单位:万元本月完成产值5130
64本月报业主产值5130本月业主确认产值5130累计完成产值13186
