世图兹空调技术服务(上海)有限公司STULZAirTechnologyandServices(Shanghai)Co
STULZ精密空调安装工程界面及技术规范(风冷型)世图兹空调技术服务(上海)有限公司STULZAirTechnologyandServices(Shanghai)Co

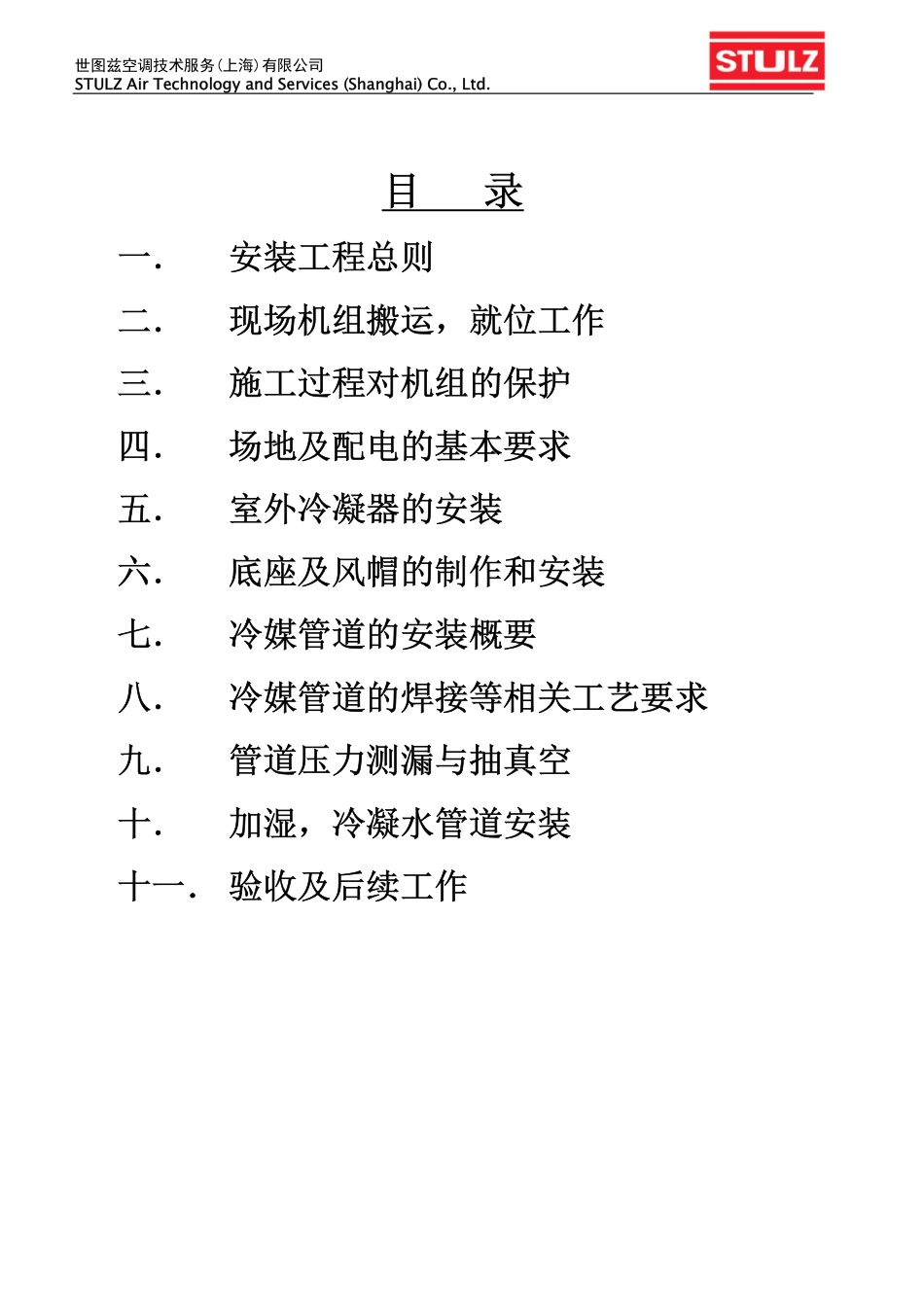

目录一.安装工程总则二.现场机组搬运,就位工作三.施工过程对机组的保护四.场地及配电的基本要求五.室外冷凝器的安装六.底座及风帽的制作和安装七.冷媒管道的安装概要八.冷媒管道的焊接等相关工艺要求九.管道压力测漏与抽真空十.加湿,冷凝水管道安装十一.验收及后续工作世图兹空调技术服务(上海)有限公司STULZAirTechnologyandServices(Shanghai)Co

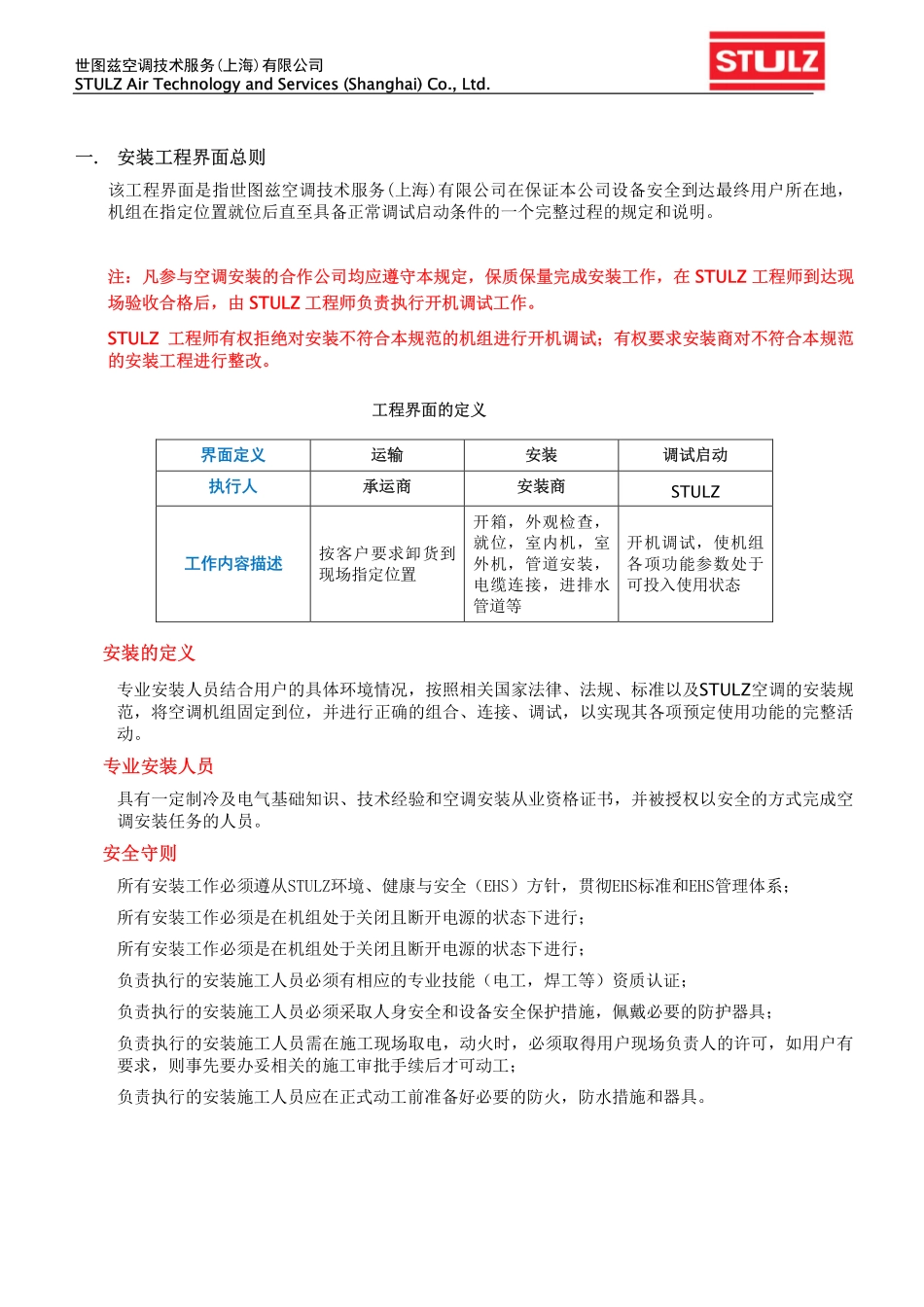

安装工程界面总则该工程界面是指世图兹空调技术服务(上海)有限公司在保证本公司设备安全到达最终用户所在地,机组在指定位置就位后直至具备正常调试启动条件的一个完整过程的规定和说明
注:凡参与空调安装的合作公司均应遵守本规定,保质保量完成安装工作,在STULZ工程师到达现场验收合格后,由STULZ工程师负责执行开机调试工作
STULZ工程师有权拒绝对安装不符合本规范的机组进行开机调试;有权要求安装商对不符合本规范的安装工程进行整改
工程界面的定义界面定义运输安装调试启动执行人承运商安装商STULZ工作内容描述按客户要求卸货到现场指定位置开箱,外观检查,就位,室内机,室外机,管道安装,电缆连接,进排水管道等开机调试,使机组各项功能参数处于可投入使用状态安装的定义专业安装人员结合用户的具体环境情况,按照相关国家法律、法规、标准以及STULZ空调的安装规范,将空调机组固定到位,并进行正确的组合、连接、调试,以实现其各项预定使用功能的完整活动
专业安装人员具有一定制冷及电气基础知识、技术经验和空调安装
