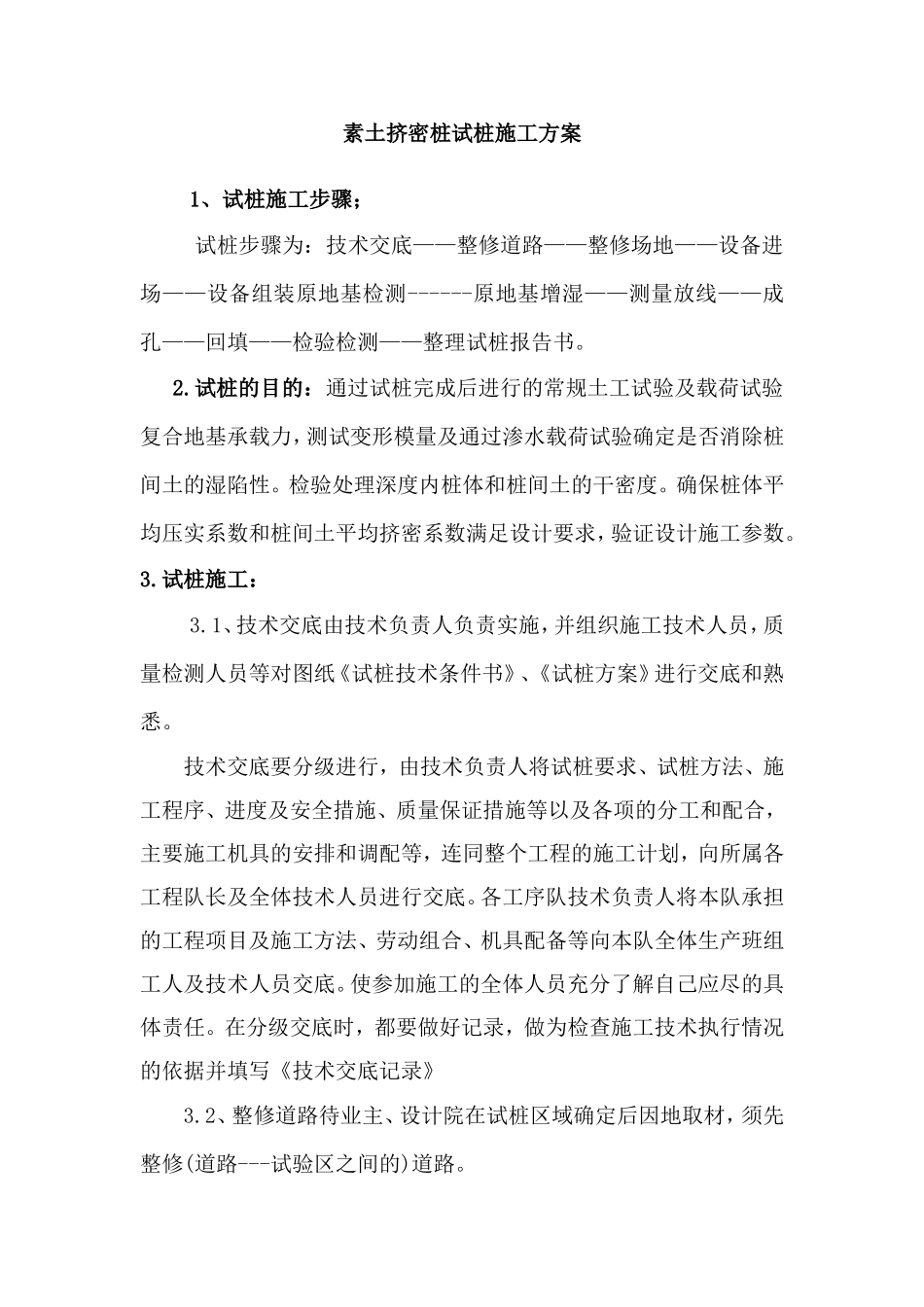

素土挤密桩试桩施工方案1、试桩施工步骤;试桩步骤为:技术交底——整修道路——整修场地——设备进场——设备组装原地基检测------原地基增湿——测量放线——成孔——回填——检验检测——整理试桩报告书
试桩的目的:通过试桩完成后进行的常规土工试验及载荷试验复合地基承载力,测试变形模量及通过渗水载荷试验确定是否消除桩间土的湿陷性
检验处理深度内桩体和桩间土的干密度
确保桩体平均压实系数和桩间土平均挤密系数满足设计要求,验证设计施工参数
试桩施工:3
1、技术交底由技术负责人负责实施,并组织施工技术人员,质量检测人员等对图纸《试桩技术条件书》、《试桩方案》进行交底和熟悉
技术交底要分级进行,由技术负责人将试桩要求、试桩方法、施工程序、进度及安全措施、质量保证措施等以及各项的分工和配合,主要施工机具的安排和调配等,连同整个工程的施工计划,向所属各工程队长及全体技术人员进行交底
各工序队技术负责人将本队承担的工程项目及施工方法、劳动组合、机具配备等向本队全体生产班组工人及技术人员交底
使参加施工的全体人员充分了解自己应尽的具体责任
在分级交底时,都要做好记录,做为检查施工技术执行情况的依据并填写《技术交底记录》3
2、整修道路待业主、设计院在试桩区域确定后因地取材,须先整修(道路---试验区之间的)道路

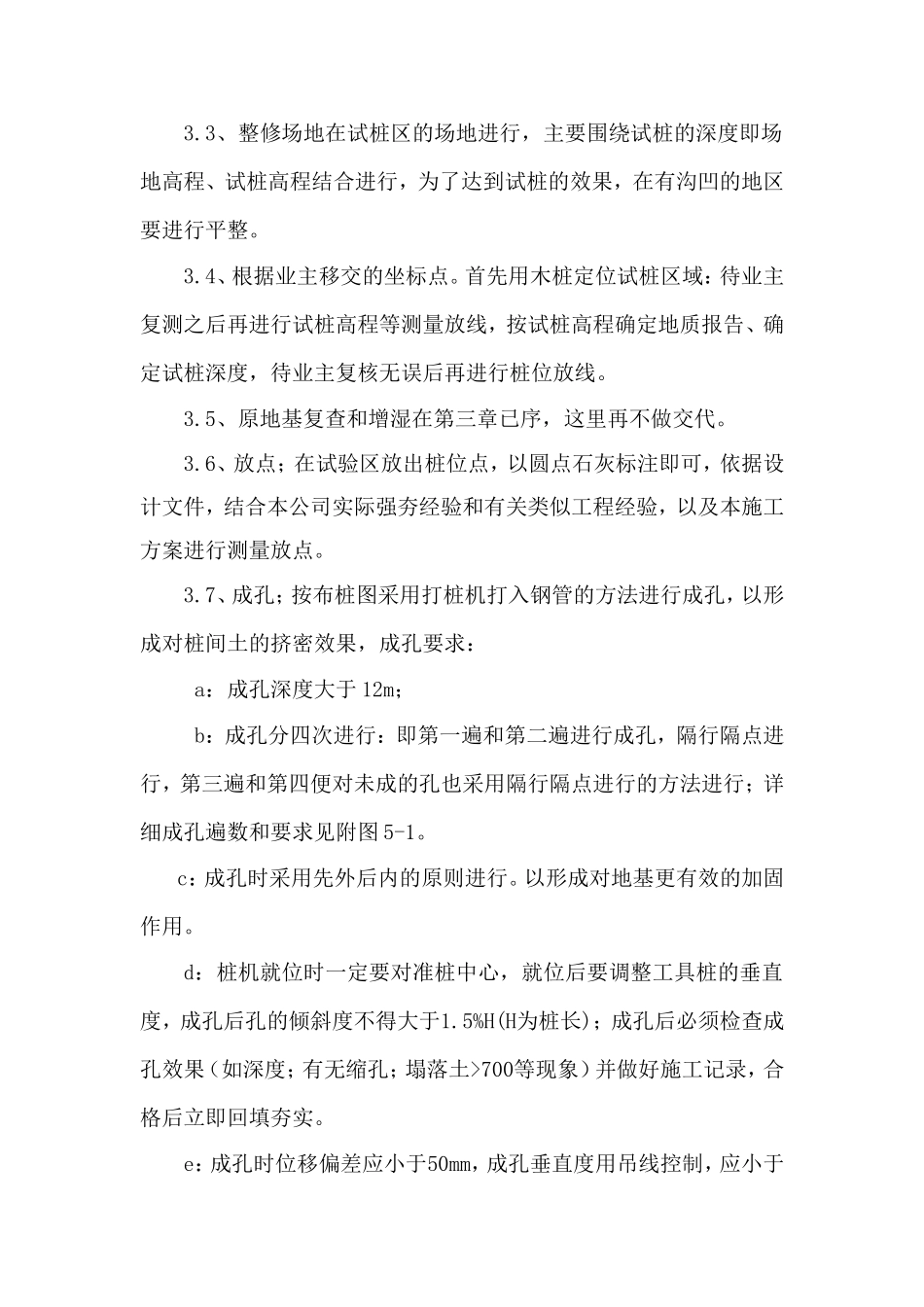

3、整修场地在试桩区的场地进行,主要围绕试桩的深度即场地高程、试桩高程结合进行,为了达到试桩的效果,在有沟凹的地区要进行平整
4、根据业主移交的坐标点
首先用木桩定位试桩区域:待业主复测之后再进行试桩高程等测量放线,按试桩高程确定地质报告、确定试桩深度,待业主复核无误后再进行桩位放线
5、原地基复查和增湿在第三章已序,这里再不做交代

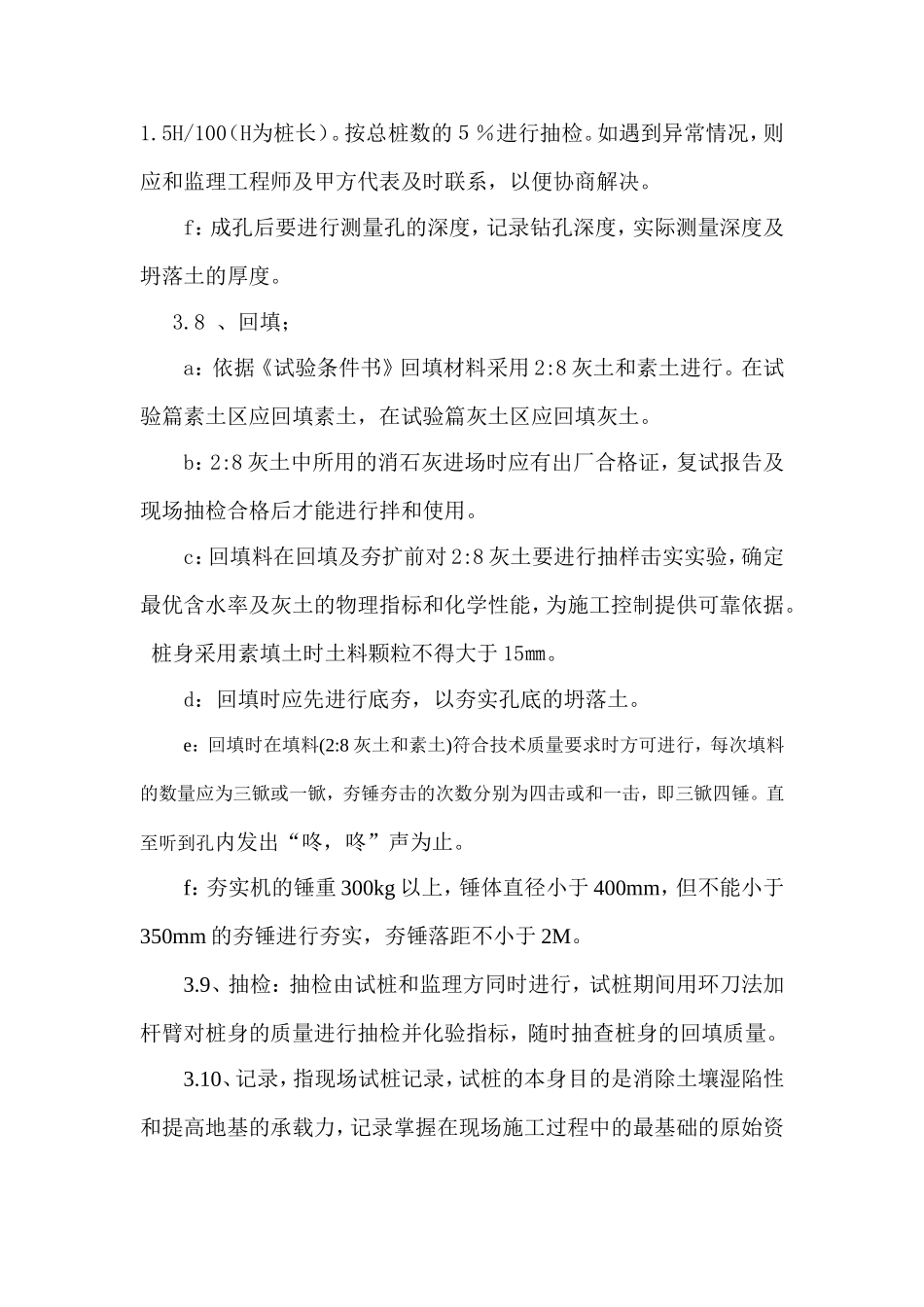

6、放点;在试验区放出桩位点,以圆点石灰标注即可,依据设计文件,结合本公司实际强夯经验和有关类似工程经验,以及本施工方案进行测量
