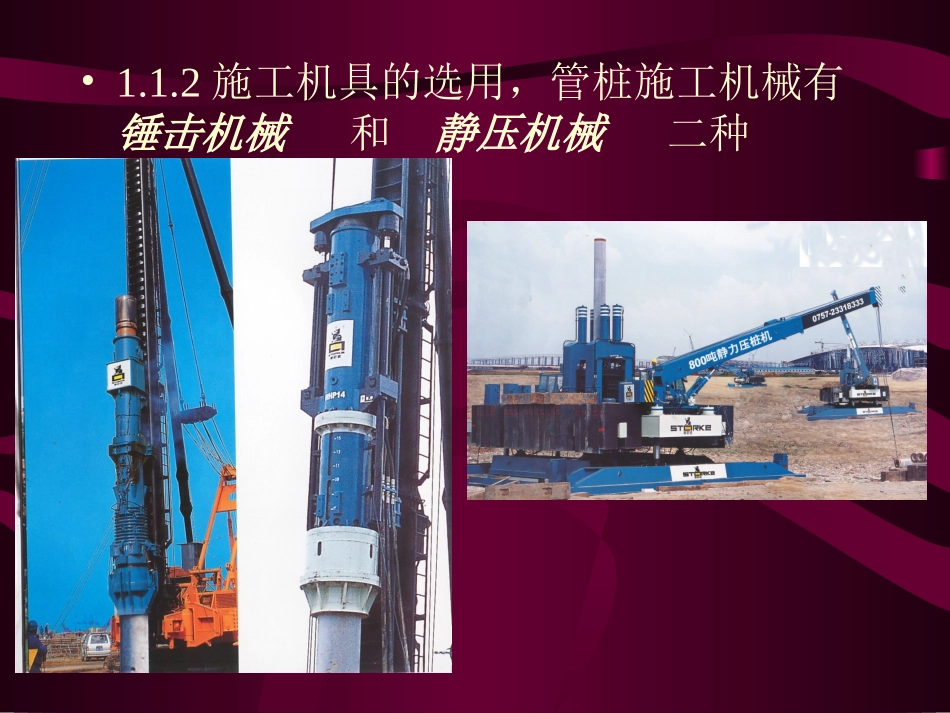

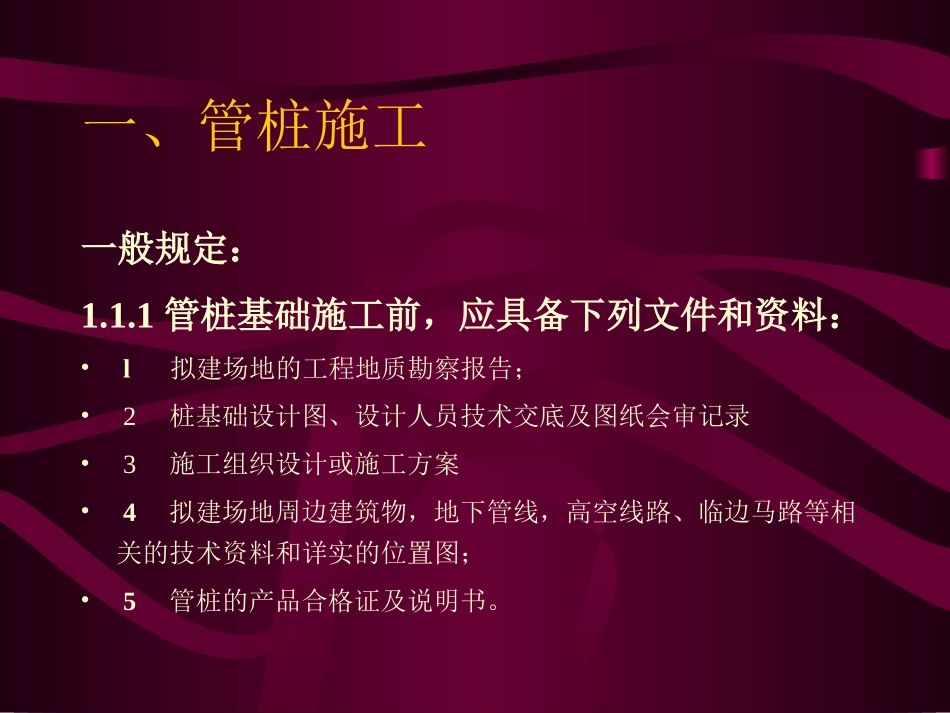

管桩施工与现场服务江苏建华技术部刘大华一、管桩施工一般规定:1.1.1管桩基础施工前,应具备下列文件和资料:•l拟建场地的工程地质勘察报告;•2桩基础设计图、设计人员技术交底及图纸会审记录•3施工组织设计或施工方案•4拟建场地周边建筑物,地下管线,高空线路、临边马路等相关的技术资料和详实的位置图;•5管桩的产品合格证及说明书。•1.1.2施工机具的选用,管桩施工机械有锤击机械和静压机械二种1.锤击法沉桩机械常用有柴油锤打桩机,具体的规格和性能见表锤型锤重(t)202535456072锤的动力性能冲击部分重(t)2.O2.53.54.56.07.2总重(t)4.56.57.29.615.018.0冲击力(kN)20002000~25002500~40004000`50005000~70007000~10000常用冲程(m)1.8~2.3适用的预应力管桩外径(mm)300400400500500~550550~600持力层粘性土、粉土一般进入深度(m)1.0~2.01.5`2.52.0~3.O2.5~3.53.0~4.03.0~5.O静力触深比贯入阻力Ps平均值(MPa)345>5>5>5砂土一般进入深度(m)0.5~1.0O.5~1.51.0~2.01.5~2.52.0~3.02.5`3.5标准贯入击数(N值)15~2520~3030~4040~4545~5050锤的常用控制贯入度(mm/lO击)20~3020~5030~5030~6030~70设计单桩极限承载力(kN)400~1200800`16002500~40003000~50005000~70007000~10000静压法沉桩机械有全液压式静压桩机。按压桩施压方式不同可分为顶压式和抱压式两种,具体的规格和性能见表压机型号性能YZYl20YZY60--180YZY240-280YZY00--360YZY400-460YZY500--600最大压桩力(kN)12001600-18002400-28003000-36004000-46005000-6000适用管桩最小桩径(mm)300300300400400500最大桩径(mm)300400500500550600单桩极限承载力(kN)600-10001000-20001700-30002100-3800800-46003500-5500桩端持力层中密砂层、硬塑的黏土层中密~密实砂层、硬塑~坚硬黏土层、残积土层密实砂层坚硬黏土层、全风化岩层密实砂层、坚硬粘土层、全风化层密实砂层、坚硬黏土层、全风化岩层、强风化岩层密实砂层、坚硬粘土层、全风化岩层、强分化岩石桩端持力层标准贯入度值(N值)15-2020-2520-3530-4030-5030-55穿透中密~密实砂层厚度(m)<1约22-33-45-65~8•2.根据设计图和工程勘察报告及周边环境选择合适的沉桩机械。•3.沉桩机械应有产品合格证书、产品说明书、桩机的施工能力、桩机相关的技术参数以及桩机对施工现场地耐力要求。4.工程桩采用管桩的基坑和有基坑支护施工应符合下列规定:•1)严禁边打桩边开挖基坑;•2)自然放坡的基坑宜在打桩结束后开挖,有围护结构的基坑应在桩基完成后施工围护结构;•3)饱和粘性土、粉土地区的基坑开挖宜在打桩全部完成15天后进行;•4)挖土应分层进行,且桩周土体高差不宜大于1.0m;•5)应注意挖土机械和运土车辆在基坑中对桩的挤推作用而影响桩的质量;•6)开挖基坑应制定合理的施工方案,确定土方开挖顺序,注意保持基坑围护结构和边坡的稳定,并做好监测工作,实施动态管理。1.1.3沉桩顺序应符合下列原则:•1空旷场地沉桩应由中心向四周进行;•2某一侧有需要保护的建(构)筑物或地下管线时,应由该侧向远离该侧的方向进行;•3根据桩型、桩长和桩顶设计标高,宜先深后浅,先长后短,先大后小;•4根据建筑物的设计主次,宜先主后次;•5沉桩机运行线路应经济合理,方便施工。•1.1.4施工用的管桩混凝土应达到100%的设计强度,同时锤击管桩满足混凝土龄期大于14天和静压管桩满足混凝土龄期大于7天的要求。•1.1.5桩端持力层为极软岩-软岩时宜采用封闭型桩尖,桩尖焊接时要连续饱满不渗水,在压入一节桩后宜用C20细石混凝土灌注1.5-2.0米作为封底。如地下水对混凝土有腐蚀性宜采用封闭型桩尖。1.2施工准备•1.2.1认真查阅工程地质勘察报告及设计图,及时勘察施工现场,弄清拟建场地原建(构)筑物基础及底下障碍物的实际情况,弄清地下管线和高空路线现况。•1组织有关单位会审图纸,形成图纸会审记录•2场地完成三通一平、排水畅通,并满足打桩所需的地面承载力;•3处理场内影响管桩施工的高空及地下障碍物;•4编制施工组织设计或管桩施工专项方案;•5设置高程控制点和轴线定位点;•6选定进场的打桩设备,其性能满足设计的技术要求;•7对桩基施工作业人员...
