计价表换算与实例计价表换算与实例•在应用计价表时,要认真地阅读掌握计价表的总说明、各分部工程说明、定额子目的适用范围,已经考虑和没有考虑的因素以及附注说明等
当分项工程的设计要求与定额子目条件完全相符时,则可直接套用定额
•例如:某分项设计,M5砂浆标准砖条基,深1m,可直接套用定额子目3-1

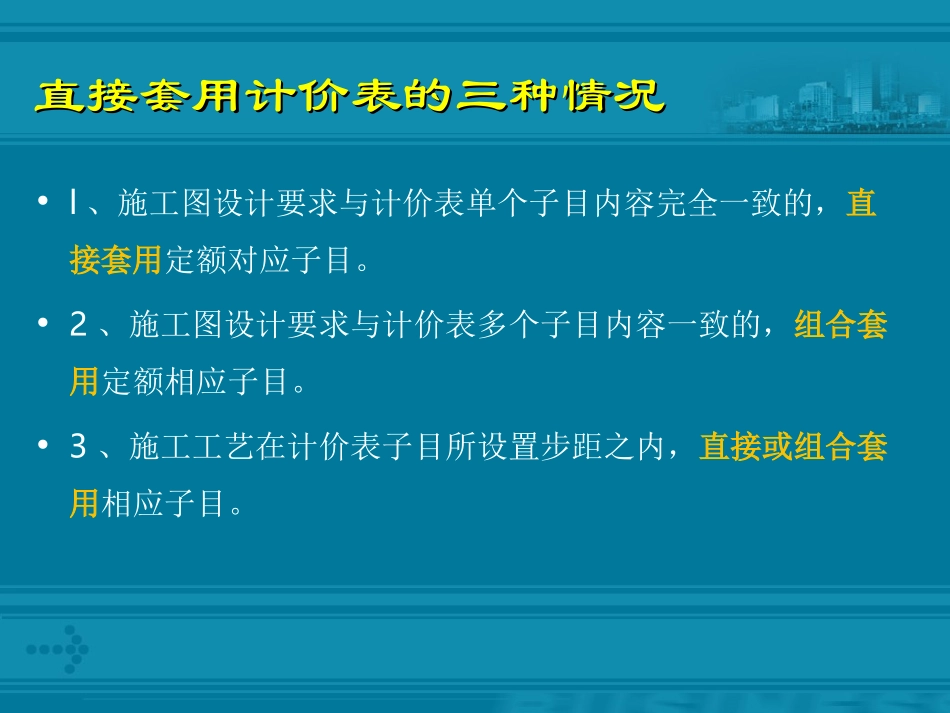

(一)、计价表的直接套用(一)、计价表的直接套用直接套用计价表的三种情况直接套用计价表的三种情况•l、施工图设计要求与计价表单个子目内容完全一致的,直接套用定额对应子目
•2、施工图设计要求与计价表多个子目内容一致的,组合套用定额相应子目
•3、施工工艺在计价表子目所设置步距之内,直接或组合套用相应子目
•【例1】、施工图设计楼面细石砼找平层30厚
【解】:经查计价表没有直接对应的单一子目,但分别有楼面细石砼找平层40厚(12-18)和厚度每增减5厚(12-19),应组合套用此两子目
序号项目名称定额编号单位单价1细石砼找平层30厚[楼面]12-18-12-19×210m282
22•【例2】、某工程天棚抹灰高度为9米,需搭设满堂脚手架
经查,可对应子目满堂脚手架基本层(19-8)和增加层(19-9)
先套用高度8m基本层19-8,再计算增加层是否满足定额子目步距要求(余数>0
6),增加层数=(9-8)/2=0
5,计算结果在0
6以内,故本例无须计算增加层,应仅直接套用基本层子目
序号项目名称定额编号单位单价满堂脚手架9m高19-810m279
12(二)、计价表子目的换算(二)、计价表子目的换算•当设计要求与子目的工程内容、材料规格、施工方法等条件不完全相符时,则不可直接套用子目
可根据编制总说明、分部工程说明等有关规定,在定额规定范围内加以调整换算
•子目换算的实质就是按计价表规定的换算范围、内容和方法,对某些分项工程预算单价的换算
通常只有当设计选用的材料品种和规格同定额有
