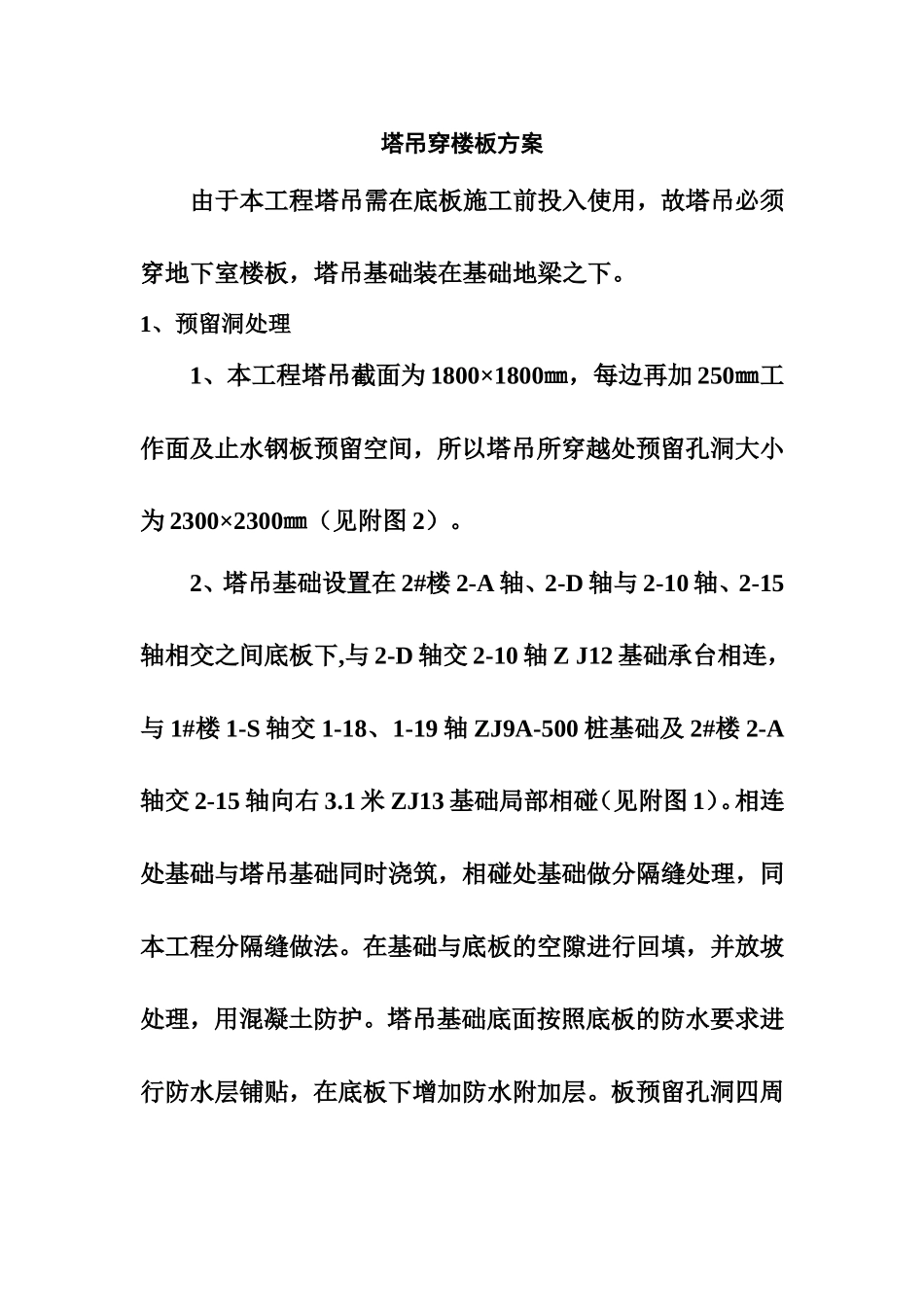

塔吊穿楼板方案由于本工程塔吊需在底板施工前投入使用,故塔吊必须穿地下室楼板,塔吊基础装在基础地梁之下
1、预留洞处理1、本工程塔吊截面为1800×1800㎜,每边再加250㎜工作面及止水钢板预留空间,所以塔吊所穿越处预留孔洞大小为2300×2300㎜(见附图2)
2、塔吊基础设置在2#楼2-A轴、2-D轴与2-10轴、2-15轴相交之间底板下,与2-D轴交2-10轴ZJ12基础承台相连,与1#楼1-S轴交1-18、1-19轴ZJ9A-500桩基础及2#楼2-A轴交2-15轴向右3
1米ZJ13基础局部相碰(见附图1)
相连处基础与塔吊基础同时浇筑,相碰处基础做分隔缝处理,同本工程分隔缝做法
在基础与底板的空隙进行回填,并放坡处理,用混凝土防护
塔吊基础底面按照底板的防水要求进行防水层铺贴,在底板下增加防水附加层

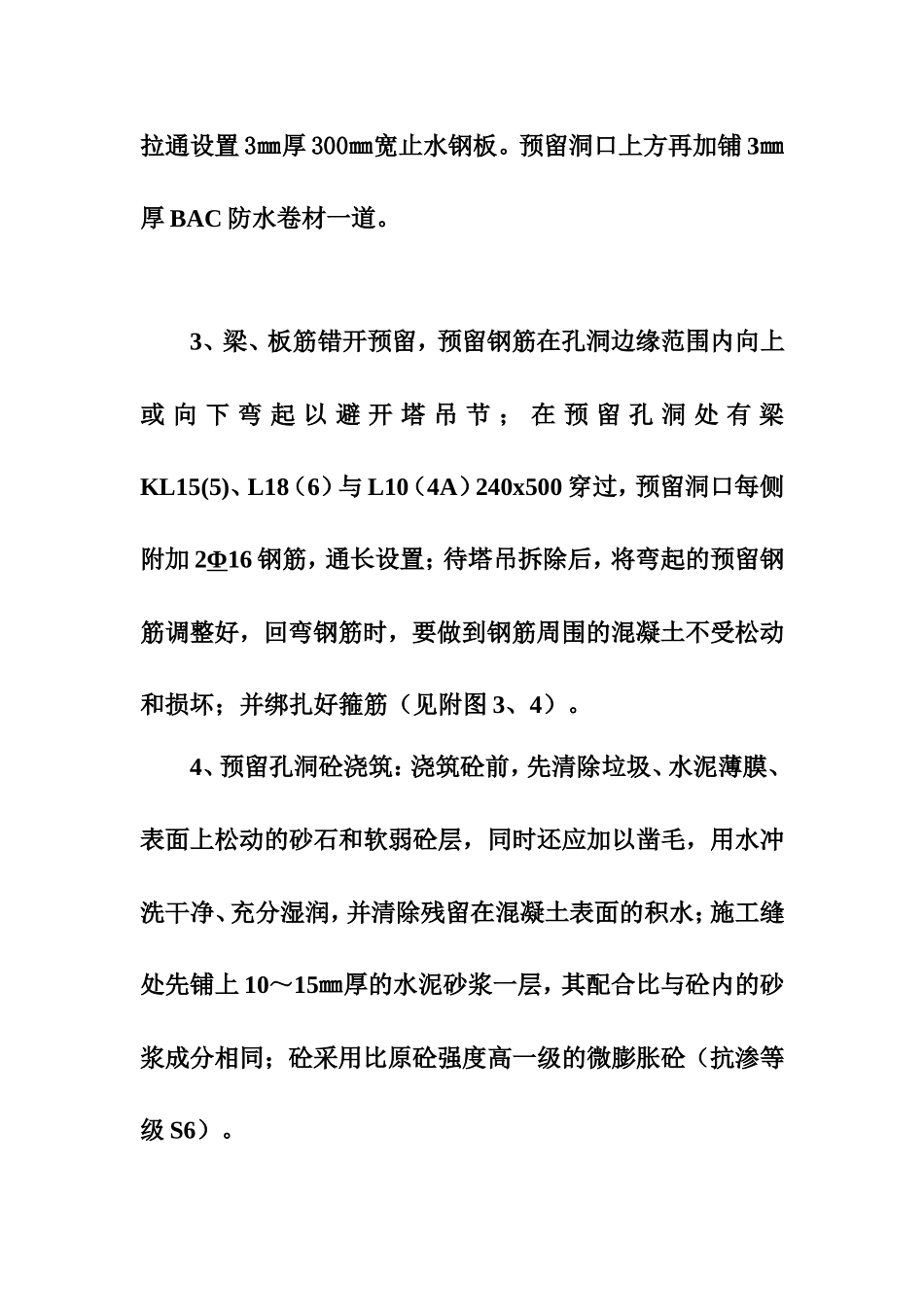

板预留孔洞四周拉通设置3㎜厚300㎜宽止水钢板
预留洞口上方再加铺3㎜厚BAC防水卷材一道
3、梁、板筋错开预留,预留钢筋在孔洞边缘范围内向上或向下弯起以避开塔吊节;在预留孔洞处有梁KL15(5)、L18(6)与L10(4A)240x500穿过,预留洞口每侧附加2Φ16钢筋,通长设置;待塔吊拆除后,将弯起的预留钢筋调整好,回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏;并绑扎好箍筋(见附图3、4)
4、预留孔洞砼浇筑:浇筑砼前,先清除垃圾、水泥薄膜、表面上松动的砂石和软弱砼层,同时还应加以凿毛,用水冲洗干净、充分湿润,并清除残留在混凝土表面的积水;施工缝处先铺上10~15㎜厚的水泥砂浆一层,其配合比与砼内的砂浆成分相同;砼采用比原砼强度高一级的微膨胀砼(抗渗等级S6)
5、支撑措施预留孔洞封闭前,梁、板模板的支撑不得拆除,同时后浇带跨内不得施加其他荷载,例如放置施工设备、堆放施工材料等,以保证结构安全
6、后浇带部位的钢筋处理1、钢筋表面必须清理干净,无混凝土浆、
