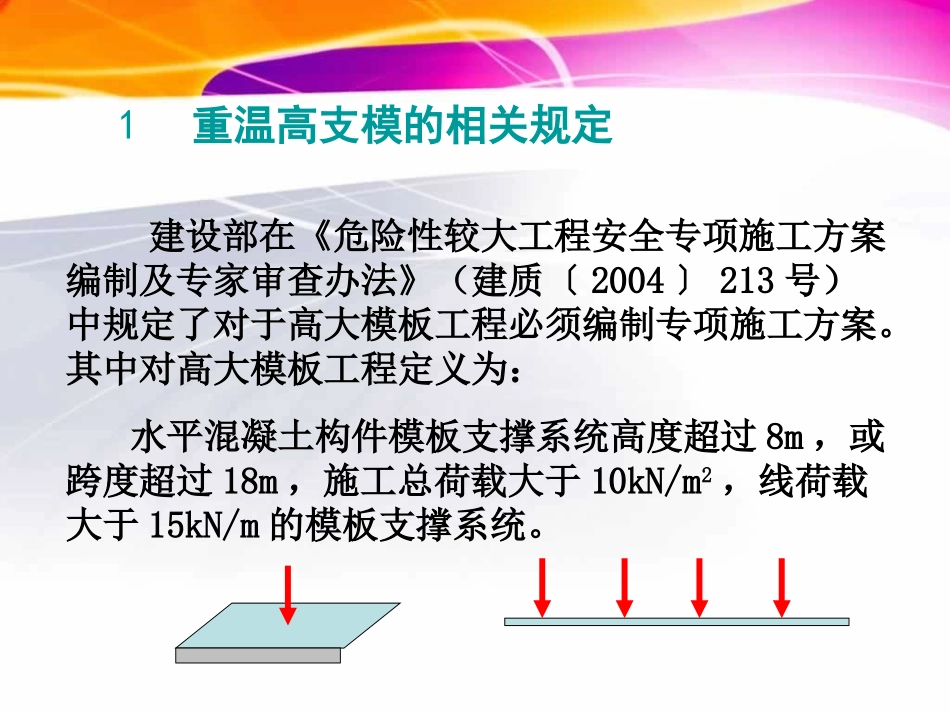

高支模安全技术教材继续教育专题培训南通建工集团股份有限公司演讲人:母长云高高高高高高高高高高高高高高1重温高支模的相关规定2认识几种经典高支模坍塌模式3如何编制高大支模施工专项方案4保证高大支模架安全的几项技巧1重温高支模的相关规定建设部在《危险性较大工程安全专项施工方案编制及专家审查办法》(建质〔2004〕213号)中规定了对于高大模板工程必须编制专项施工方案
其中对高大模板工程定义为:水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于10kN/m2,线荷载大于15kN/m的模板支撑系统
2008年6月27日15时左右,由常州阳湖工程建设有限公司施工、常州阳湖建设监理有限公司监理的常州市武进区湖塘镇长虹村虹北消费品综合市场工地,发生高支模架坍塌的较大建筑施工事故,造成5人死亡,11人不同程度受伤
据了解,该市场的甲方为武进区湖塘镇政府,建筑面积约4000平方米,在建4层,高约20米,工程于2007年11月20日开工
事故初步原因为该工程施工方常州阳湖工程建设有限公司组织人员在约20米高的楼面进行混凝土施工时,东北角支模架突然发生坍塌所致,倒塌面积约80平方米
对于事故原因,有工人认为认为可能是因为楼顶浇注点过高,下面的支模架钢管无法支撑已浇注的混凝土重量
2008年6月30日下午2点多钟,海口大同路有一正在建设的建筑部分楼板坍塌,所幸无人受伤
海口市建设局有关负责人表示,他们会指示质量安全监督站负责人前往现场调查
这个工程是海南电网海口供电公司调度综合楼工程,施工单位是海南省第六建筑工程公司,工程总造价6100万元
目前,该建筑三楼顶部部分坍塌,很多钢筋都被折弯,而旁边还有多名工人正在施工
对于海口市大同路一在建工地大楼模板坍塌事件,经省质量安全监督总站与施工、监理等单位人员组成调查组,勘查坍塌事故现场
调查结果显示,施工
