�隧道/地下工程�收稿日期:2010-04-06;修回日期:2010-07-19作者简介:孙立功(1964�),男,教授,1986年毕业于兰州铁道学院铁道工程专业,E�mai:lligongsun2997@126

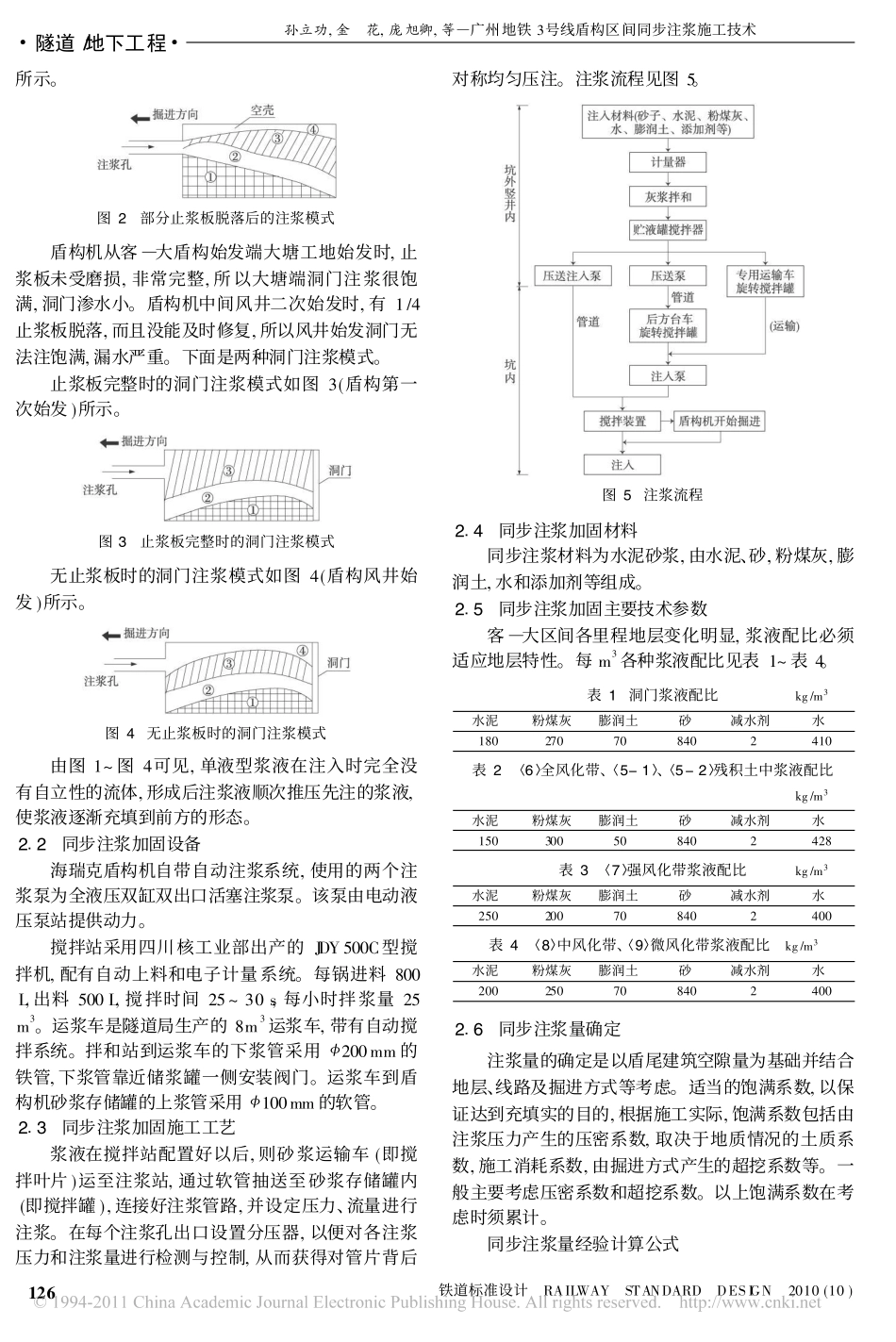

广州地铁3号线盾构区间同步注浆施工技术孙立功,金�花,庞旭卿,郭亚宇(陕西铁路工程职业技术学院,陕西渭南�714000)摘�要:在盾构施工中,基于刀盘开挖直径与盾构管片外径间存在空隙、地质条件、地下水、隧道埋深、掘进模式等因素的影响,易造成地层变形、管片错台、隧道漏水等不良现象,因此要对管片背后的空隙选择合理的注浆材料进行充填
以广州地铁3号线客�大盾构区间的施工实际情况为背景,对盾构施工中的同步注浆技术进行总结分析
关键词:盾构区间;同步注浆;施工技术中图分类号:U455�43��文献标识码:B文章编号:1004-2954(2010)10-0125-031�工程概况广州地铁3号线客�大区间采用两条分离式的单线盾构隧道,单线长度1484m,两线间距15�2~11�2m,隧道纵断面埋深9~37m
混凝土管片衬砌,管片外径6000mm,内径5400mm,厚度300mm,宽度1500mm,环间采用错缝拼装
1台盾构机施工,盾构机长8325mm,刀盘直径6280mm,盾尾直径6230mm
该隧道主要穿越�7�岩石强风化带、�8�岩石中风化带、�9�岩石微风化带,岩性为泥质粉砂岩、�6�岩石全风化带;局部穿越�5-1�可塑或稍密状残积土、�5-2�硬塑或中密状残积土
隧道上方主要为中风化、强风化、残积层
通过地层属较软地层,岩质较均一,有一定自稳能力,但节理裂隙较发育,局部易碎裂坍塌
本区间下穿建筑物共150栋,房屋层数多为2~9层,以天然基础为主;有少量的高层,桩较长

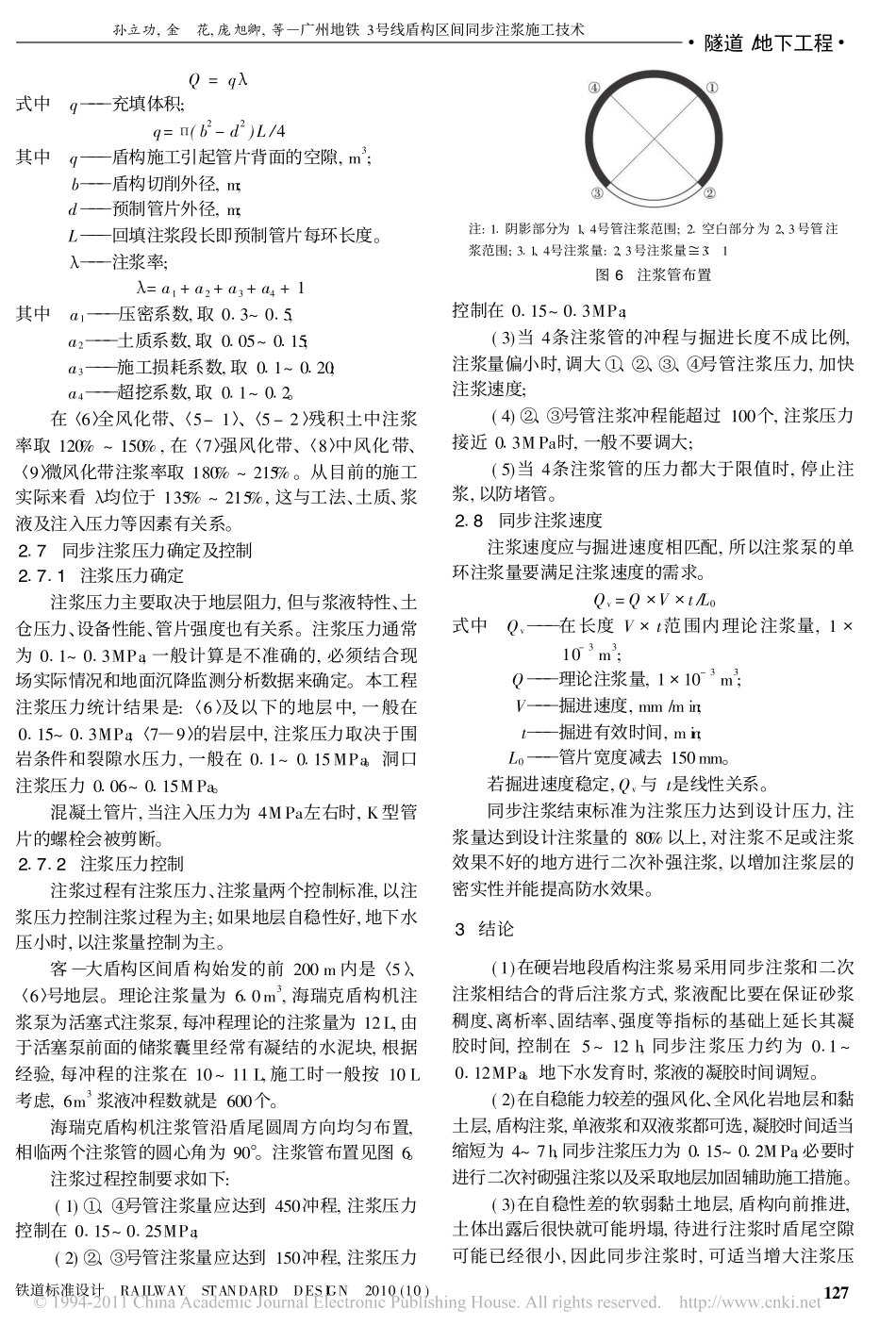

2�盾构施工同步注浆技术本标段采用1台海瑞克土压平衡盾构机进行施工
根据区间地质情况、地面建筑、
