技术交底书长城汽车股份有限公司徐水项目一期涂装车间(1-23轴)土建工程编号:XSTG---009工程名称长城试车场一期涂装车间工程施工位置涂装车间(1-23轴)交底者接收者复核者日期2011.6
29交底内容:基础梁后浇带施工结构尺寸:基础梁后浇带位置的留设基础梁后浇筑带的留设位置按设计的要求进行留设,宽度800mm,待主体结构施工完毕后浇筑混凝土
基础梁后浇带位置:①
J-K轴/1轴,距K轴2m;②
A-B轴/1轴,距A轴2m;③
G-H轴/2轴,距H轴3m;④
K轴/6-7轴,距7轴2m;⑤

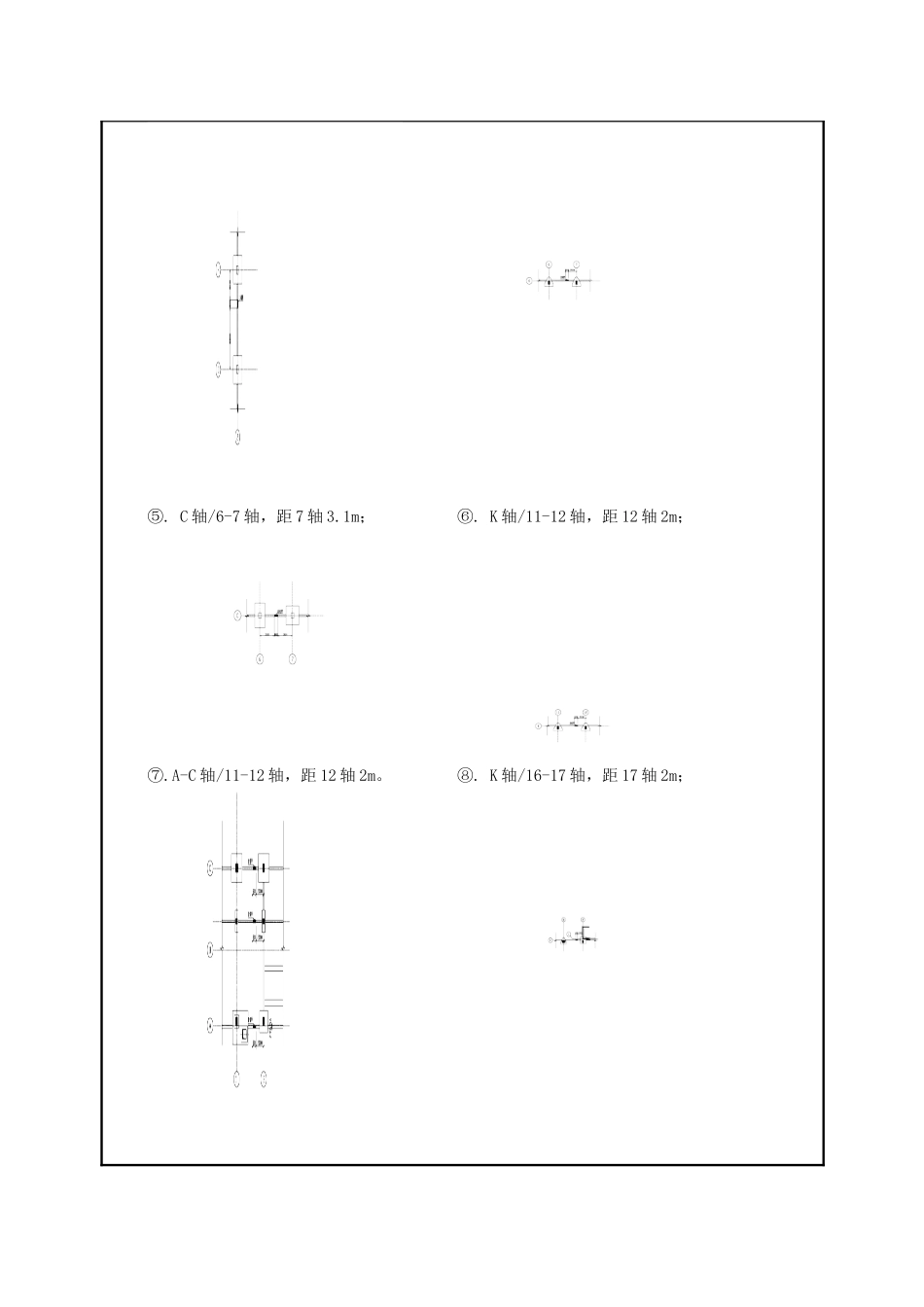

C轴/6-7轴,距7轴3
K轴/11-12轴,距12轴2m;⑦
A-C轴/11-12轴,距12轴2m

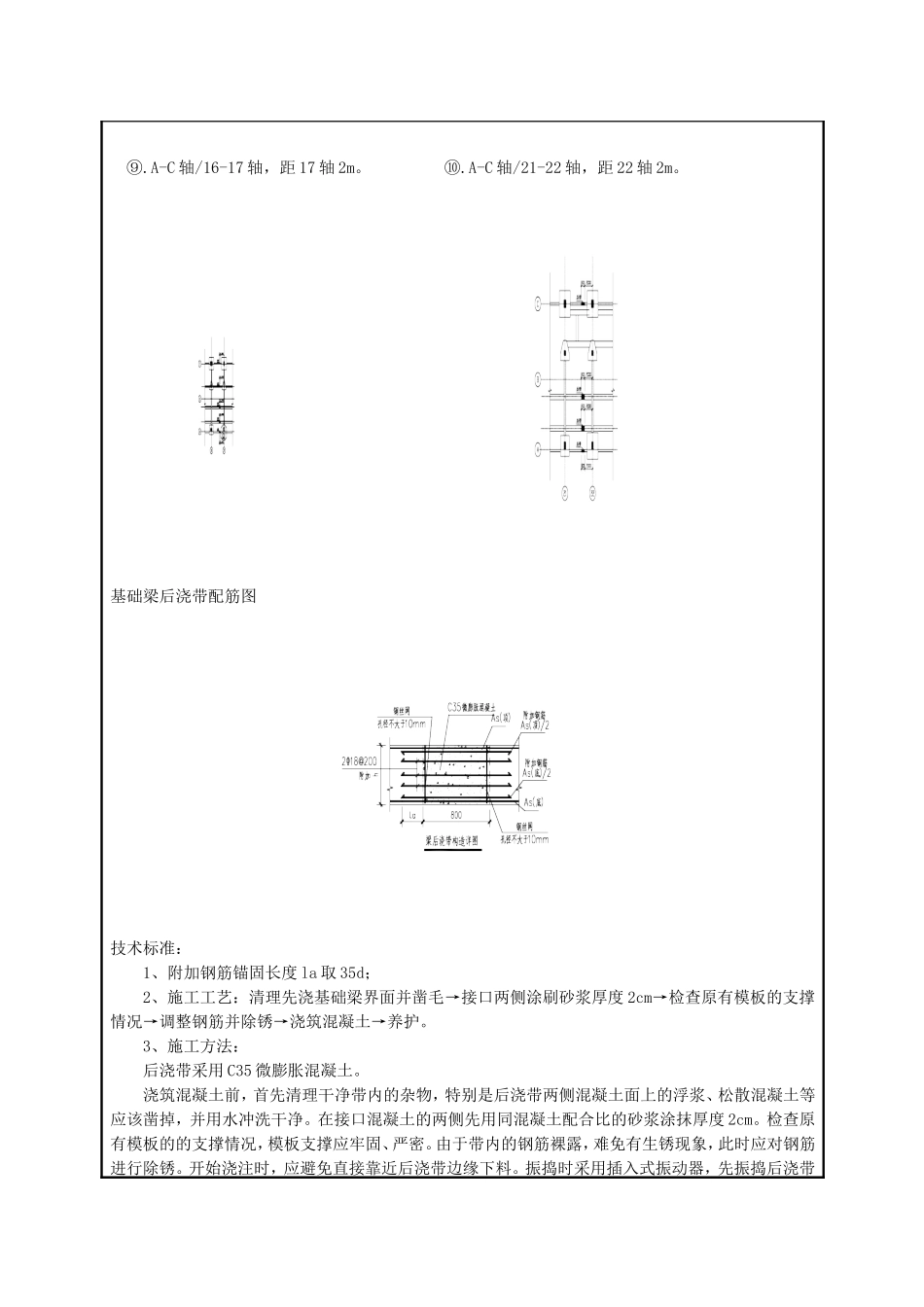

K轴/16-17轴,距17轴2m;⑨
A-C轴/16-17轴,距17轴2m
A-C轴/21-22轴,距22轴2m
基础梁后浇带配筋图技术标准:1、附加钢筋锚固长度la取35d;2、施工工艺:清理先浇基础梁界面并凿毛→接口两侧涂刷砂浆厚度2cm→检查原有模板的支撑情况→调整钢筋并除锈→浇筑混凝土→养护
3、施工方法:后浇带采用C35微膨胀混凝土
浇筑混凝土前,首先清理干净带内的杂物,特别是后浇带两侧混凝土面上的浮浆、松散混凝土等应该凿掉,并用水冲洗干净
在接口混凝土的两侧先用同混凝土配合比的砂浆涂抹厚度2cm
检查原有模板的的支撑情况,模板支撑应牢固、严密
由于带内的钢筋裸露,难免有生锈现象,此时应对钢筋进行除锈
开始浇注时,应避免直接靠近后浇带边缘下料
振捣时采用插入式振动器,先振捣后浇带中心,再逐步向后浇带边缘推进,并距边缘80~100mm处停止,一定要掌握好振捣时间,使其紧密结合
混凝土浇筑后12h时应进行浇水并覆盖养护,养护时间不少于14天
质量要求:1、后浇带混凝土采用比原构件混凝土强度等级提高一级的C35微膨胀混凝土,抗渗等级与原构件相同
2、基础梁后
