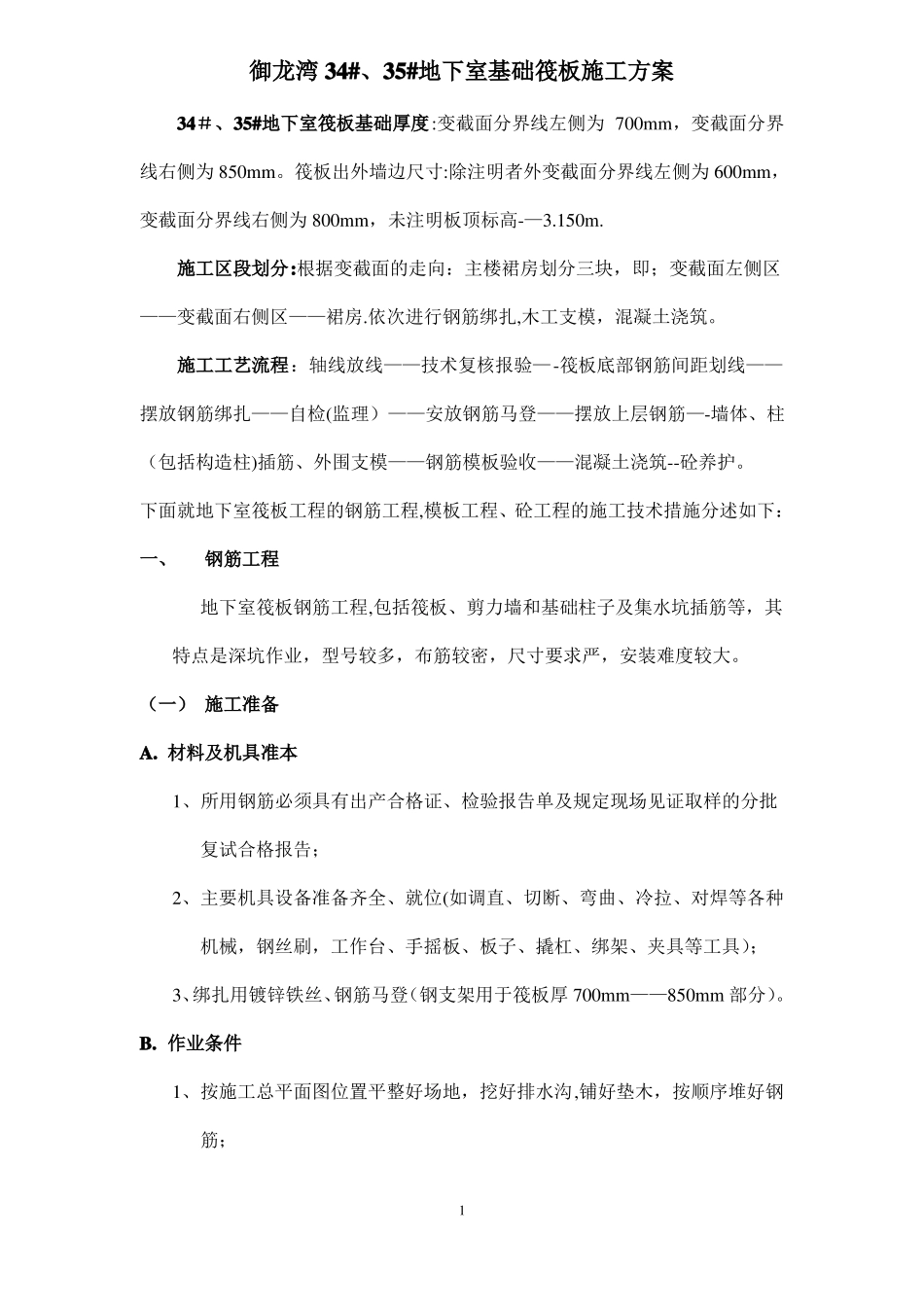

御龙湾34#、35#地下室基础筏板施工方案34#、35#地下室筏板基础厚度:变截面分界线左侧为700mm,变截面分界线右侧为850mm
筏板出外墙边尺寸:除注明者外变截面分界线左侧为600mm,变截面分界线右侧为800mm,未注明板顶标高-—3
施工区段划分:根据变截面的走向:主楼裙房划分三块,即;变截面左侧区——变截面右侧区——裙房
依次进行钢筋绑扎,木工支模,混凝土浇筑
施工工艺流程:轴线放线——技术复核报验—-筏板底部钢筋间距划线——摆放钢筋绑扎——自检(监理)——安放钢筋马登——摆放上层钢筋—-墙体、柱(包括构造柱)插筋、外围支模——钢筋模板验收——混凝土浇筑--砼养护
下面就地下室筏板工程的钢筋工程,模板工程、砼工程的施工技术措施分述如下:一、钢筋工程地下室筏板钢筋工程,包括筏板、剪力墙和基础柱子及集水坑插筋等,其特点是深坑作业,型号较多,布筋较密,尺寸要求严,安装难度较大

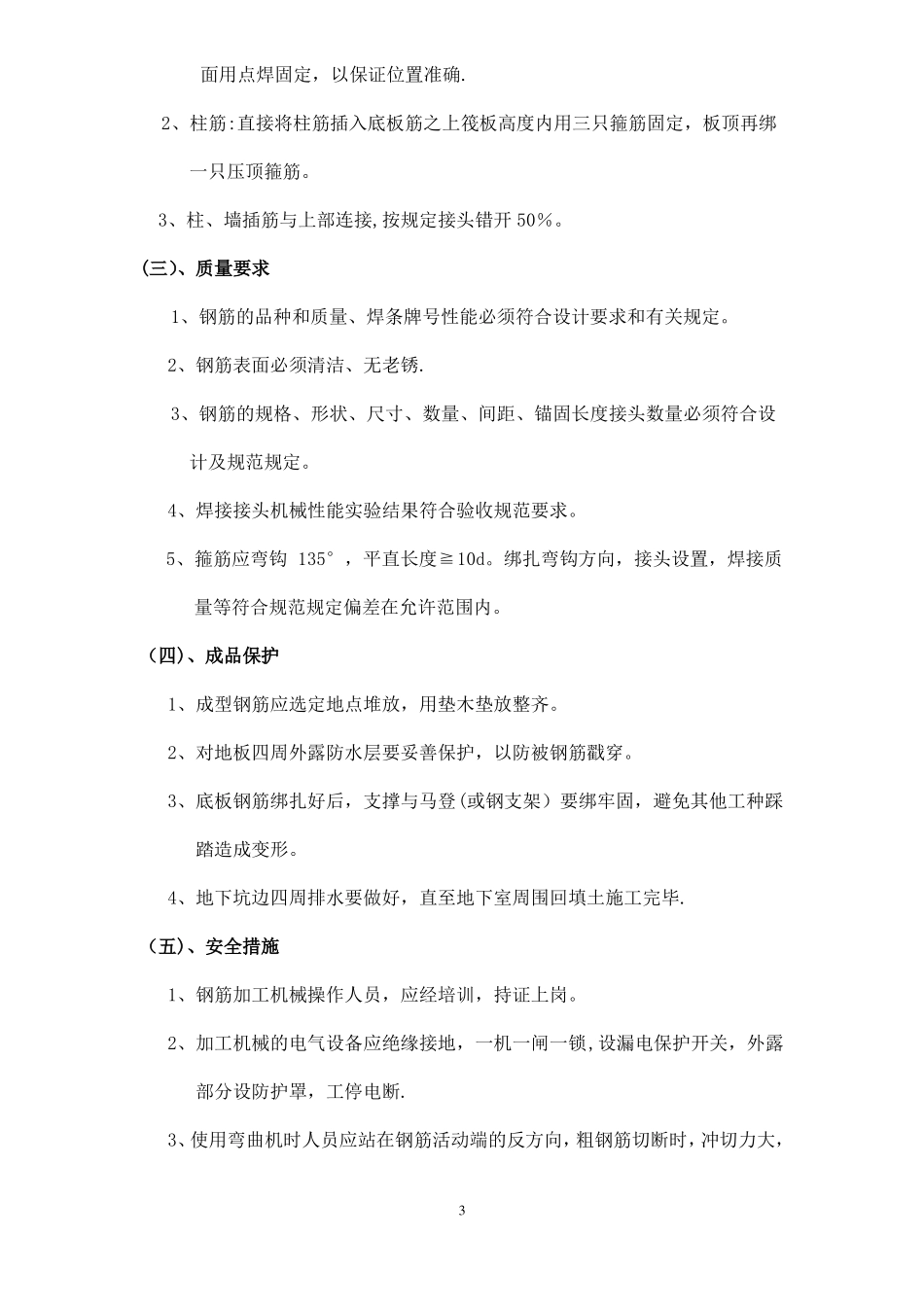

(一)施工准备A
材料及机具准本1、所用钢筋必须具有出产合格证、检验报告单及规定现场见证取样的分批复试合格报告;2、主要机具设备准备齐全、就位(如调直、切断、弯曲、冷拉、对焊等各种机械,钢丝刷,工作台、手摇板、板子、撬杠、绑架、夹具等工具);3、绑扎用镀锌铁丝、钢筋马登(钢支架用于筏板厚700mm——850mm部分)
作业条件1、按施工总平面图位置平整好场地,挖好排水沟,铺好垫木,按顺序堆好钢筋;12、核对好半成品钢筋,必须熟悉施工图纸,规范细致核对钢筋规格、型号、形状、数量、锚固搭接长度与配料单是否相等;3、半成品钢筋按规定挂牌标示分类、堆放整齐;4、清理好地下室垫层、复核轴线、标高、在垫层上弹好墙、柱、门窗洞口等位置线;5、支设筏板洞边模板,做好四周排水,确定钢筋分段绑扎顺序

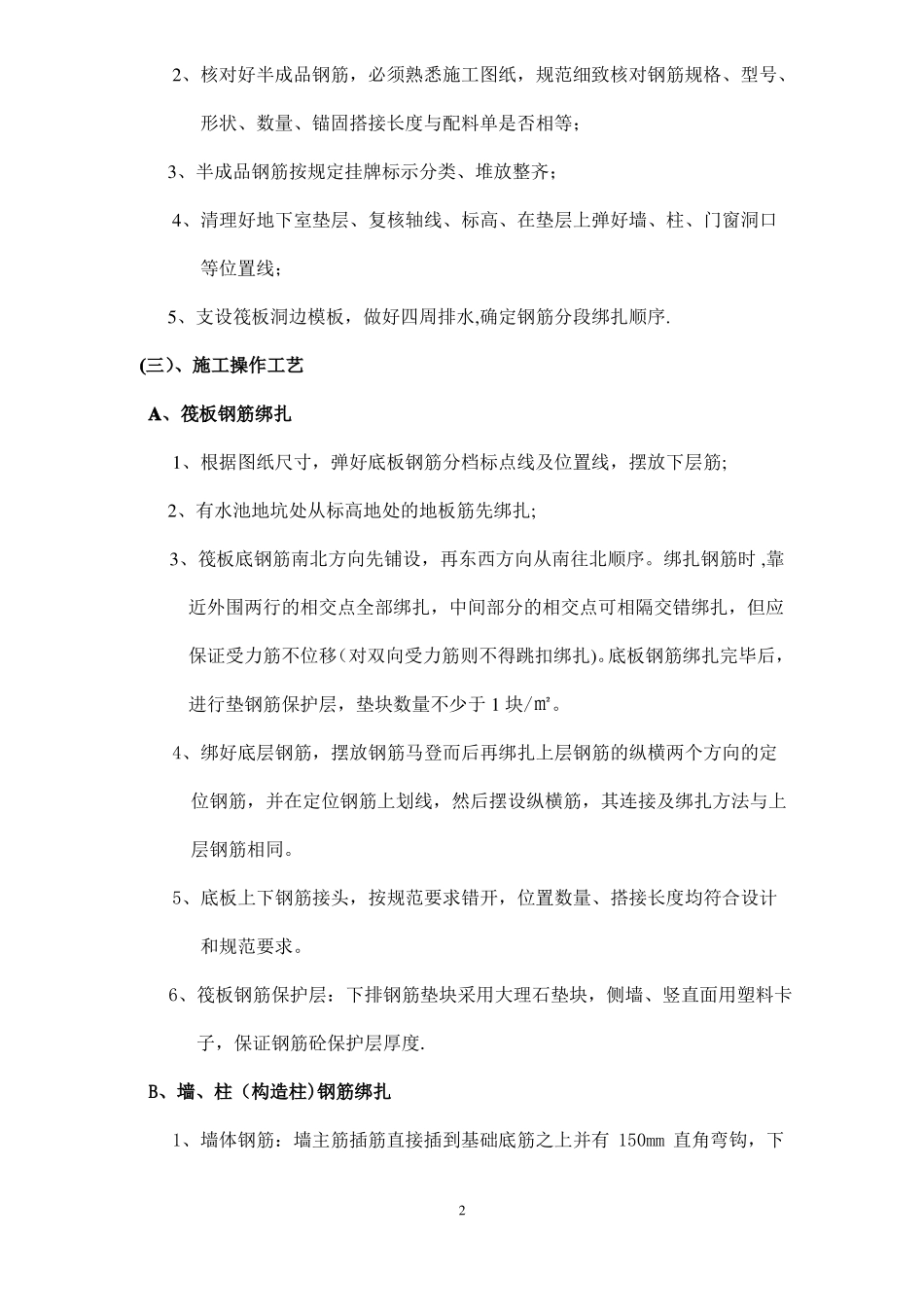

(三)、施工操作工艺A、筏板钢筋绑扎1、根据图纸尺寸,弹好底板钢筋分档标点线及位置线,摆放下层筋;2
