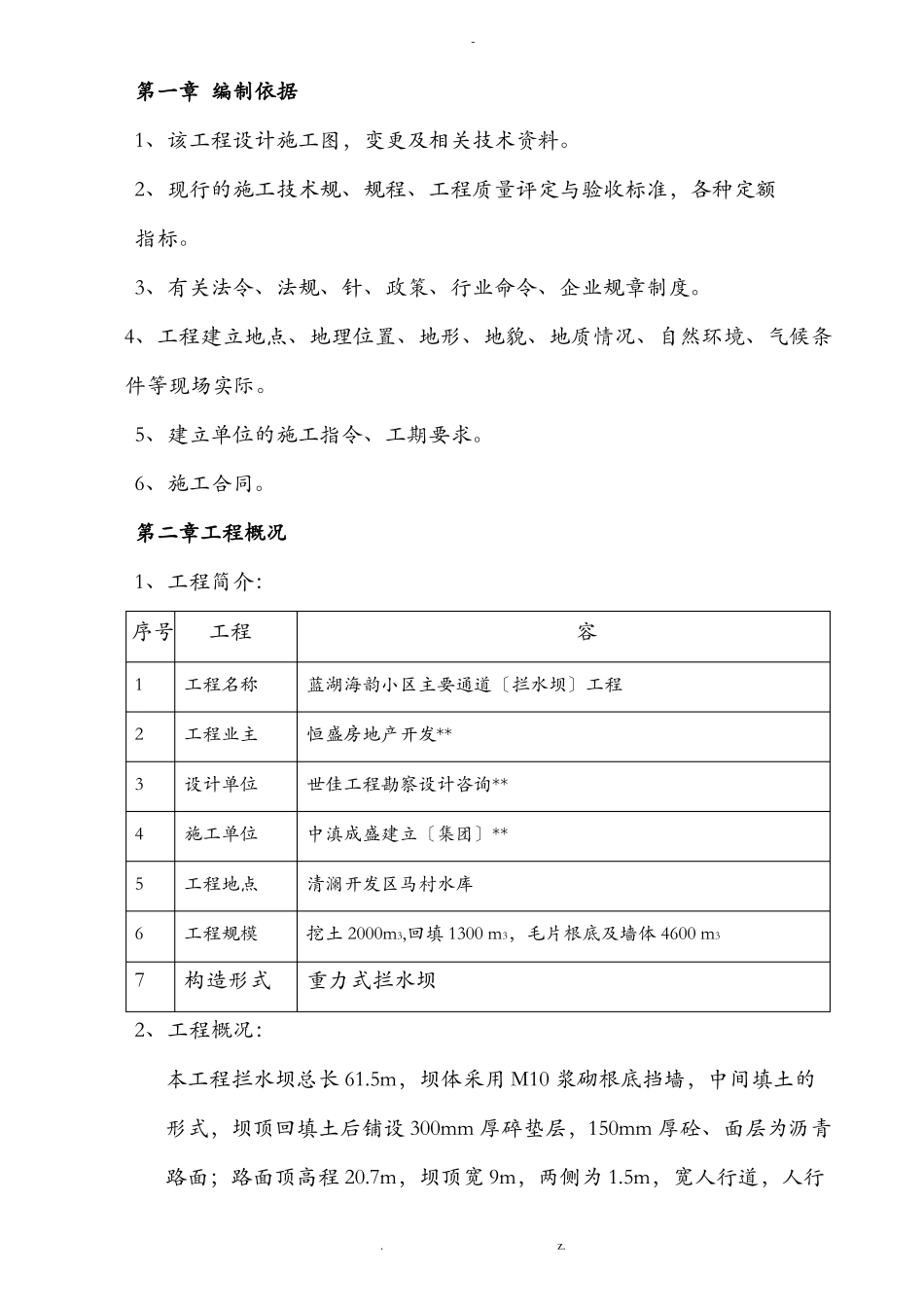

-第一章编制依据1、该工程设计施工图,变更及相关技术资料
2、现行的施工技术规、规程、工程质量评定与验收标准,各种定额指标
3、有关法令、法规、针、政策、行业命令、企业规章制度
4、工程建立地点、地理位置、地形、地貌、地质情况、自然环境、气候条件等现场实际
5、建立单位的施工指令、工期要求
6、施工合同

第二章工程概况1、工程简介:序号123456工程工程名称工程业主设计单位施工单位工程地点工程规模容蓝湖海韵小区主要通道〔拦水坝〕工程恒盛房地产开发**世佳工程勘察设计咨询**中滇成盛建立〔集团〕**清澜开发区马村水库挖土2000m3,回填1300m3,毛片根底及墙体4600m37构造形式重力式拦水坝2、工程概况:本工程拦水坝总长61
5m,坝体采用M10浆砌根底挡墙,中间填土的形式,坝顶回填土后铺设300mm厚碎垫层,150mm厚砼、面层为沥青路面;路面顶高程20
7m,坝顶宽9m,两侧为1
5m,宽人行道,人行
-道板每隔7m设一道伸缩缝,缝用油毡填充,人行道中间为6m宽砼路面
坝体由挡水坝段、过流水闸两局部组成,挡水坝长54
4m,中间设一道伸缩缝,缝宽20mm,采用橡胶止水、油毛毡填缝
过流水闸长7
1m,由两1
5m宽的木板闸门控制,闸中墩及底板由C25砼浇筑,闸顶为300mm厚的现浇C30钢筋砼,闸底板顶高程17
8m,出口做消力池长9m,池深0
8m,底采用C30现浇,两侧砌筑M10毛挡土墙,墙顶高程17
4m,池底高程13
6m,墙体勾平缝,大坝墙体外侧采用M10水泥砂浆抹灰,原桥墩四开挖过回填松土,采用抛填块,用5-10履带式挖土机屡次碾压密实
3、工程难点分析:①、该工程位于原马村水库,上面水流量大,特别是遇台风下暴雨,施工期间排水困难
②、原施工桥墩挖基坑后回填土被水浸泡,全是软土、淤泥,给开挖带来难度
③、根底开挖宽度大且为软土淤泥,挖机无法直接开
