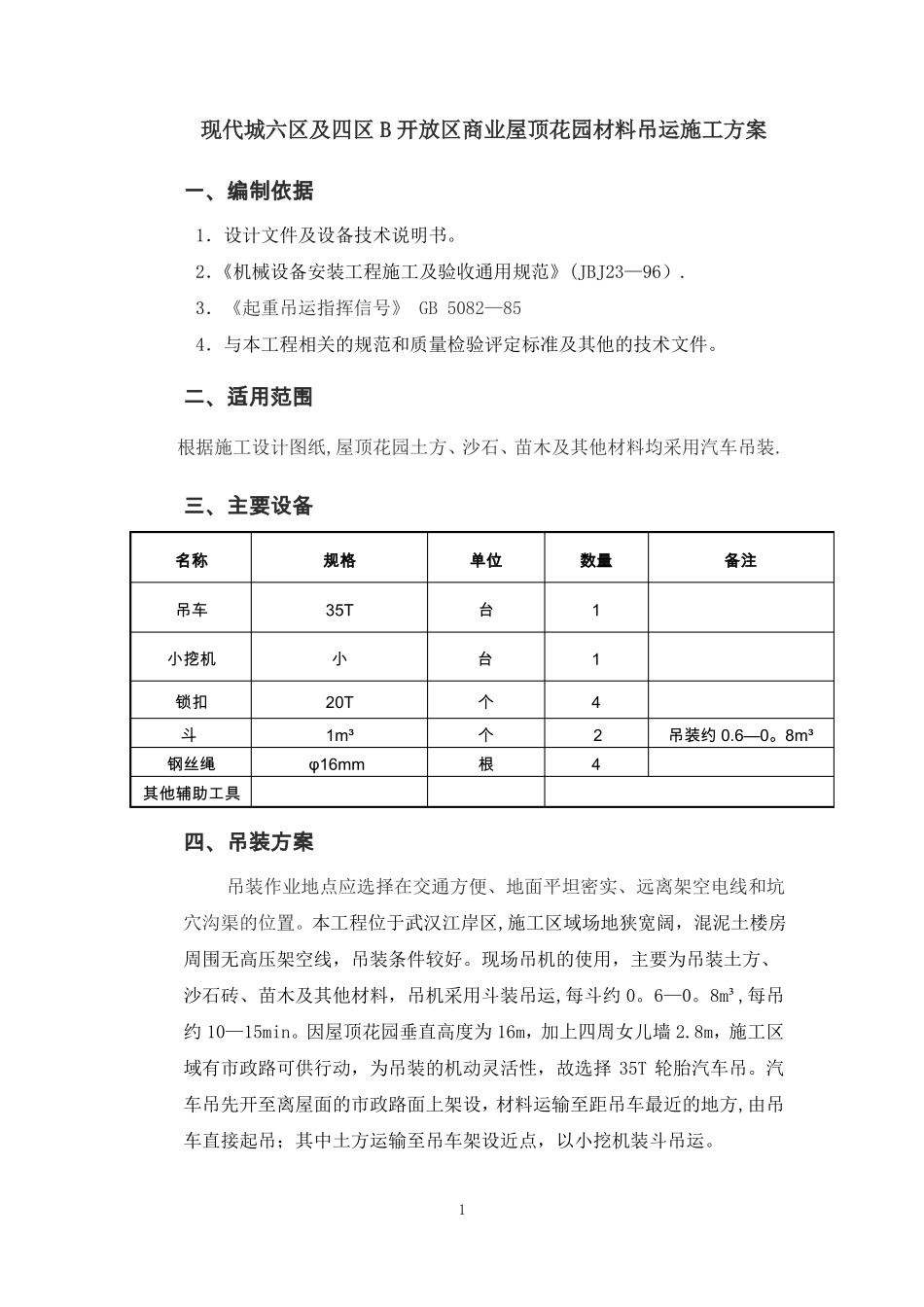

现代城六区及四区B开放区商业屋顶花园材料吊运施工方案一、编制依据1.设计文件及设备技术说明书。2.《机械设备安装工程施工及验收通用规范》(JBJ23—96).3.《起重吊运指挥信号》GB5082—854.与本工程相关的规范和质量检验评定标准及其他的技术文件。二、适用范围根据施工设计图纸,屋顶花园土方、沙石、苗木及其他材料均采用汽车吊装.三、主要设备名称吊车小挖机锁扣斗钢丝绳其他辅助工具规格35T小20T1m³φ16mm单位台台个个根数量11424备注吊装约0.6—0。8m³四、吊装方案吊装作业地点应选择在交通方便、地面平坦密实、远离架空电线和坑穴沟渠的位置。本工程位于武汉江岸区,施工区域场地狭宽阔,混泥土楼房周围无高压架空线,吊装条件较好。现场吊机的使用,主要为吊装土方、沙石砖、苗木及其他材料,吊机采用斗装吊运,每斗约0。6—0。8m³,每吊约10—15min。因屋顶花园垂直高度为16m,加上四周女儿墙2.8m,施工区域有市政路可供行动,为吊装的机动灵活性,故选择35T轮胎汽车吊。汽车吊先开至离屋面的市政路面上架设,材料运输至距吊车最近的地方,由吊车直接起吊;其中土方运输至吊车架设近点,以小挖机装斗吊运。1五、吊机参数配置类别项目最大额定总起重量单位kgKN.mmKN。mmmm/minr/minSSKm/hkg%mm°°mmmmm°m—-Kw/(r/min)N。m/(r/min)数值35000122511.263833481100—2。47050703504026120.23171113312×2494×35005。46.010。5~33-2~808。5~14.5TAZ5363JWP10-290213/22001160/1300-1600工作性能参数基本臂最大起重力矩基本臂最大起升高度最长主臂最大起重力矩主臂最大起升高度副臂最大起升高度单绳最大速度底盘参数工作速度回转速度起重臂伸出时间起重臂起臂时间最高行驶速度整车总质量行驶性能参数最大爬坡度最小转弯半径最小离地间隙接近角离去角外形尺寸(长x宽x高)支腿纵向跨距尺寸参数支腿横向跨距主臂长主臂仰角副臂长型号发动机型号发动机功率/转速最大扭矩/转速六、人员配置2现场共配置8个人员,分别如下:地面固定钢丝绳人员2个,屋面指挥员兼安全员1个,屋面吊斗材料卸载2人,地面指挥员兼安全员1个,吊车司机1个,小挖机司机1个。七、吊装作业安全控制措施1。坚持起重机械十不吊:⑴斜吊不准吊;⑵超载不准吊;⑶散装物装得太满或捆扎不牢不准吊;⑷指挥信号不明不准吊;⑸吊物边缘锋利无防护措施不准吊;⑹吊物上站人不准吊;⑺埋入地下的构件情况不明不准吊;⑻安全装置失灵不准吊;⑼光线阴暗看不清吊物不准吊;⑽六级以上强风不准吊.2.凡从事起重、吊车、装卸、指挥作业人员必须经过有关部门的培训,具备操作起重、吊车的技能和熟知安全技术操作规程,并经考试合格后取得上岗证,且必须持证上岗,非本工种人员,不得操作。3。凡从事起重、吊车作业的司机、司吊、司索工、信号指挥班前一律不准饮酒.作业前班组长应交任务、交安全,并做好出车前的准备工作。4。出车前,司索工必须认真检查非车作业的钢丝绳、扣、卡环、钩子、撬棍和木墩等,是否齐全.2。作业道路平整坚实,一般情况纵向坡度不大于3‰,横向坡度不大于1‰。行驶或停放时,应与沟渠、基坑保持5m以外,且不得停3放在斜坡上.起重机作业区路面的地耐力应符合该机说明书要求,当地面平整度与地耐力不能满足要求时,应采用钢板、道木等铺垫措施,以确保机车的作业条件。5。各类施工机具在进场施工前,必须保养完好,严禁吊车带病作业。吊装作业人员必须定岗定员,上岗前必须经过培训合格.汽车吊、司索工、龙门吊操作人员和起重指挥(信号工)人员必须持证上岗.6。起重机械应具备有效的检验报告及合格证,并经进场验收合格;起重机械驾驶人员、起重指挥及起重挂钩人员等特种作业必须持有效的特种操作人员上岗证。汽车吊必须由起重机司机驾驶。7.起重吊装作业所用的吊具、索具等必须经过技术鉴定或检验合格,方可投入使用。8。起重机信号指挥人员应经正式培训考核并取得合格证书。其信号应符合国家标准GB5052—85《起重吊运指挥信号》的规定,指挥人员的哨音、手势和旗语应洪亮、正确、清楚.起重机在地面,吊装作业在高处作业的条件下,必须专门设置信号传递人员,以确保司机清晰准确地看到和听到指挥信...
