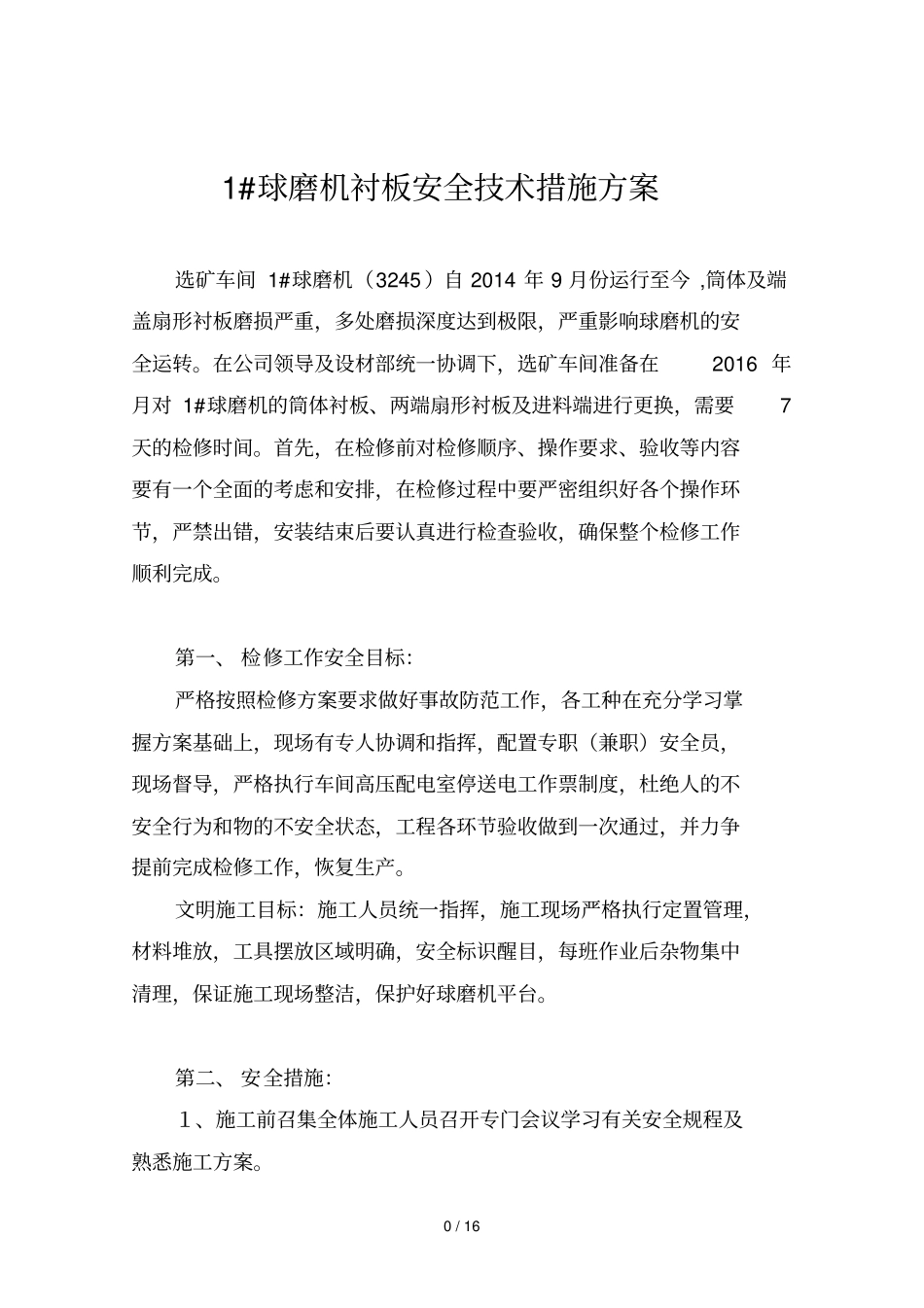

0/161#球磨机衬板更换方案编制:安全主任审批:车间主管审批:0/161#球磨机衬板安全技术措施方案选矿车间1#球磨机(3245)自2014年9月份运行至今,筒体及端盖扇形衬板磨损严重,多处磨损深度达到极限,严重影响球磨机的安全运转
在公司领导及设材部统一协调下,选矿车间准备在2016年月对1#球磨机的筒体衬板、两端扇形衬板及进料端进行更换,需要7天的检修时间
首先,在检修前对检修顺序、操作要求、验收等内容要有一个全面的考虑和安排,在检修过程中要严密组织好各个操作环节,严禁出错,安装结束后要认真进行检查验收,确保整个检修工作顺利完成
第一、检修工作安全目标:严格按照检修方案要求做好事故防范工作,各工种在充分学习掌握方案基础上,现场有专人协调和指挥,配置专职(兼职)安全员,现场督导,严格执行车间高压配电室停送电工作票制度,杜绝人的不安全行为和物的不安全状态,工程各环节验收做到一次通过,并力争提前完成检修工作,恢复生产
文明施工目标:施工人员统一指挥,施工现场严格执行定置管理,材料堆放,工具摆放区域明确,安全标识醒目,每班作业后杂物集中清理,保证施工现场整洁,保护好球磨机平台
第二、安全措施:1、施工前召集全体施工人员召开专门会议学习有关安全规程及熟悉施工方案

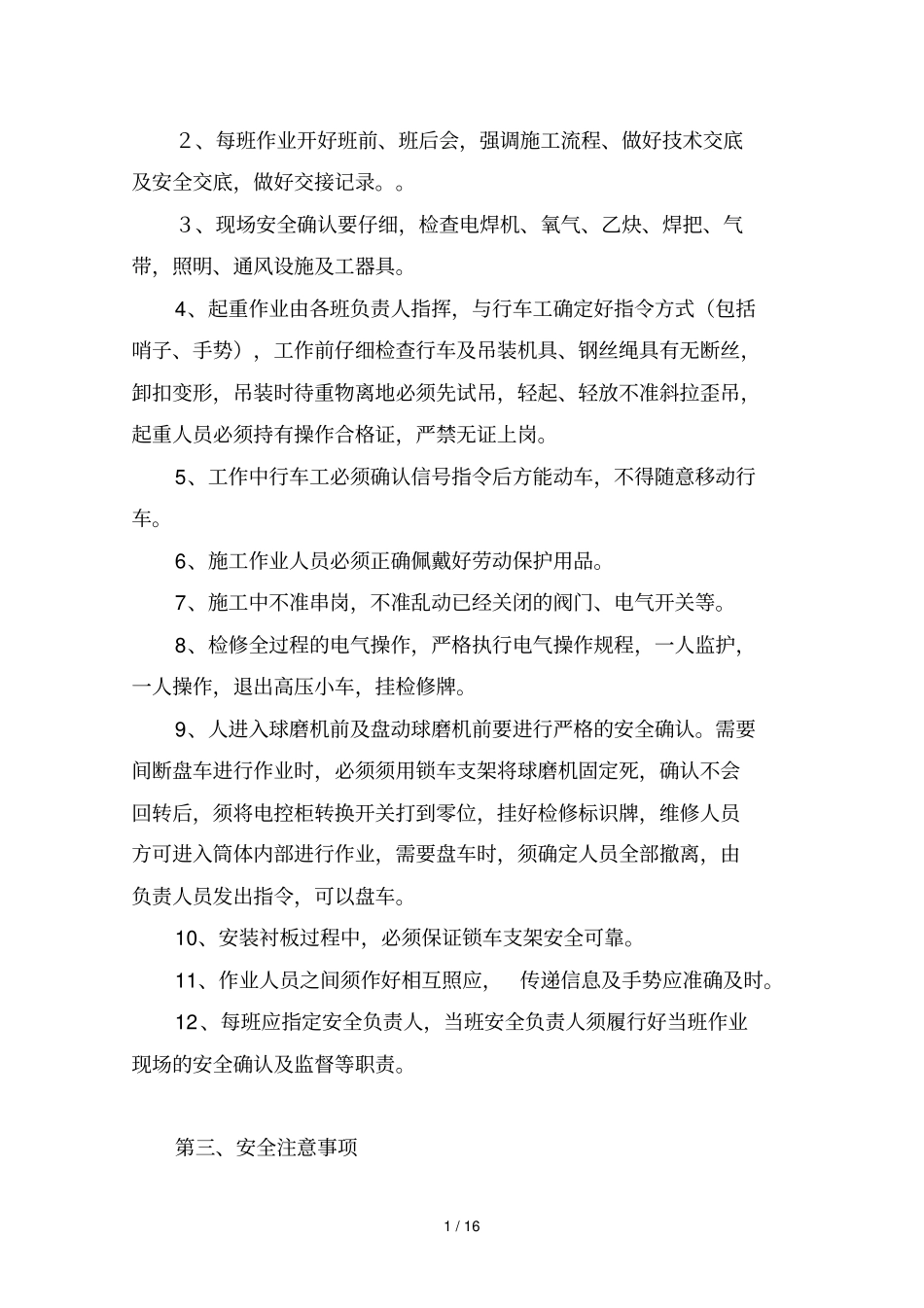

1/162、每班作业开好班前、班后会,强调施工流程、做好技术交底及安全交底,做好交接记录
3、现场安全确认要仔细,检查电焊机、氧气、乙炔、焊把、气带,照明、通风设施及工器具
4、起重作业由各班负责人指挥,与行车工确定好指令方式(包括哨子、手势),工作前仔细检查行车及吊装机具、钢丝绳具有无断丝,卸扣变形,吊装时待重物离地必须先试吊,轻起、轻放不准斜拉歪吊,起重人员必须持有操作合格证,严禁无证上岗
5、工作中行车工必须确认信号指令后方能动车,不得随意移动行车
6、施工作业人员必须正确佩戴好劳动保护用品
7、施工中不准串岗
