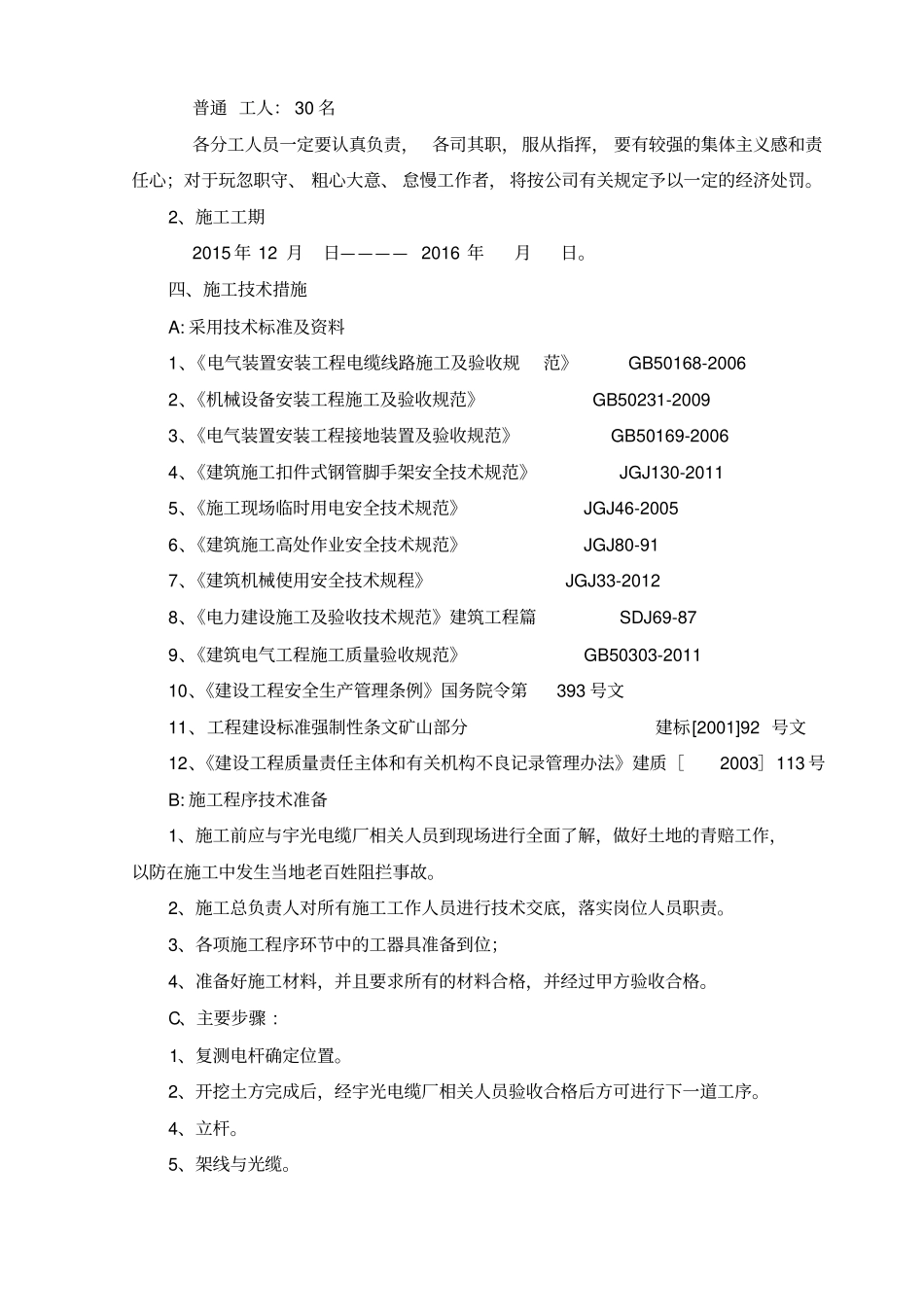

晋煤集团泽州天安盈盛煤业双回路架空线路安装工程安全技术措施山西基石伟业电力工程有限公司二零一五年十二月一、工程概况为了保证天安盈盛煤业安全生产,从苇町煤业35kV变电所至天安盈盛煤业10kV变电所敷设两趟10kV架空线路,沿线路敷设光缆,在10kV进线开关柜上安装差动保护装置。具体工作如下:1、盈盛Ⅰ回线路全长2.4kM,其中组立水泥杆34基、架空JKLGYJ-240/30绝缘导线2.22kM,架设ADSS-12光缆3360米,敷设ZR-YJV22-8.7/15-3×240电缆270米。2、盈盛Ⅱ回线路全长2.44kM,其中组立水泥杆33基、架空JKLGYJ-240/30绝缘导线2.18kM,架设ADSS-12光缆3360米,敷设ZR-YJV22-8.7/15-3×240电缆370米。二、编制依据及说明1.晋煤集团天安公司盈盛煤业10kV双回路供电线路图纸。2.国家现行20kV以下输电线路安装工程施工及验收规范及质量检验评定标准。3.本公司ISO9002质量手册、程序控制文件及作业指导书。4.本公司多年的施工经验和施工管理能力及技术装备。5.工程项目施工现场实际情况、施工环境、施工条件和自然条件。6.本工程工期紧,质量要求高,为保证优良的工程质量,使施工工艺达到一流水平,本《施工安全技术措施》中提出的施工方案、施工方法和技术措施,力求具体、实用、针对性强,同时积极慎重地推广和应用先进的新材料、新设备、新技术、新工艺,向科技要质量、要工期、要效益。7.本《施工安全技术措施》是直接指导施工的依据。围绕质量、工期和安全这三大目标,在施工管理、劳动力组织、施工进度计划控制、机械设备周转材料配备、主要技术方案及措施、安全和工期的保证措施、文明施工及成品保护和工程质量保证措施等各个方面,做了统筹考虑,突出其科学性和可行性。三、施工组织措施1、为保证盈盛煤业10kV双回路供电线路工程的施工能安全、按期、保质完工,特设立如下组织机构:现场总负责人:米德、景康杰现场安全负责人:宋变叶、耿新战现场技术负责人:仝存宝、赵和平技术工人:5名普通工人:30名各分工人员一定要认真负责,各司其职,服从指挥,要有较强的集体主义感和责任心;对于玩忽职守、粗心大意、怠慢工作者,将按公司有关规定予以一定的经济处罚。2、施工工期2015年12月日————2016年月日。四、施工技术措施A:采用技术标准及资料1、《电气装置安装工程电缆线路施工及验收规范》GB50168-20062、《机械设备安装工程施工及验收规范》GB50231-20093、《电气装置安装工程接地装置及验收规范》GB50169-20064、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20115、《施工现场临时用电安全技术规范》JGJ46-20056、《建筑施工高处作业安全技术规范》JGJ80-917、《建筑机械使用安全技术规程》JGJ33-20128、《电力建设施工及验收技术规范》建筑工程篇SDJ69-879、《建筑电气工程施工质量验收规范》GB50303-201110、《建设工程安全生产管理条例》国务院令第393号文11、工程建设标准强制性条文矿山部分建标[2001]92号文12、《建设工程质量责任主体和有关机构不良记录管理办法》建质[2003]113号B:施工程序技术准备1、施工前应与宇光电缆厂相关人员到现场进行全面了解,做好土地的青赔工作,以防在施工中发生当地老百姓阻拦事故。2、施工总负责人对所有施工工作人员进行技术交底,落实岗位人员职责。3、各项施工程序环节中的工器具准备到位;4、准备好施工材料,并且要求所有的材料合格,并经过甲方验收合格。C、主要步骤:1、复测电杆确定位置。2、开挖土方完成后,经宇光电缆厂相关人员验收合格后方可进行下一道工序。4、立杆。5、架线与光缆。D、施工技术措施1、原料及器材质量检验(1)电力线路工程所使用的原材料和器材必须符合下列规定:1)有该产品的出厂质量检验合格证明书;2)有符合国家现行的有关标准的各项质量检验资料;3)对无检验资料的产品或对产品检验结果有疑问的均应重新抽样,并经检验合格,方准使用。(2)原材料及器材有下列情况之一者,必须重做检验:1)保管超过期限规定者;2)因保管不良有变质可能者;3)试样代表性不够者。2、电杆、拉线基坑及基础埋设(1)据杆高确定电杆埋设深度,杆高10米埋设深度为1.7米,杆高12米埋设深度为1.9米。允许...
