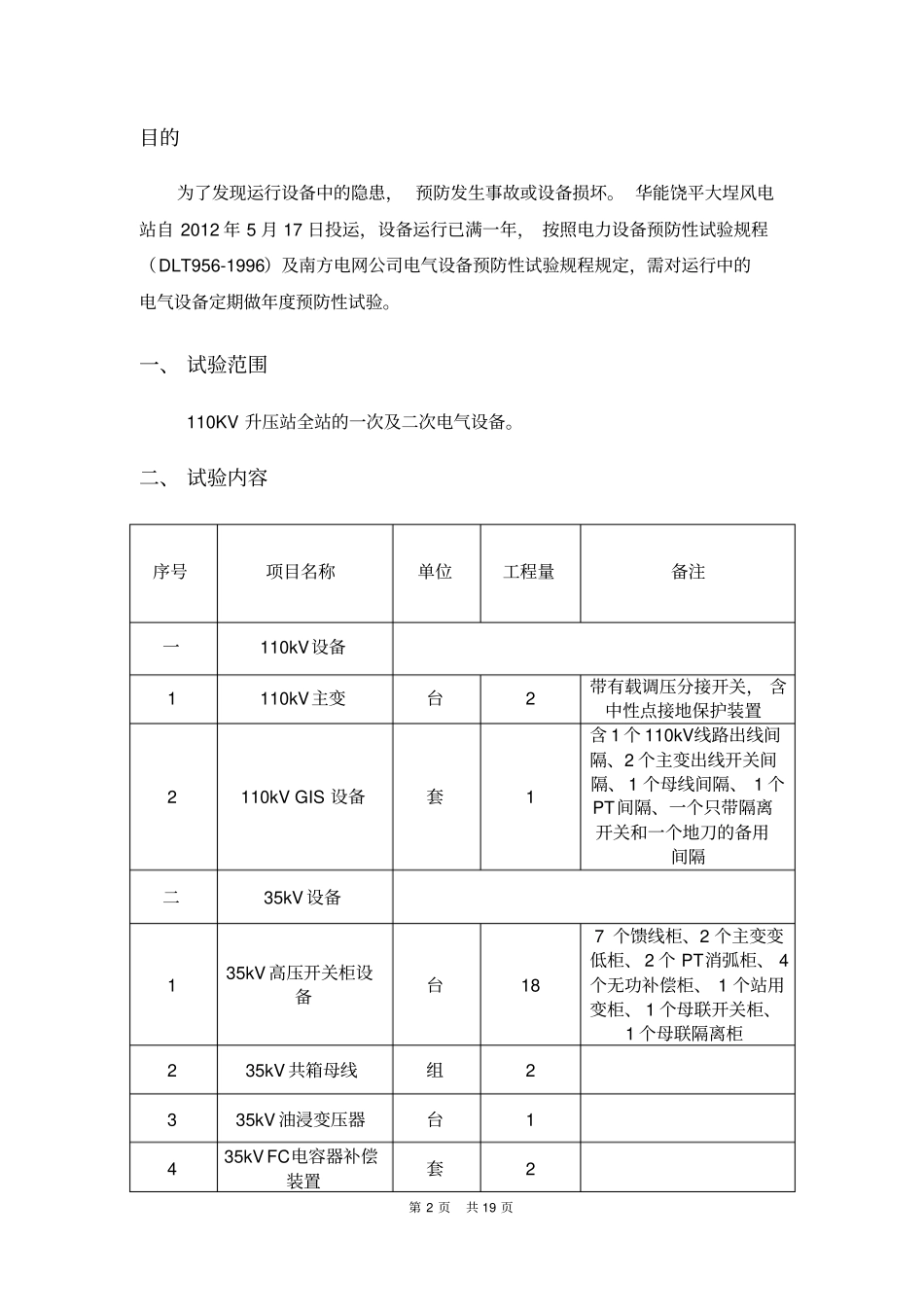

第1页共19页2013年度变电站预防性试验项目批准:审核:编写:谢泽波中国新能源风电场编制:安生部日期:2013年11月27日第2页共19页目的为了发现运行设备中的隐患,预防发生事故或设备损坏
华能饶平大埕风电站自2012年5月17日投运,设备运行已满一年,按照电力设备预防性试验规程(DLT956-1996)及南方电网公司电气设备预防性试验规程规定,需对运行中的电气设备定期做年度预防性试验
一、试验范围110KV升压站全站的一次及二次电气设备

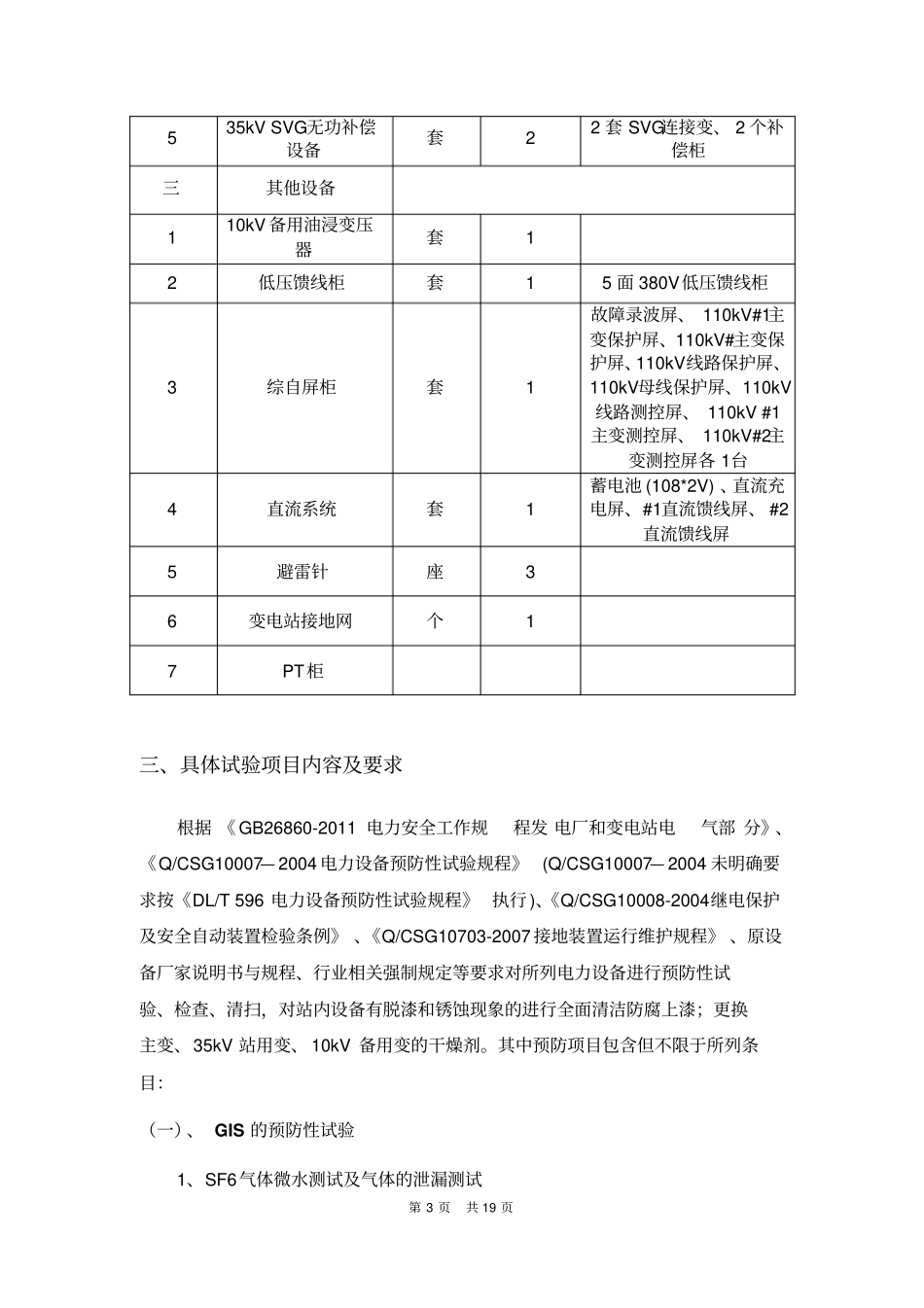

二、试验内容序号项目名称单位工程量备注一110kV设备1110kV主变台2带有载调压分接开关,含中性点接地保护装置2110kVGIS设备套1含1个110kV线路出线间隔、2个主变出线开关间隔、1个母线间隔、1个PT间隔、一个只带隔离开关和一个地刀的备用间隔二35kV设备135kV高压开关柜设备台187个馈线柜、2个主变变低柜、2个PT消弧柜、4个无功补偿柜、1个站用变柜、1个母联开关柜、1个母联隔离柜235kV共箱母线组2335kV油浸变压器台1435kVFC电容器补偿装置套2第3页共19页535kVSVG无功补偿设备套22套SVG连接变、2个补偿柜三其他设备110kV备用油浸变压器套12低压馈线柜套15面380V低压馈线柜3综自屏柜套1故障录波屏、110kV#1主变保护屏、110kV#主变保护屏、110kV线路保护屏、110kV母线保护屏、110kV线路测控屏、110kV#1主变测控屏、110kV#2主变测控屏各1台4直流系统套1蓄电池(108*2V)、直流充电屏、#1直流馈线屏、#2直流馈线屏5避雷针座36变电站接地网个17PT柜三、具体试验项目内容及要求根据《GB26860-2011电力安全工作规程发电厂和变电站电气部分》、《Q/CSG10007—2004电力设备预防性试验规程》(Q/CSG10007—2004未明确要求按《DL
