2#轨道大巷——三五采运输联络巷80皮带安装安全技术措施一、概述:因2#轨道大巷——三五采运输联络巷施工需要,我队将在2#轨道大巷—三五采运输联络巷安装DSJ-80/40/2X75型胶带输送机一部(约100米)
为确保施工安全,特编制本安全技术措施,所有参与施工人员必须认真学习,遵照执行
施工时间:2014年2月
二、安装工作量:(一)安装DSJ-80/40/2X75型胶带输送机一部;(二)安装供电及控制系统一套
三、安装的准备工作:(一)地面的准备工作1、准备运输及安装所需要的工具、设备、材料、检查器具等
①装车运输所需设备工具:叉车一台、起重设备一台、平板矿车若干台、封车器及封车链子若干、方木若干、拆卸工具一套
②安装所需工具:15"活动扳手两把、力矩扳手(最大紧固力矩不小于1200N·m)一把、橡胶锤一把、铁锤一把、剁斧两把、尖锥两件、黄油枪两把、换油若干袋、1000V级兆欧表(摇表)一块
(其余工具由电钳工自带)2、准备安装所需要的起吊绳具、索具、吊环以及手拉葫芦(1t一台、3t一台、5t一台)等
3、拆装场所应平坦、开阔,利于搬运、方便操作,并做到设备组装完成后周围5m范围内无物料
4、做好DSJ-80/40/2X75型胶带输送机的地面检查、组装、试车等工作
(二)井下的准备工作1、检查运输路线巷道情况,保证设备通过所需要的宽度和高度;2、清理、平整预设胶带输送机安装巷道沿线,巷道底板应平坦、无杂物
3、在安装胶带输送机巷道内打专用起吊锚杆
打起吊锚杆均采用Ф22×2400mm的KMG500左旋无纵筋螺纹钢锚杆,锚杆按需要布置,锚杆每孔使用MSCK25100锚固剂一块,锚杆杆体屈服强度不低于400Mpa,抗拉强度不低于570Mpa,延伸率不小于15%,注锚固剂时必须边注边快速旋转锚杆,严禁先注后旋转
锚杆的拉拔力必须大于150KN

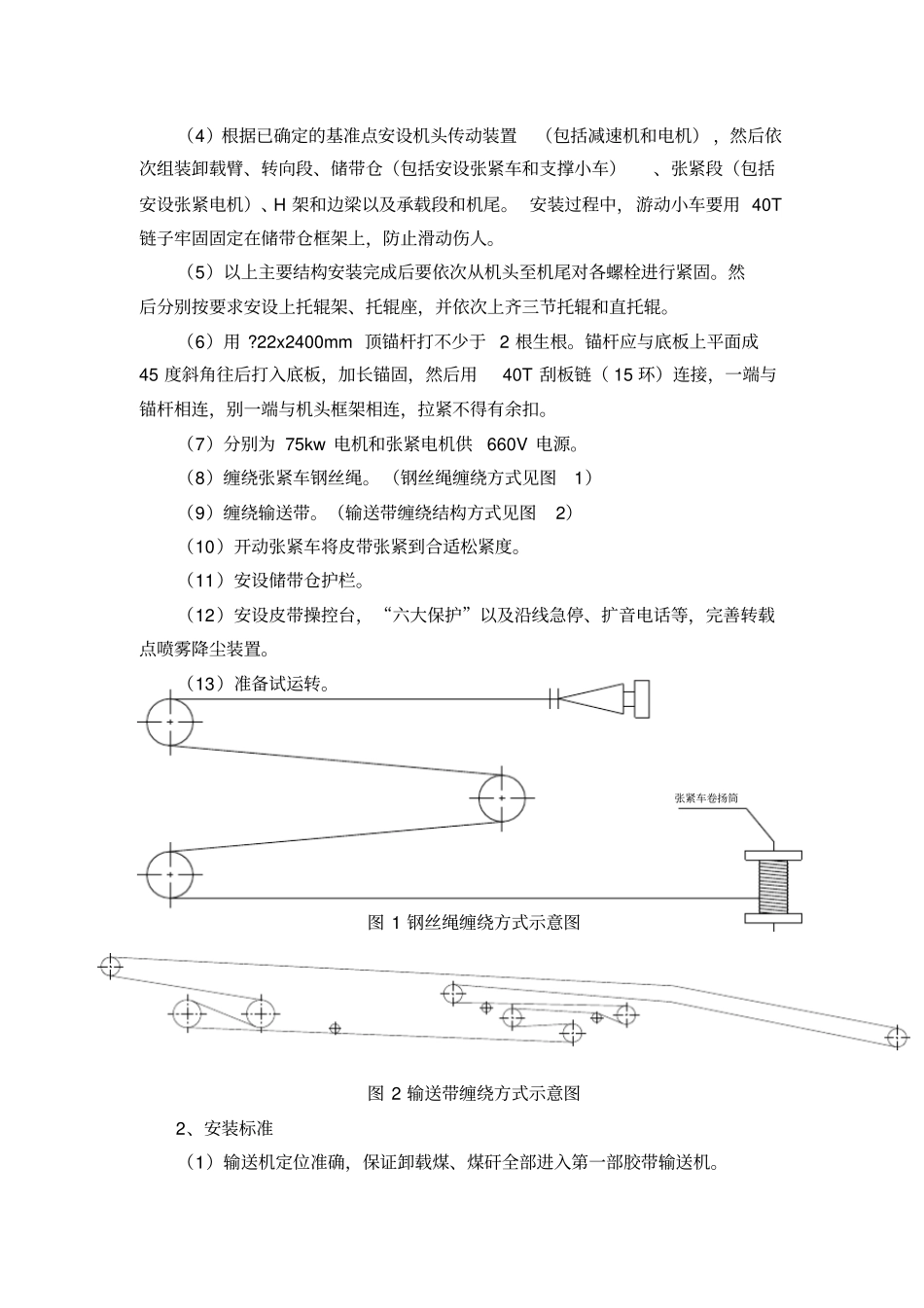

4、配齐设备安装工具和各种型号手
