实用标准文案精彩文档目录一工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1二施工准备⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1三施工方法和施工程序⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6四⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8五健康、环保、安全⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯37实用标准文案精彩文档一、工程概况1

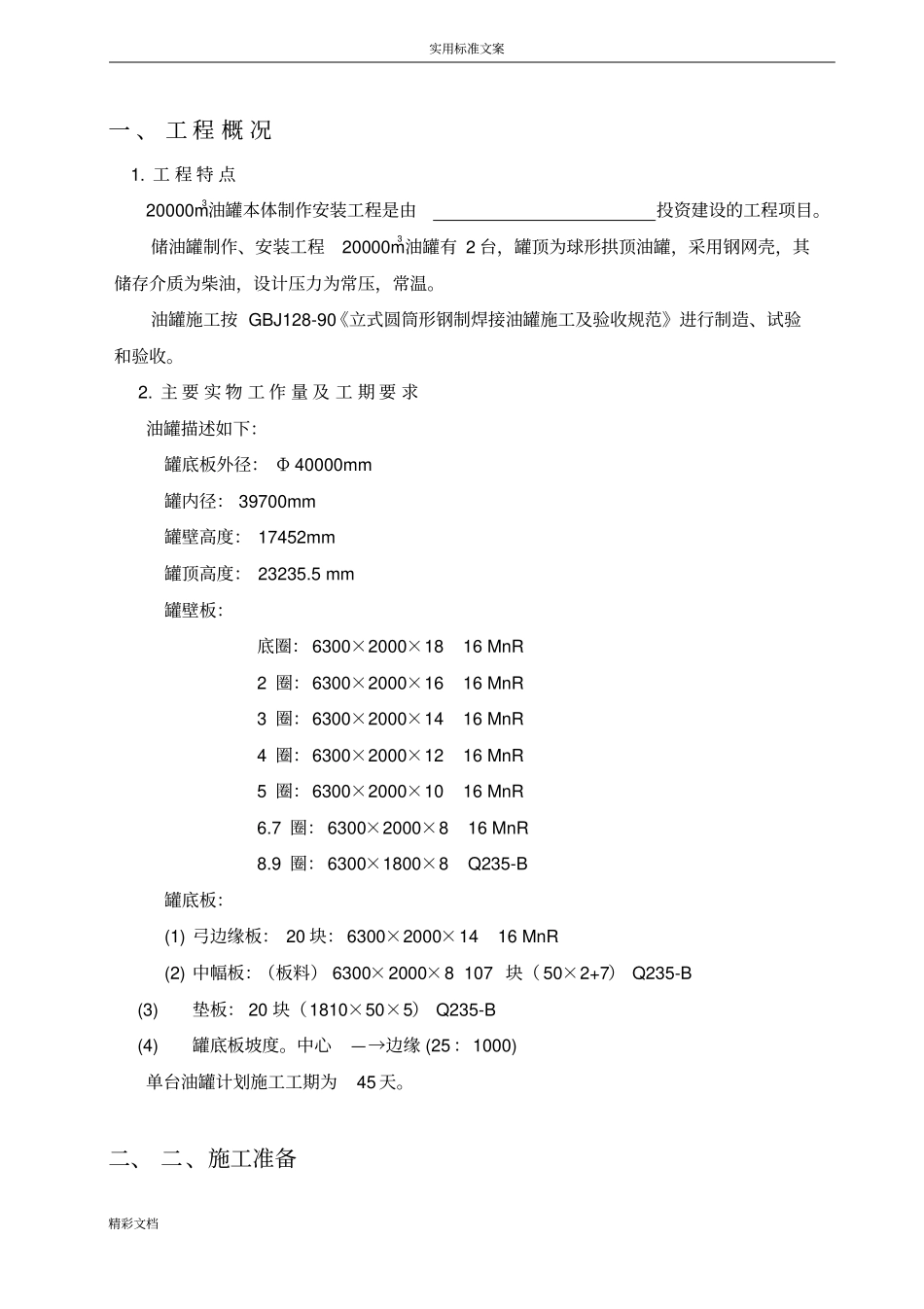

工程特点20000m3油罐本体制作安装工程是由投资建设的工程项目
储油罐制作、安装工程20000m3油罐有2台,罐顶为球形拱顶油罐,采用钢网壳,其储存介质为柴油,设计压力为常压,常温
油罐施工按GBJ128-90《立式圆筒形钢制焊接油罐施工及验收规范》进行制造、试验和验收
主要实物工作量及工期要求油罐描述如下:罐底板外径:Φ40000mm罐内径:39700mm罐壁高度:17452mm罐顶高度:23235
5mm罐壁板:底圈:6300×2000×1816MnR2圈:6300×2000×1616MnR3圈:6300×2000×1416MnR4圈:6300×2000×1216MnR5圈:6300×2000×1016MnR6
7圈:6300×2000×816MnR8
9圈:6300×1800×8Q235-B罐底板:(1)弓边缘板:20块:6300×2000×1416MnR(2)中幅板:(板料)6300×2000×8107块(50×2+7)Q235-B(3)垫板:20块(1810×50×5)Q235-B(4)罐底板坡度
中心—→边缘(25:1000)单台油罐计划施工工期为45天

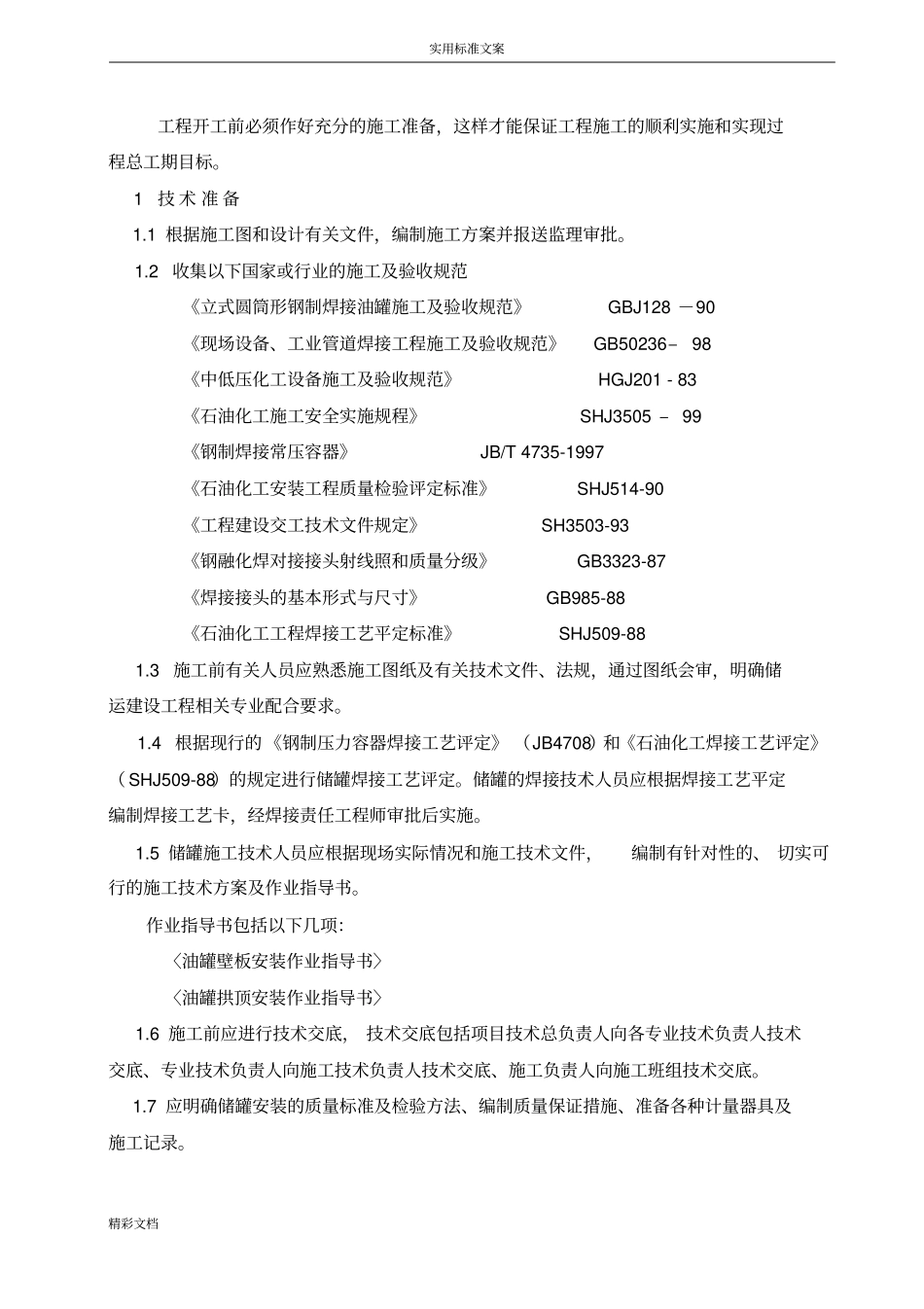

二、二、施工准备实用标准文案精彩文档工程开工前必须作好充分的施工准备,这样才能保证工程施工的顺利实施和实现过程总工期目标
1技术准备1
1根据施工图和设计有关文件,编制施工方案并报送监理审批
2收集以下国家或行业的施工及验收规范《立式圆筒形钢制焊接油罐施工及验收规范》GBJ128-90《现场设备、工业管
