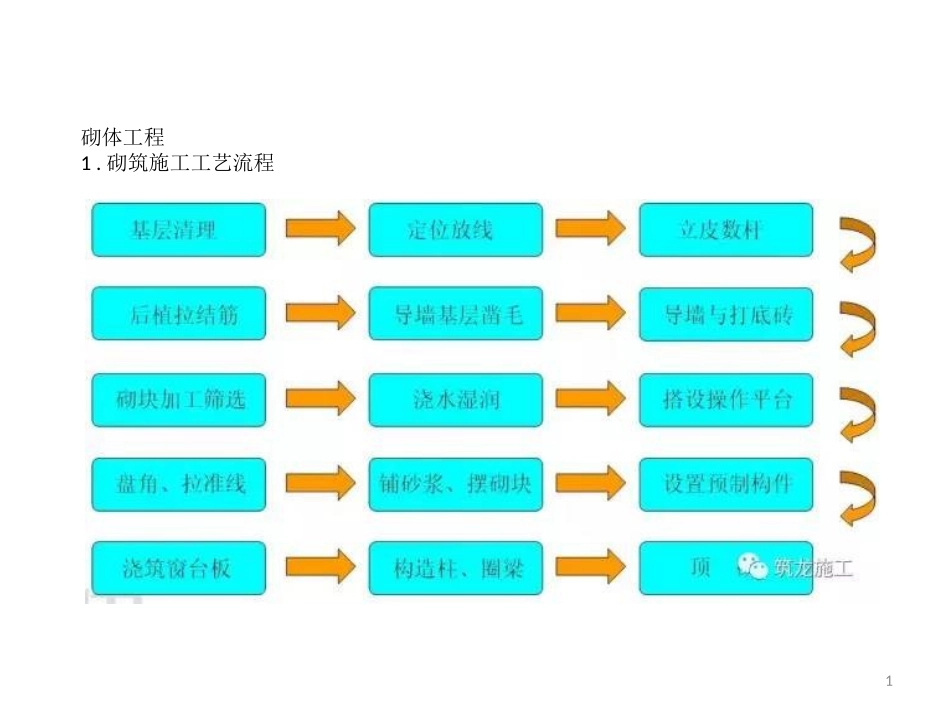

砌筑施工工艺流程12
重点工序与质量要点2

1定位放线工序基本要求:由项目专业测量员从每户放线孔引出两条纵横轴线,以此线为基准线,后续房间方正、墙身定位、抹灰定点、墙身厚度都可以此线为依据,然后移交劳务,劳务需放出户内十字线、墙体定位线、墙体控制线、建筑1m线、门窗洞口定位线
弹线完成后引依据边线找出胀模等影响砌筑的建构面,提前进行打凿或修补
常见质量通病墙身线偏差、多重线、未弹墙身控制线
原因:1)基层浮灰、石子未清理,墨斗线碰到石子导致双线或线不明显;2)对作业班组交底不到位或未严格要求,未弹射墙身控制线
影响:1)墙身定位线偏位将导致砌筑墙体偏位;2)双线或多重线增大定位误差;3)砌筑完成后将掩埋墙身定位线,无控制线墙身及房间方正难以控制
防治措施:1)弹线前应先将基层清理干净,不得有石子和浮灰;2)对班组进行交底,要求弹出户内十字线、墙身定位线、墙身控制线、门窗定位线、建筑一米线;3)墙身定位线应引测到剪力墙或柱上,内墙应在定位线两侧弹出双控线;4)相邻的房间边线应进行校核,如能闭合则表示无误,多条线重叠,模糊

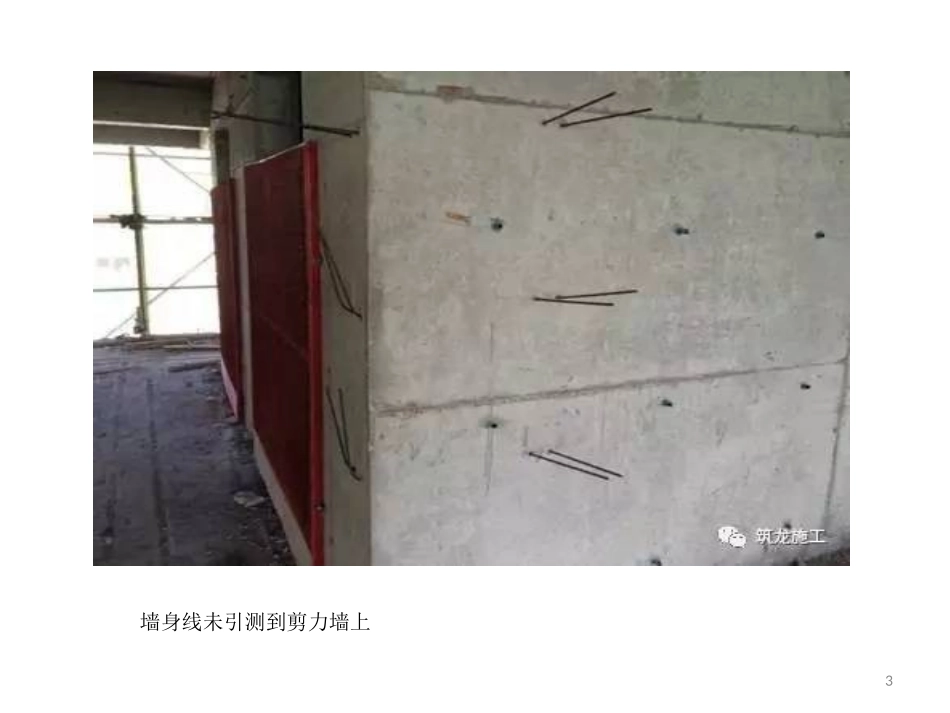

2墙身线未引测到剪力墙上32
2植筋依据排砖图及皮数杆,按规范要求设置墙体拉结筋
拉结筋施工质量要求:1、钻孔位置准确;2、钢筋植入前钻孔清理干净;3、钢筋应采用φ6Ⅰ级圆钢,拉接筋间距50cm;4、钢筋植入结构深度为钢筋的10d,伸入砌体不少于1/5墙体长度且不少于700mm,末端设置90°弯钩;待植筋技术间歇要求时间(植筋胶抗拉拔强度满足要求)达到后,报监理验收并进行拉拔试验
45常见质量通病钻孔偏位、植筋不牢、钢筋漏植
原因1)钻孔深度不足;2)钻孔后未清理孔内灰尘;3)植筋胶不符合要求;4)交底与监控不到位,部分较窄墙体植筋少
影响1)钻孔偏位,钢筋未在灰缝内伸直,钢筋与砌体连接力降低;2)钢筋不在灰缝内,灰缝大小与水平难以控制;3)钢筋
