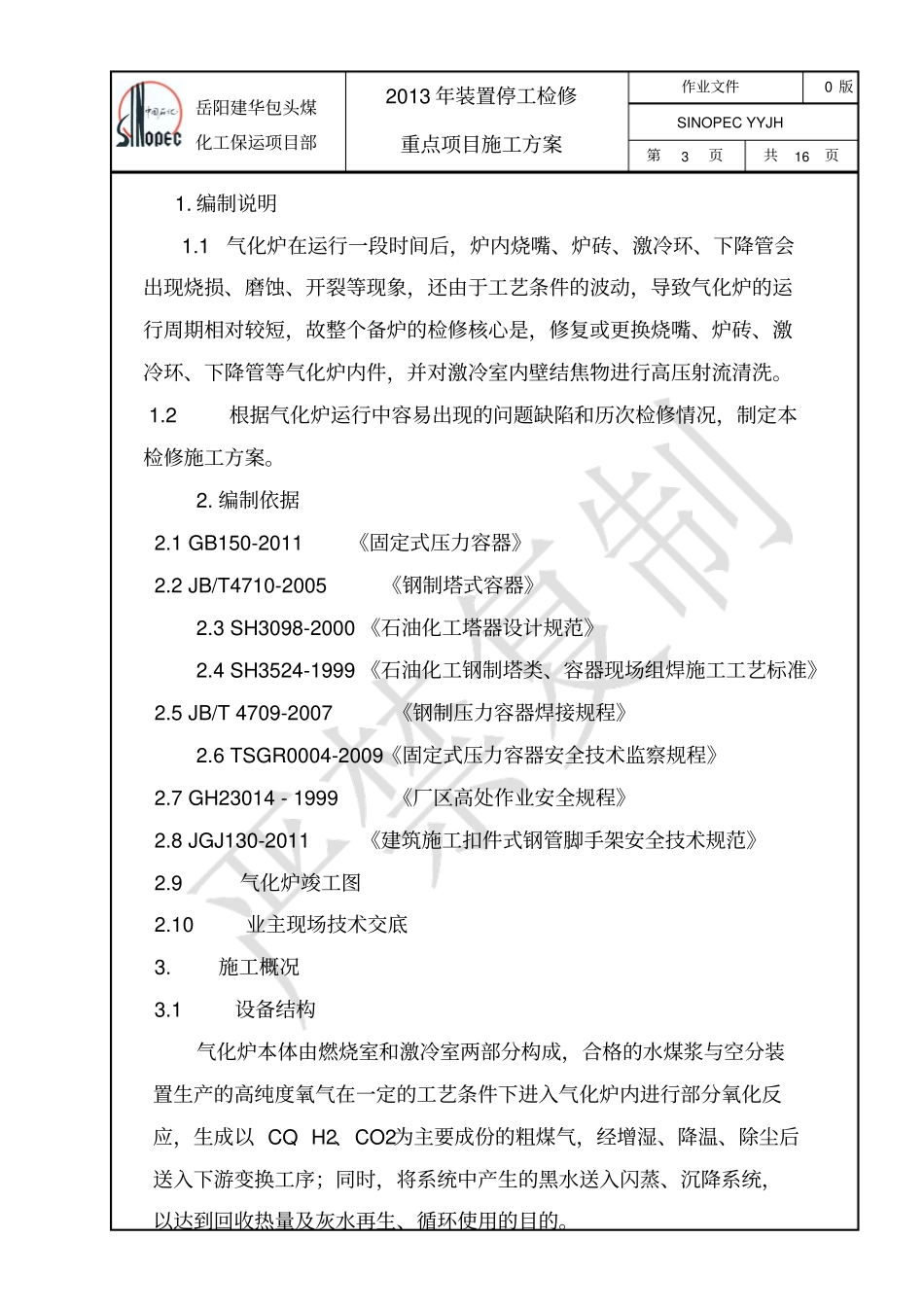

岳阳建华包头煤化工保运项目部2013年装置停工检修重点项目施工方案作业文件0版SINOPECYYJH第1页共17页SBCCCMPC气化装置气化炉122R101/501大修施工方案(项目编号JXMPC53项)0吴良开版次说明编制人审核人批准人批准日期编制部门岳阳建华发布日期实施日期本文件由文件编制部门负责解释岳阳建华包头煤化工保运项目部2013年装置停工检修重点项目施工方案作业文件0版SINOPECYYJH第2页共16页目录1
编制说明---------------------------32
编制依据---------------------------33
施工概况---------------------------34
检修施工---------------------------55
质量控制---------------------------106
安全措施---------------------------147
人力配备---------------------------158
机具配备---------------------------169
施工用料---------------------------1610
施工进度计划----------------------17岳阳建华包头煤化工保运项目部2013年装置停工检修重点项目施工方案作业文件0版SINOPECYYJH第3页共16页1
1气化炉在运行一段时间后,炉内烧嘴、炉砖、激冷环、下降管会出现烧损、磨蚀、开裂等现象,还由于工艺条件的波动,导致气化炉的运行周期相对较短,故整个备炉的检修核心是,修复或更换烧嘴、炉砖、激冷环、下降管等气化炉内件,并对激冷室内壁结焦物进行高压射流清洗
2根据气化炉运行中容易出现的问题缺陷和历次检修情况,制定本检修施工方案
1GB150-
