-1-二级泵站水工建筑水泥土基础施工方案1概述本工程为南水北调东线一期工程济宁市续建配套工程二级泵站主副厂房工程,主体为钢筋砼框架结构
依据图纸要求,二级泵站水工建筑物基础采用水泥土处理
水泥土技术参数为:水泥掺量质量比为10%,水泥选用P・C32
5水泥,要求和土拌合均匀,压实度不小于0
95,承载力不小于150KPa

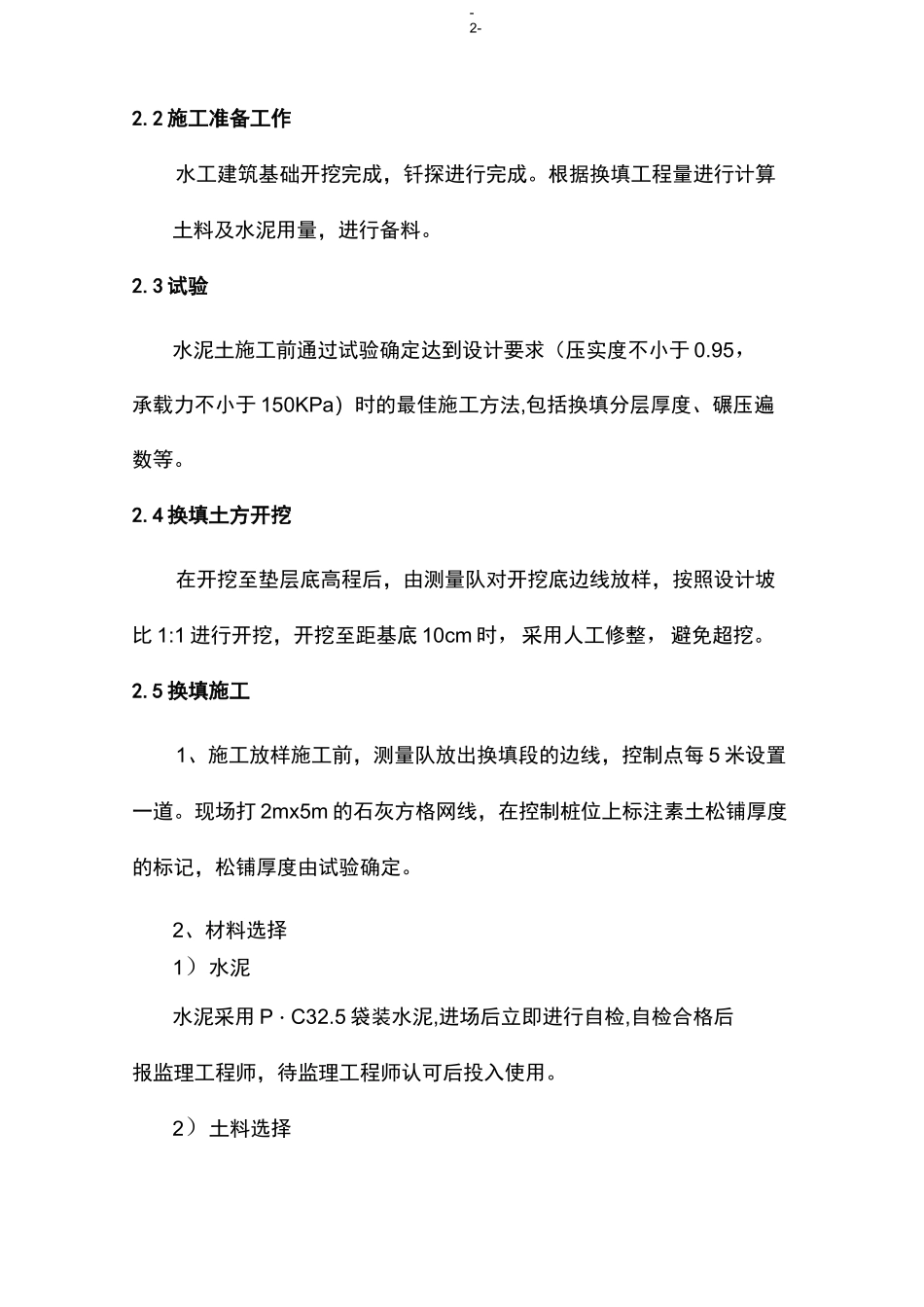

2水泥土换填基施工方案2
1施工组织机构图作业工程技术科T质量安全科►综合办公室”物资运输科层经理部决策-2-2
2施工准备工作水工建筑基础开挖完成,钎探进行完成
根据换填工程量进行计算土料及水泥用量,进行备料
3试验水泥土施工前通过试验确定达到设计要求(压实度不小于0
95,承载力不小于150KPa)时的最佳施工方法,包括换填分层厚度、碾压遍数等
4换填土方开挖在开挖至垫层底高程后,由测量队对开挖底边线放样,按照设计坡比1:1进行开挖,开挖至距基底10cm时,采用人工修整,避免超挖
5换填施工1、施工放样施工前,测量队放出换填段的边线,控制点每5米设置一道
现场打2mx5m的石灰方格网线,在控制桩位上标注素土松铺厚度的标记,松铺厚度由试验确定
2、材料选择1)水泥水泥采用P・C32
5袋装水泥,进场后立即进行自检,自检合格后报监理工程师,待监理工程师认可后投入使用

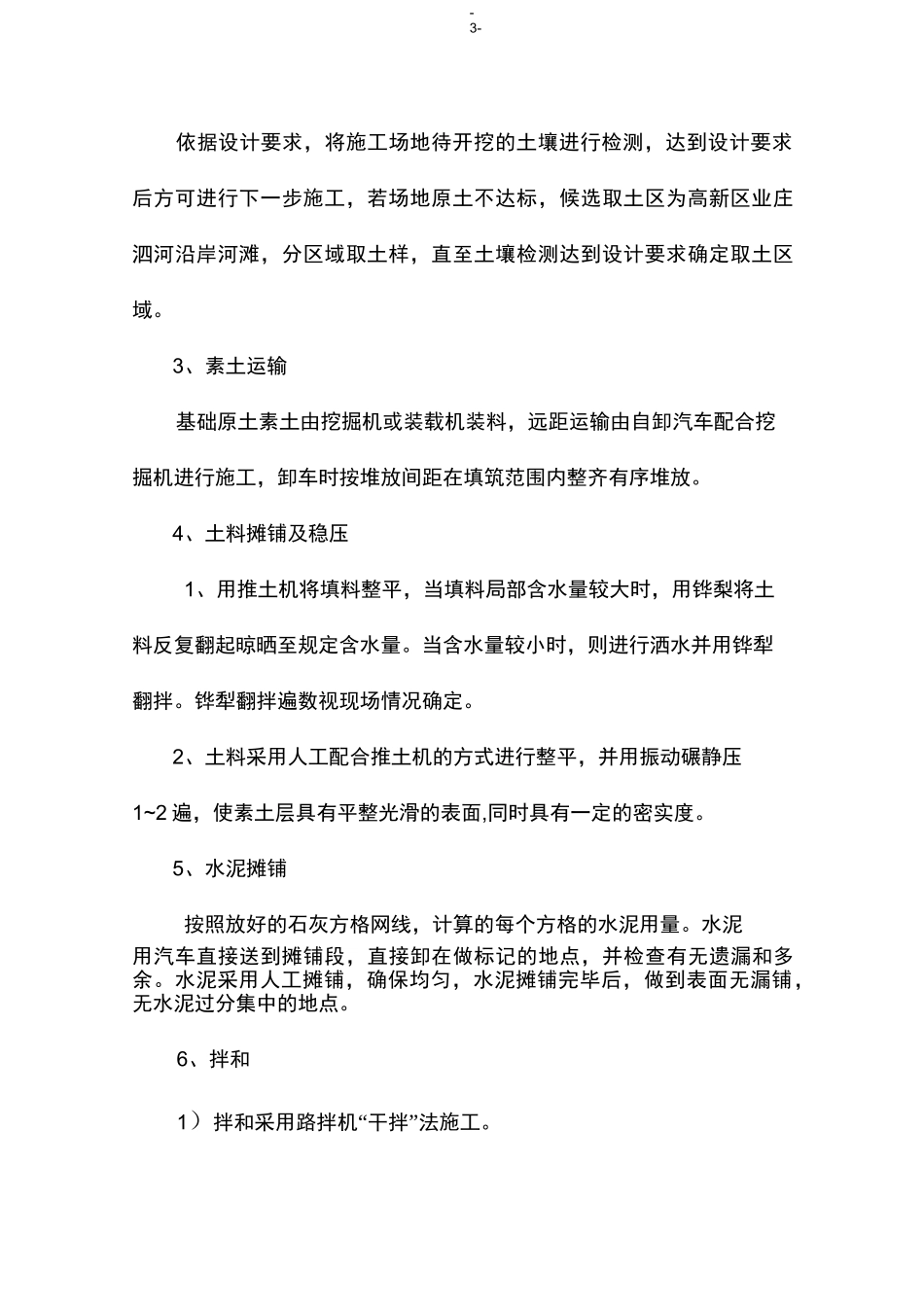

2)土料选择-3-依据设计要求,将施工场地待开挖的土壤进行检测,达到设计要求后方可进行下一步施工,若场地原土不达标,候选取土区为高新区业庄泗河沿岸河滩,分区域取土样,直至土壤检测达到设计要求确定取土区域
3、素土运输基础原土素土由挖掘机或装载机装料,远距运输由自卸汽车配合挖掘机进行施工,卸车时按堆放间距在填筑范围内整齐有序堆放
4、土料摊铺及稳压1、用推土机将填料整平,当填料局部含水量较大时,用铧梨将土料反复翻起晾晒至规定含水量
当含水量较小时,则进行洒水并用铧犁翻拌
铧犁翻拌遍数
